北口駅舎の整備により、暫定的に使用していた新しい在来線駅舎は10月いっぱいの供用となりました。しばらく見ていた様子は今回で一旦終わります。

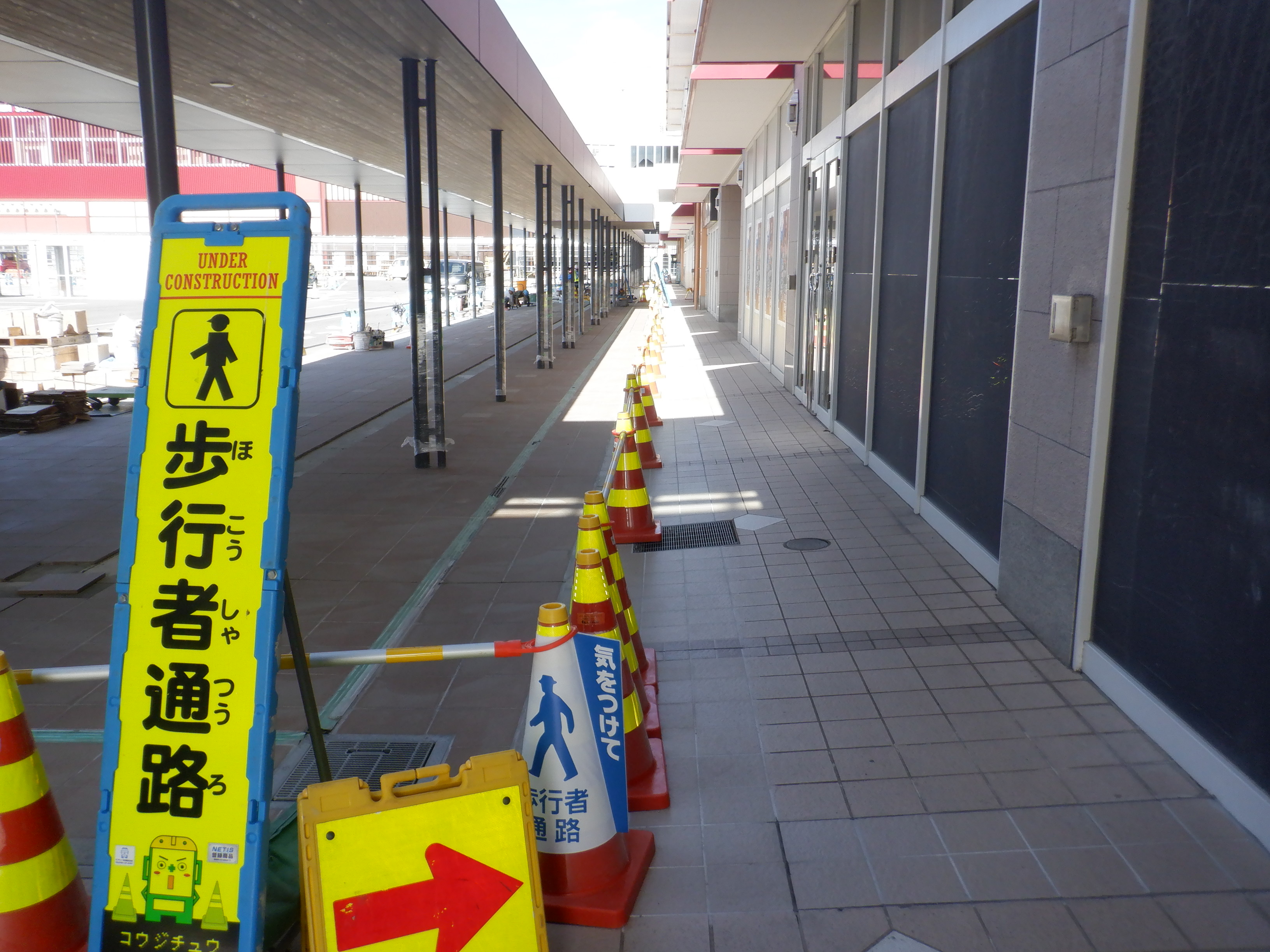

暫定北口を通るのがこの10月いっぱいということが案内されていました。それに向けて、コンビニ・待合室等建設中のそばが少し変化してきています。

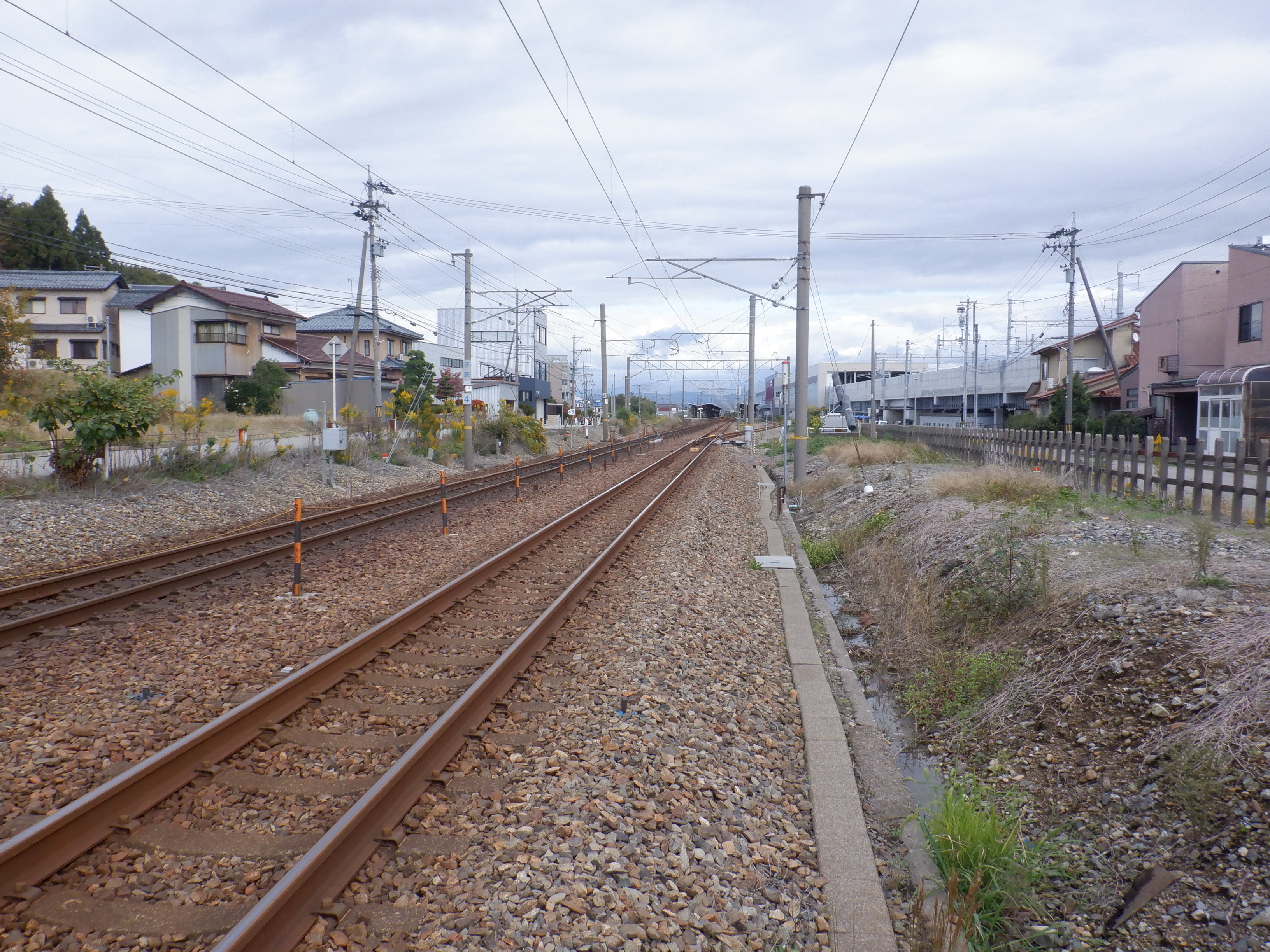

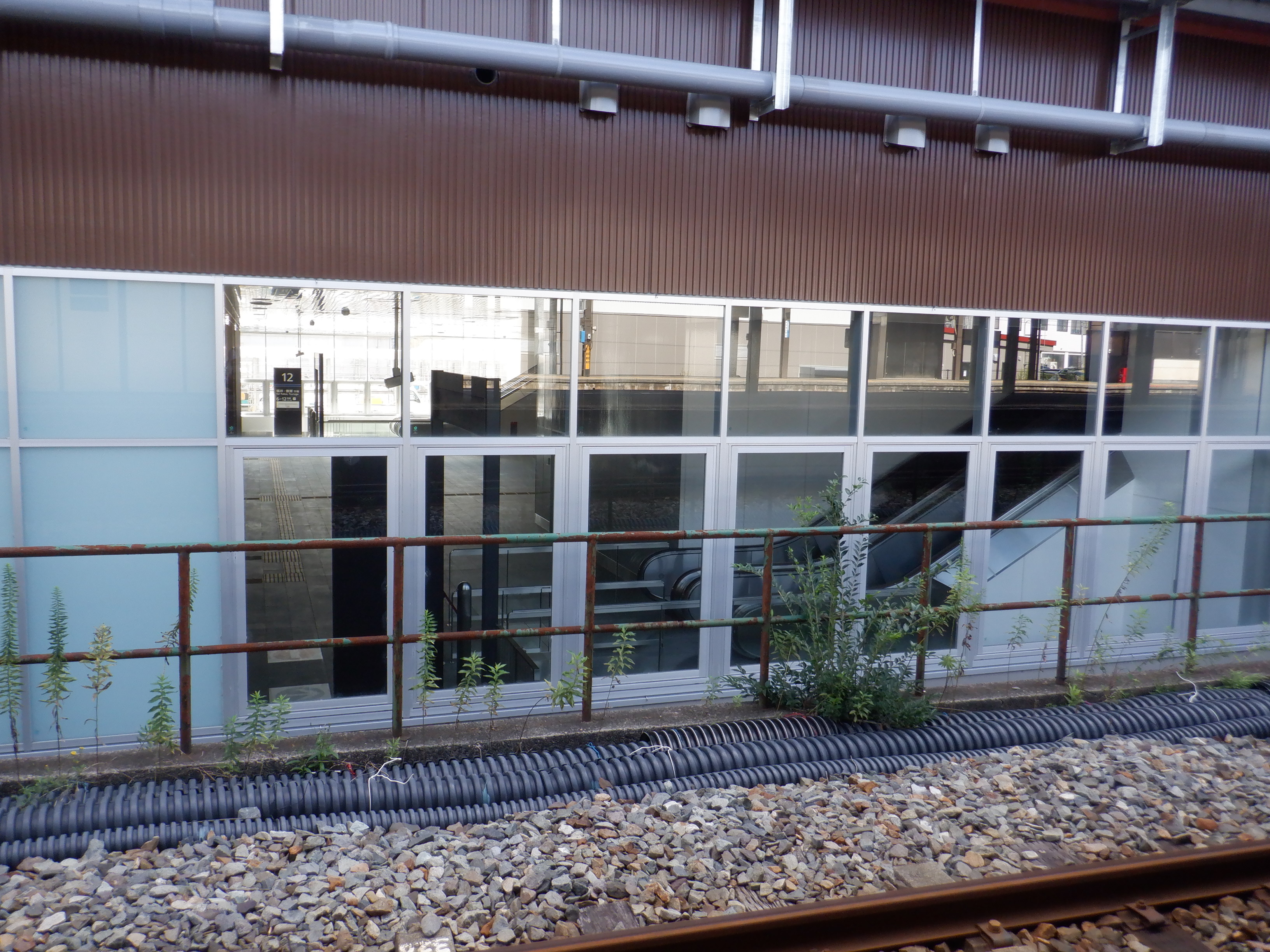

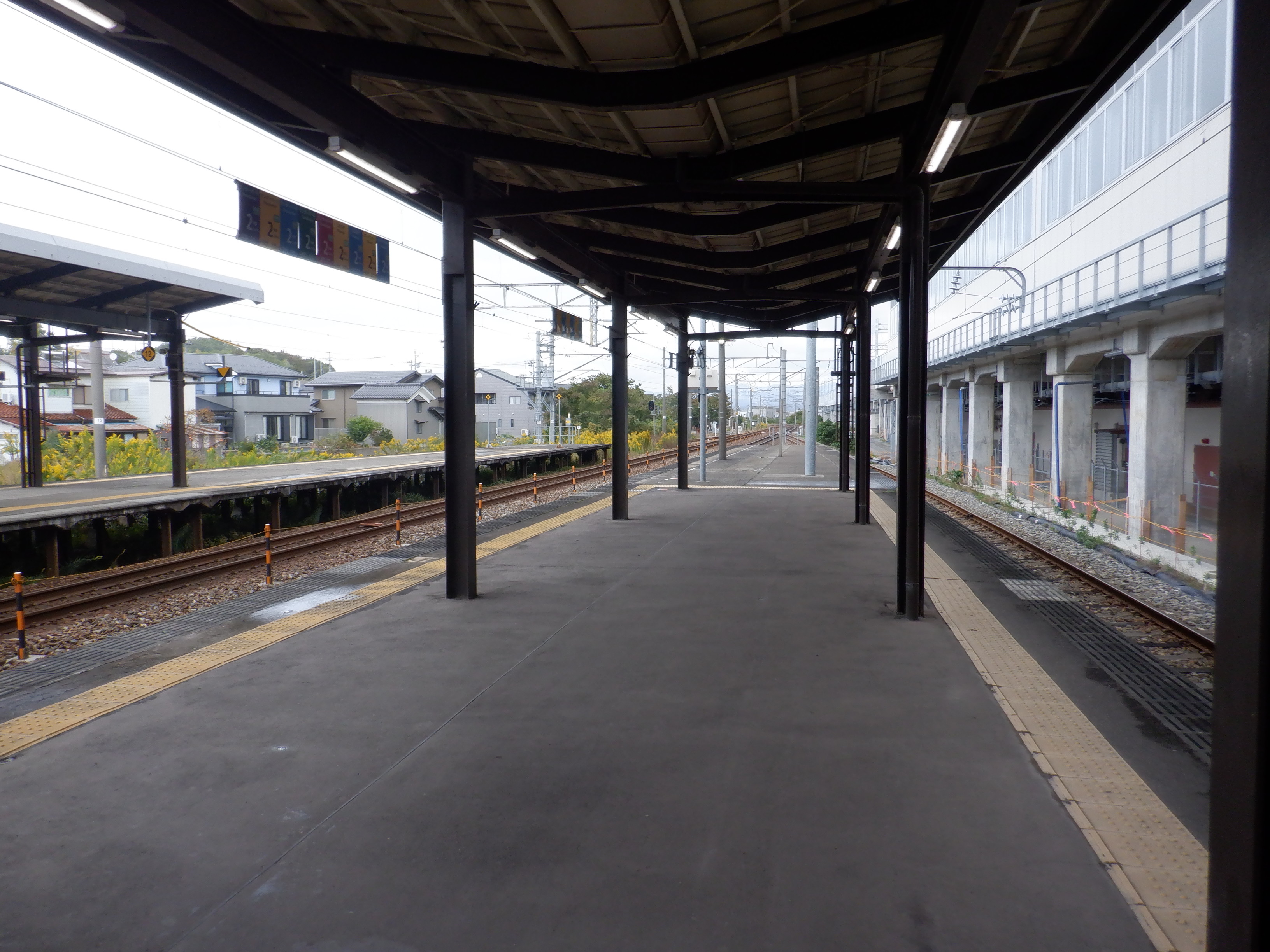

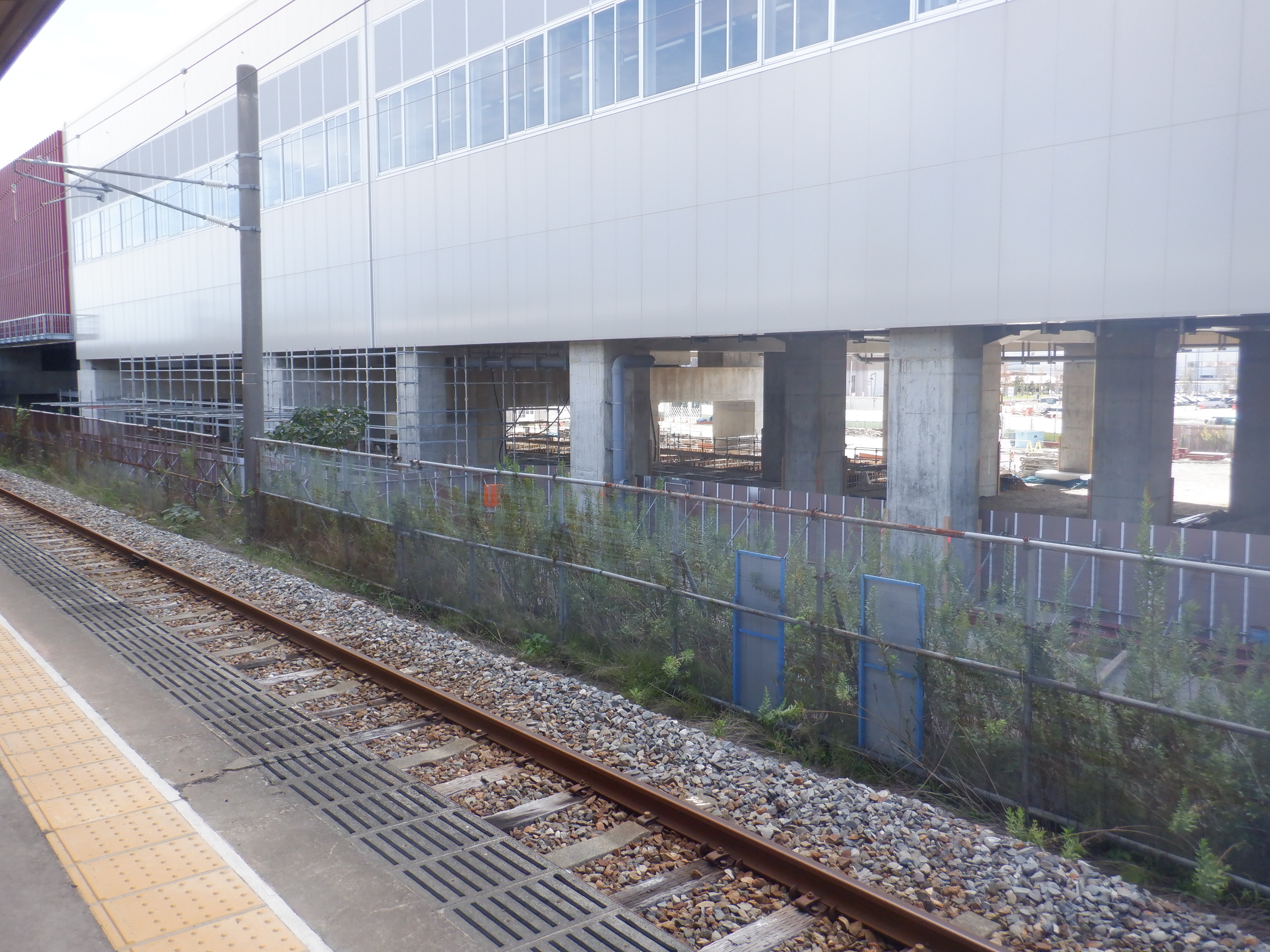

1・2番のりば動橋駅側から見たアルプラザ側。

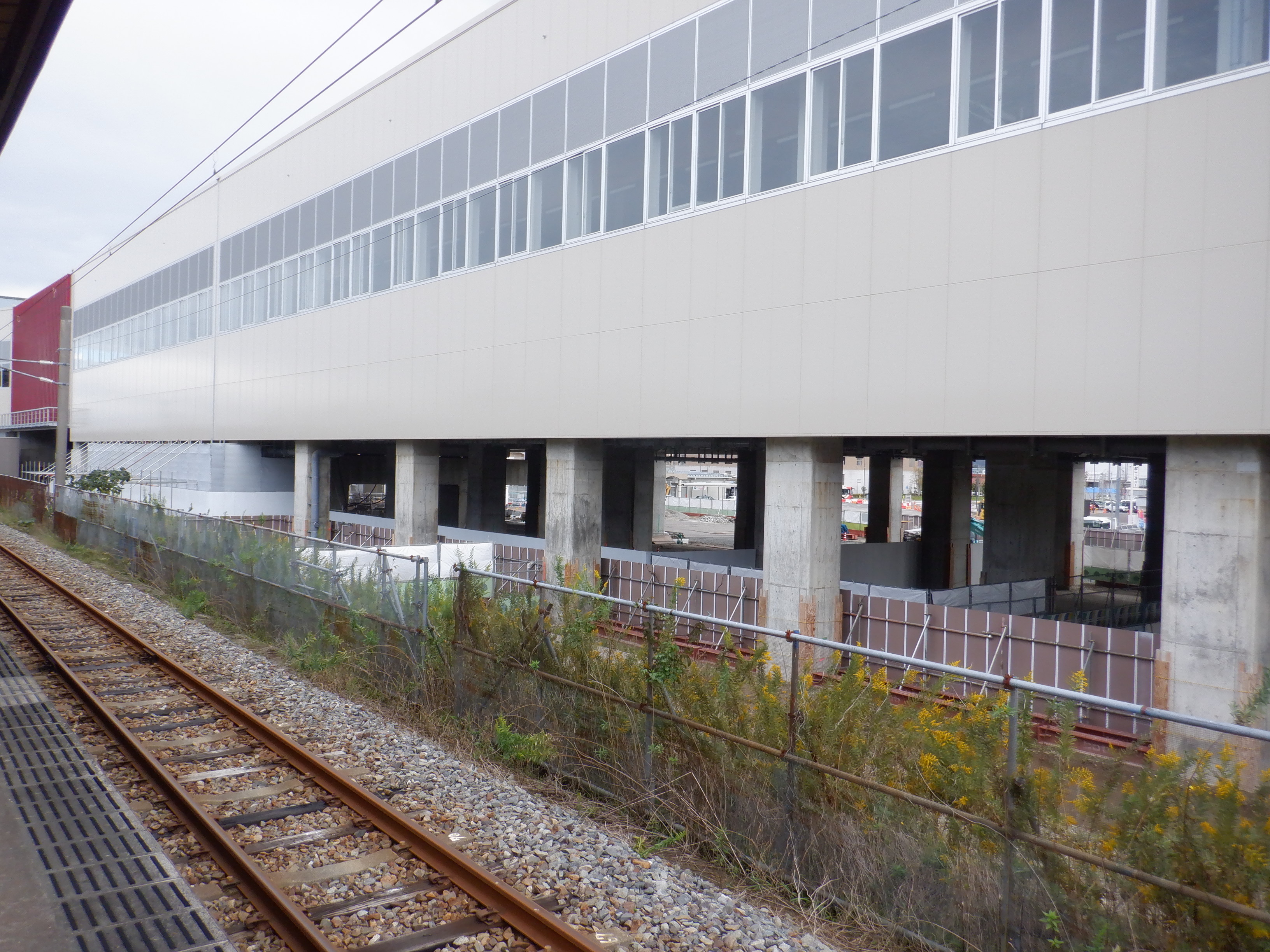

1・2番のりばから見た新幹線改札内。

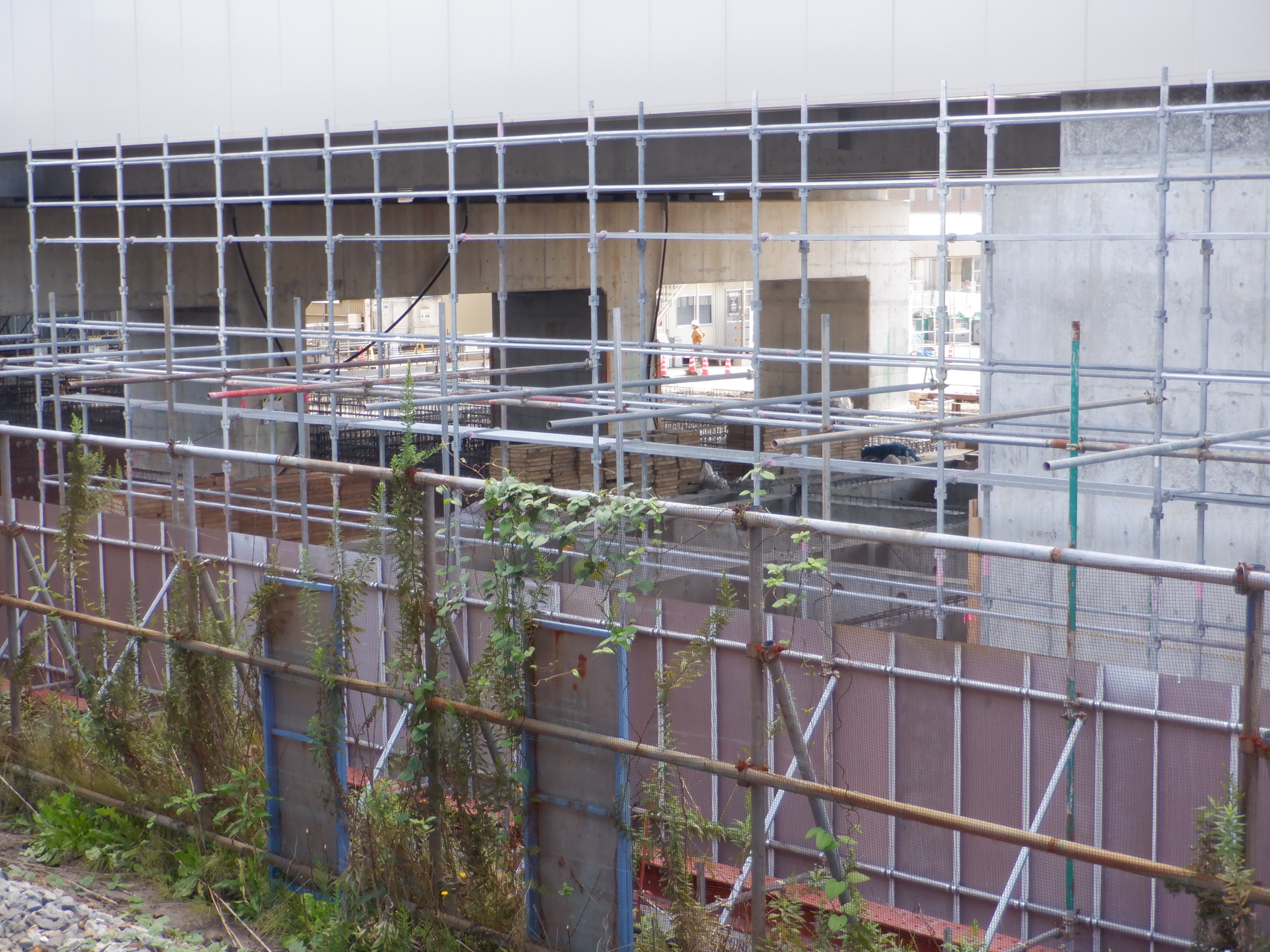

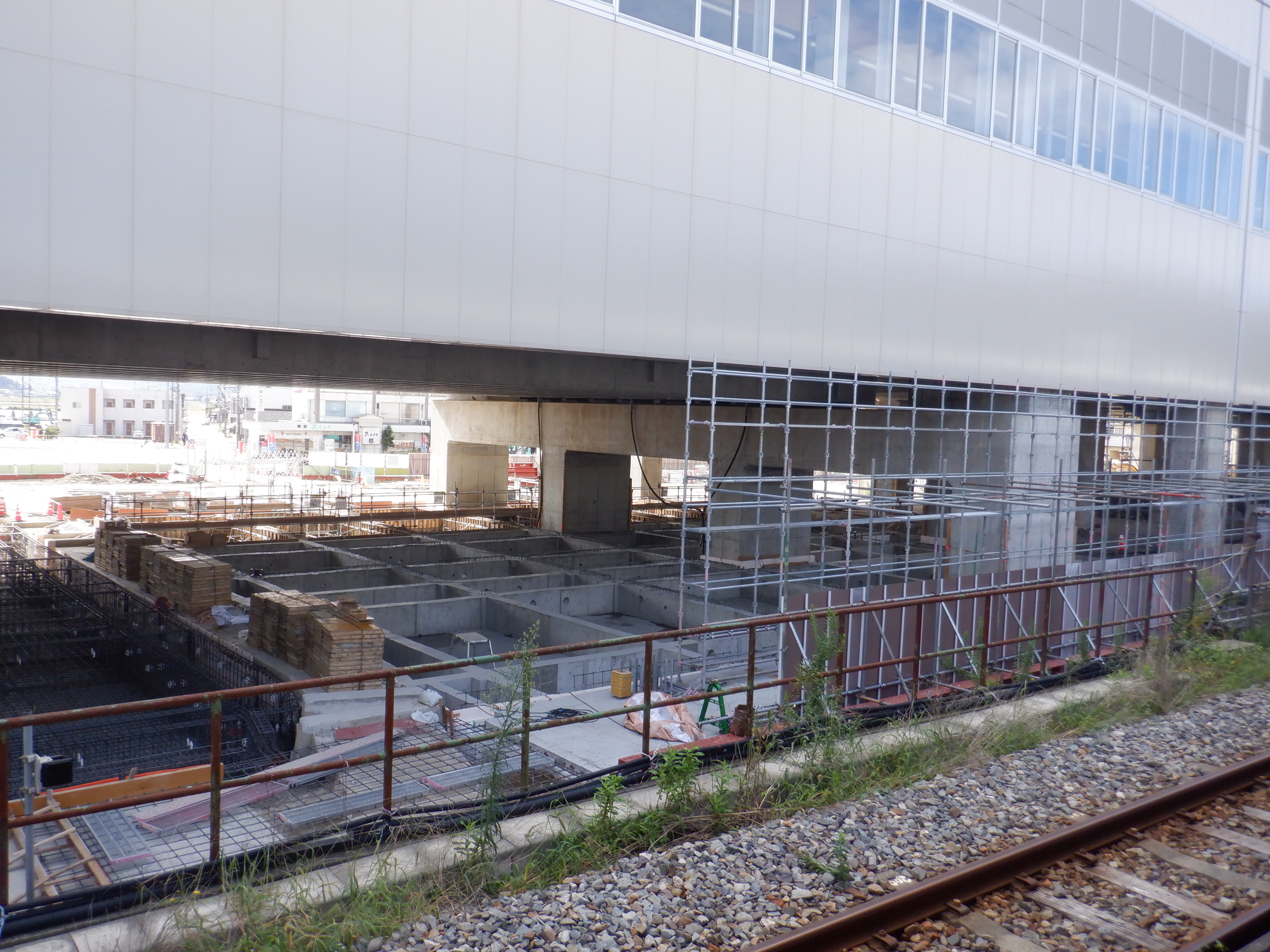

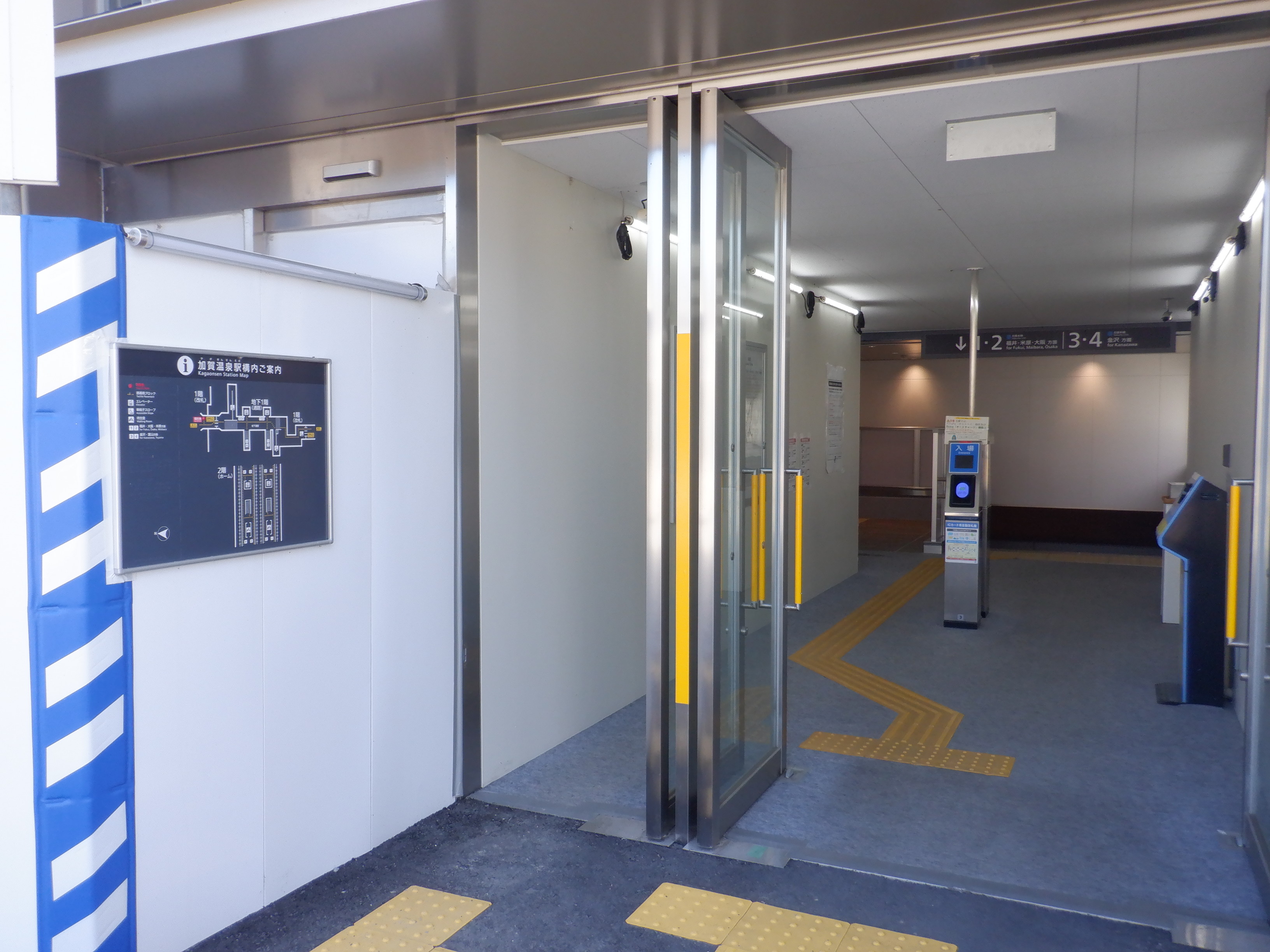

1・2番のりばから見た地下自由通路を再建設中のところとコンビニ・待合室等を建設中のところ。囲いができはじめています。

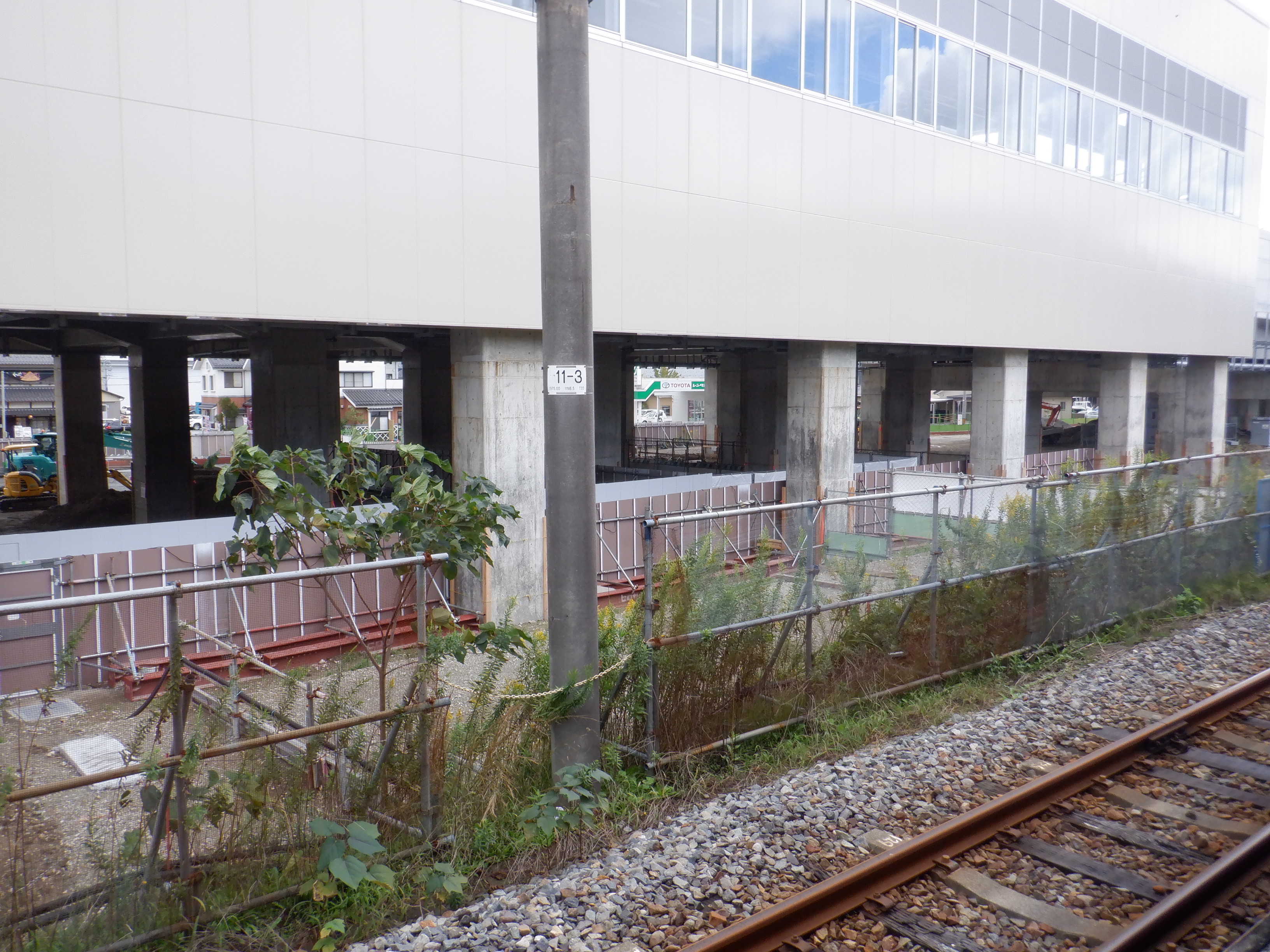

1・2番のりば大聖寺駅側から。

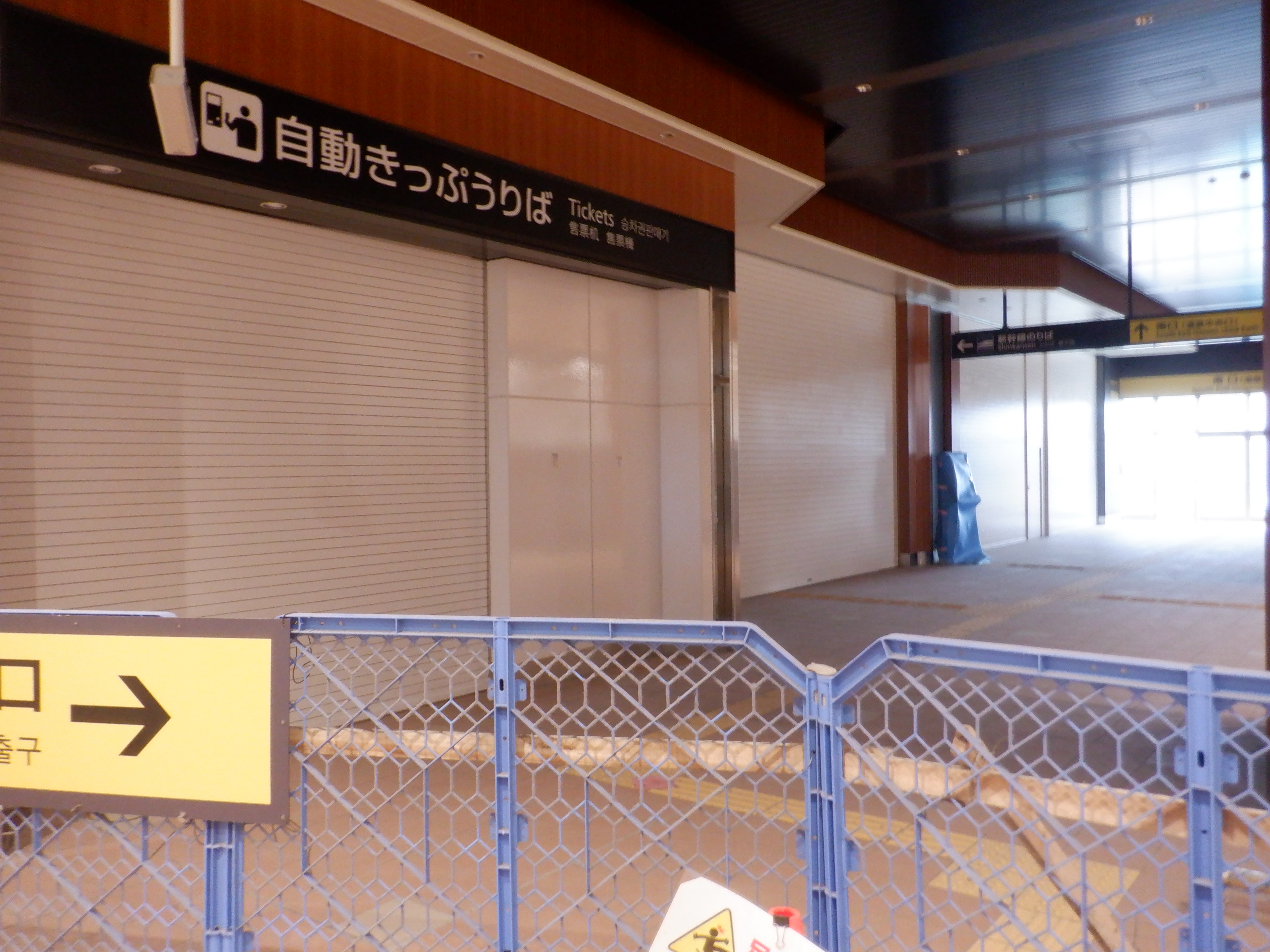

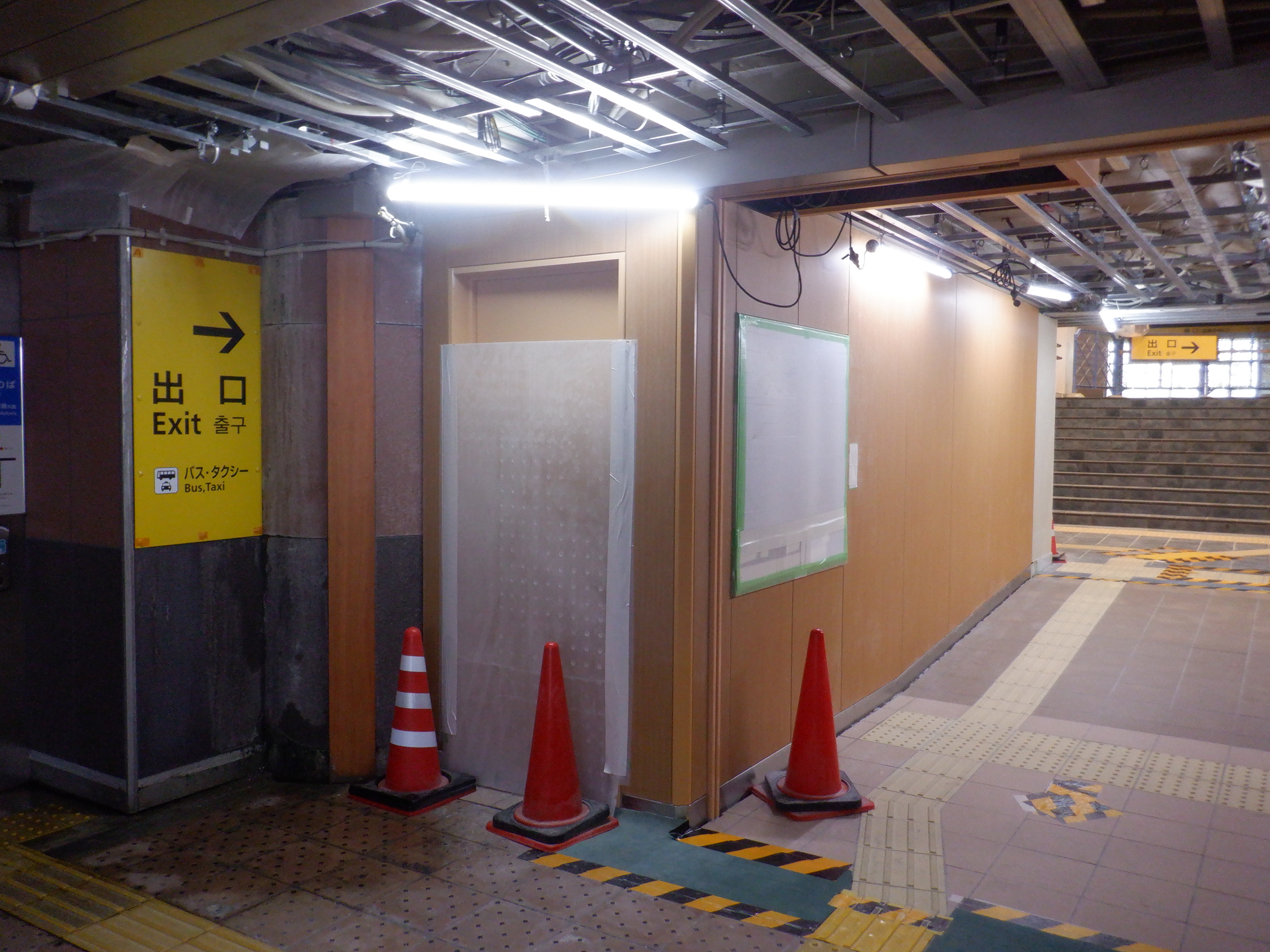

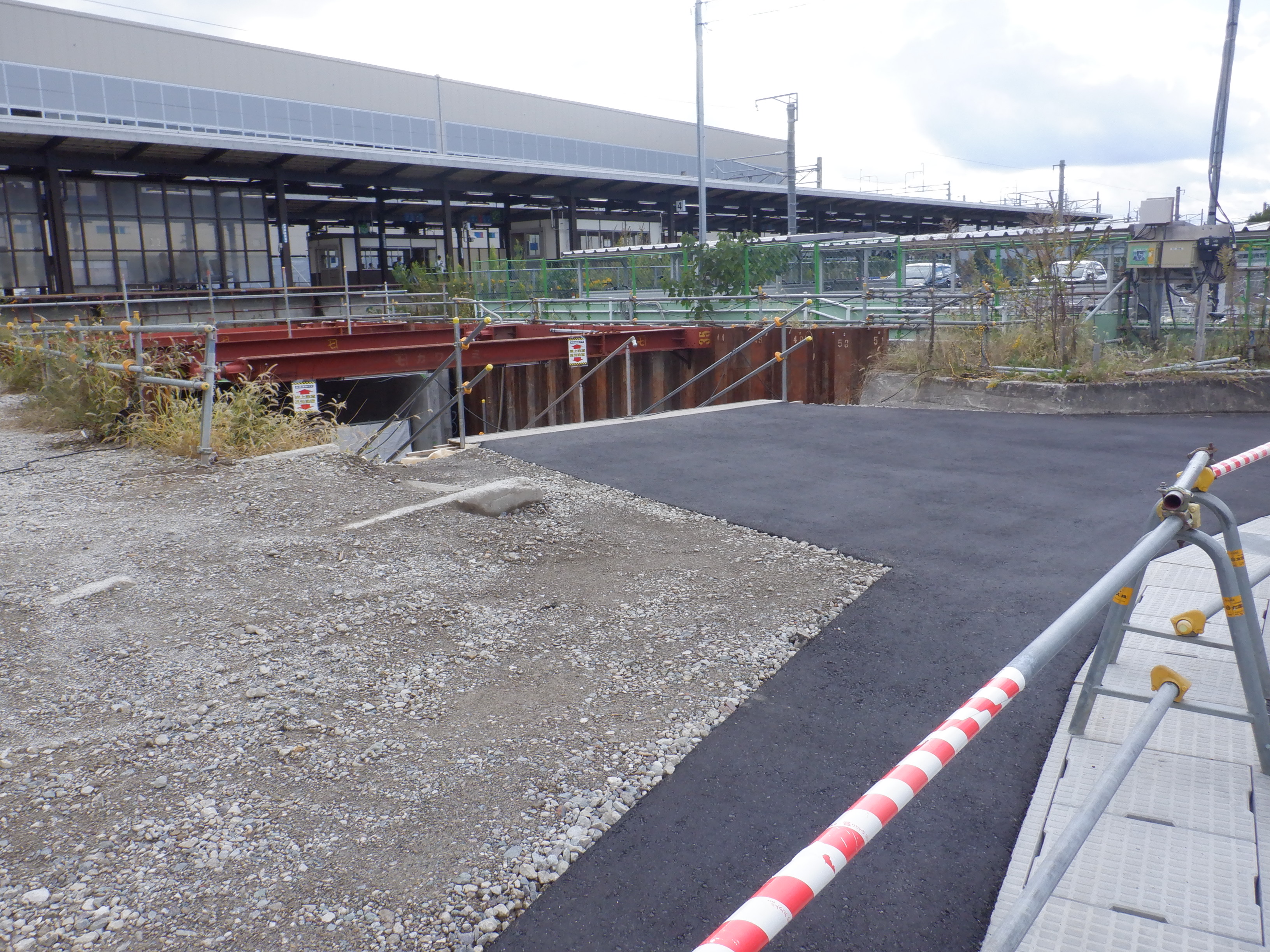

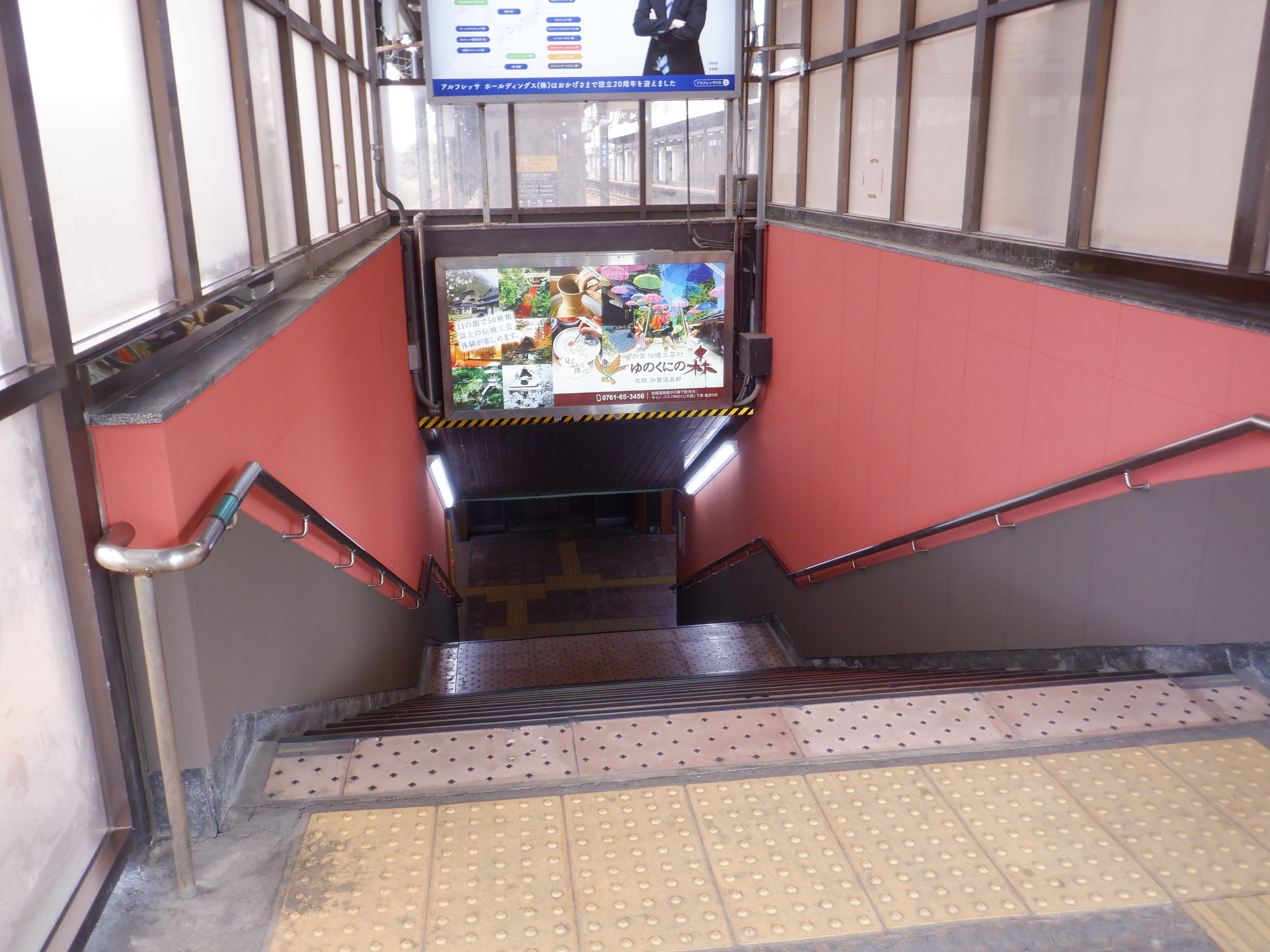

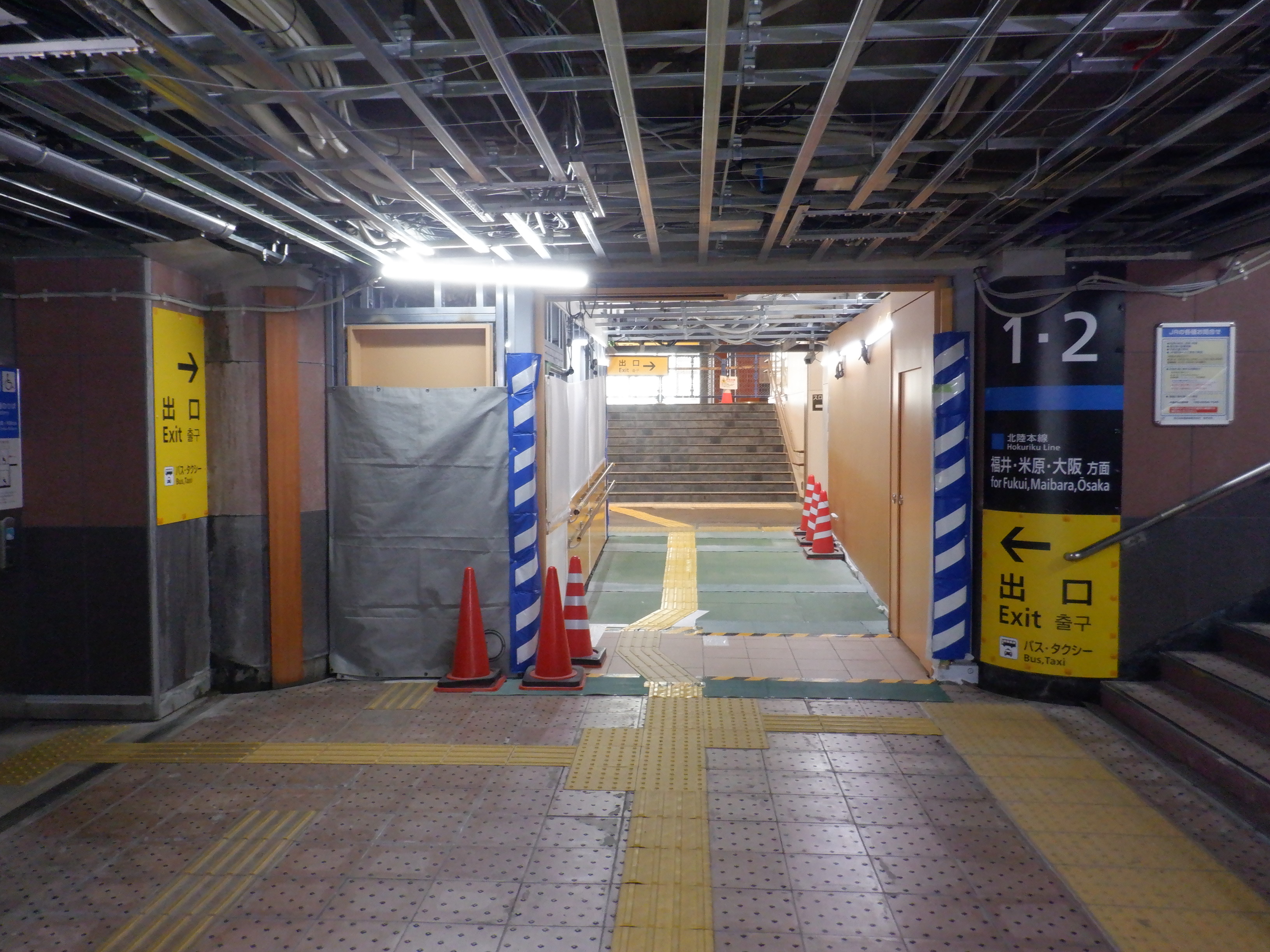

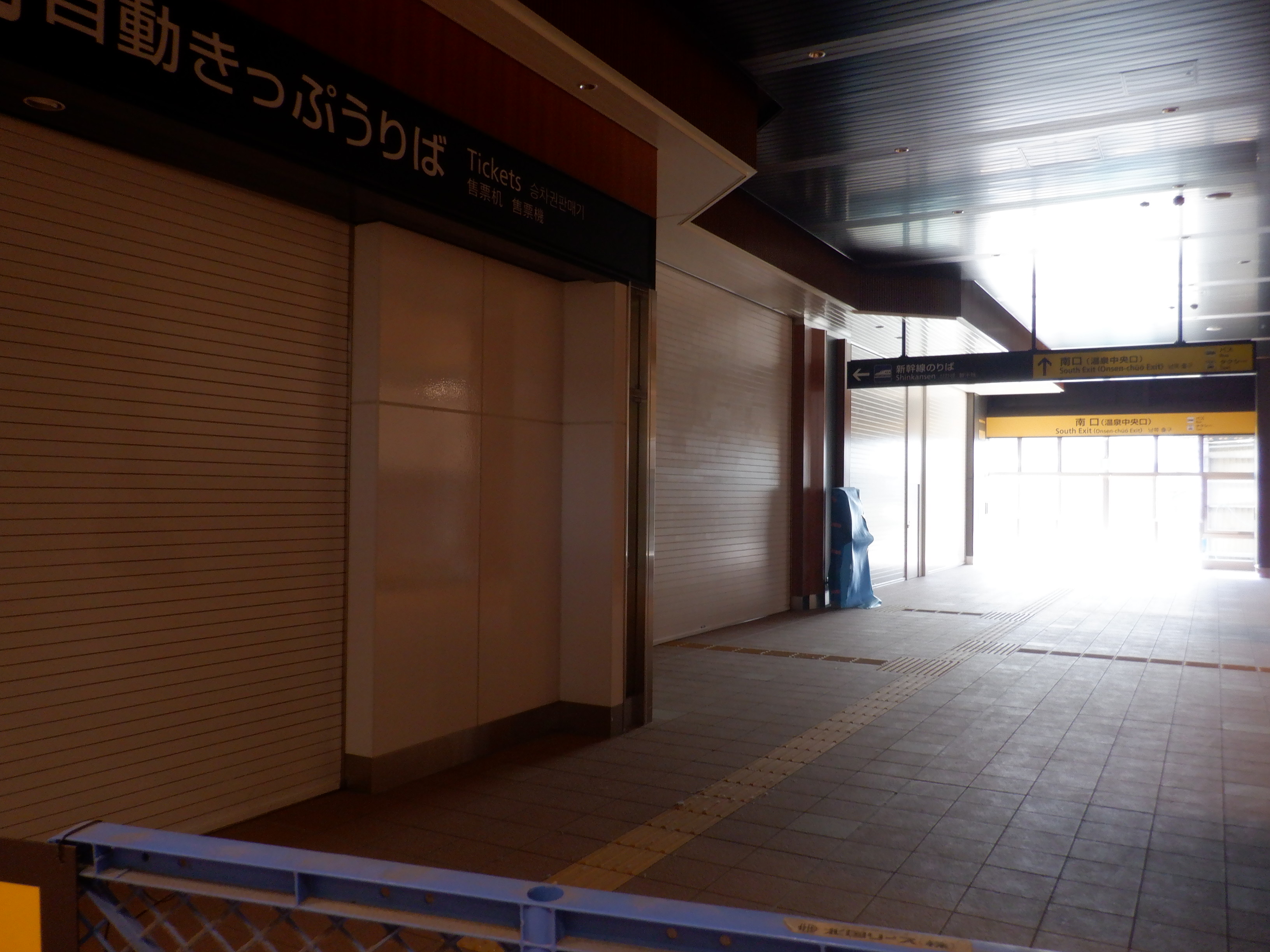

地下道の出入口、IRいしかわ鉄道の改札口となるところ。
仮設通路となっている新幹線のりばコンコースとなるところ。

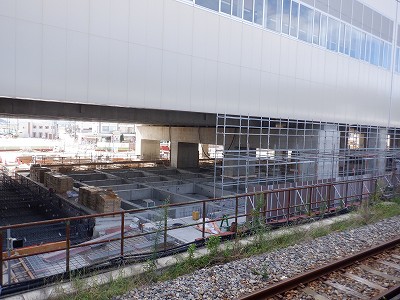

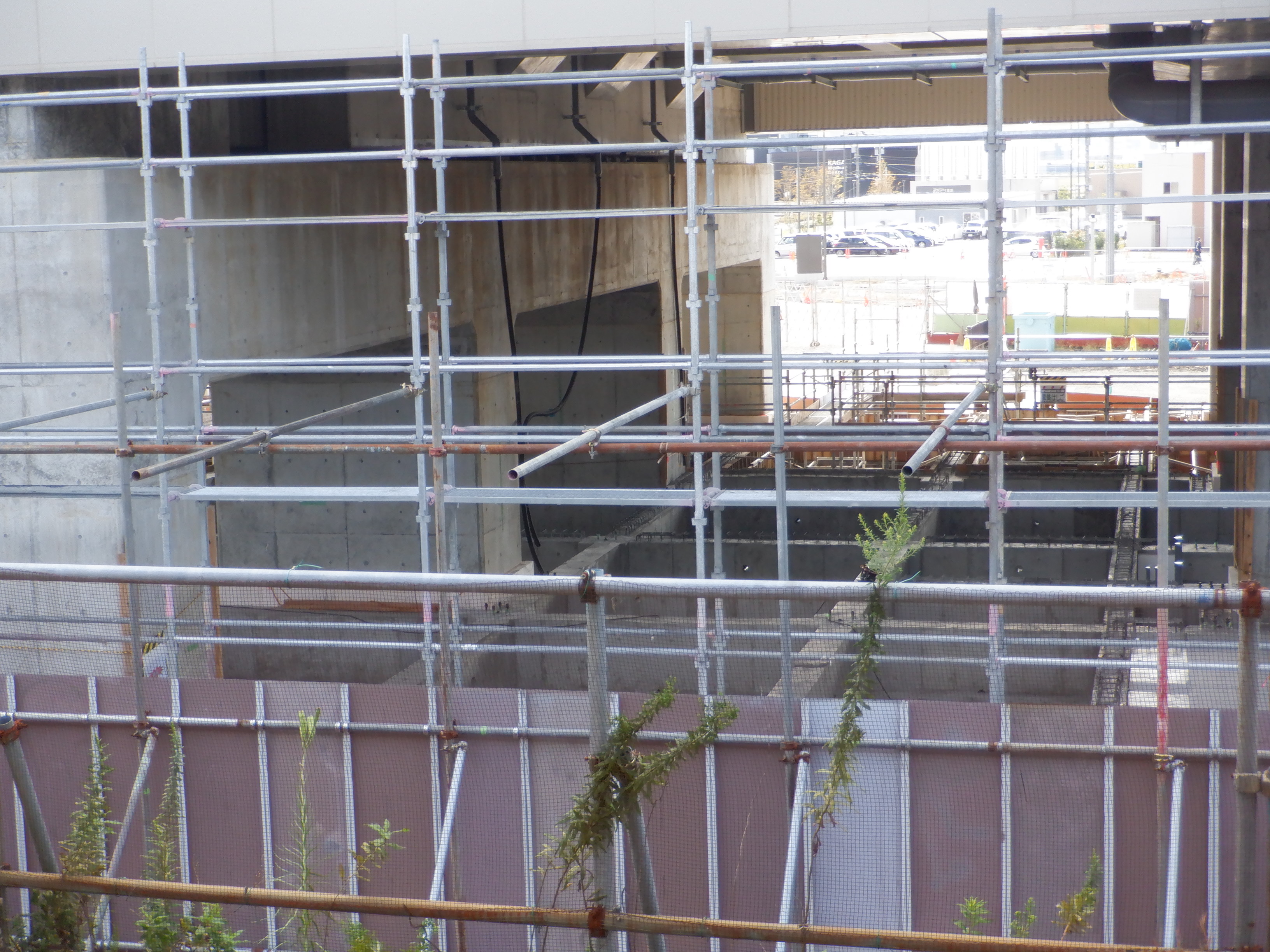

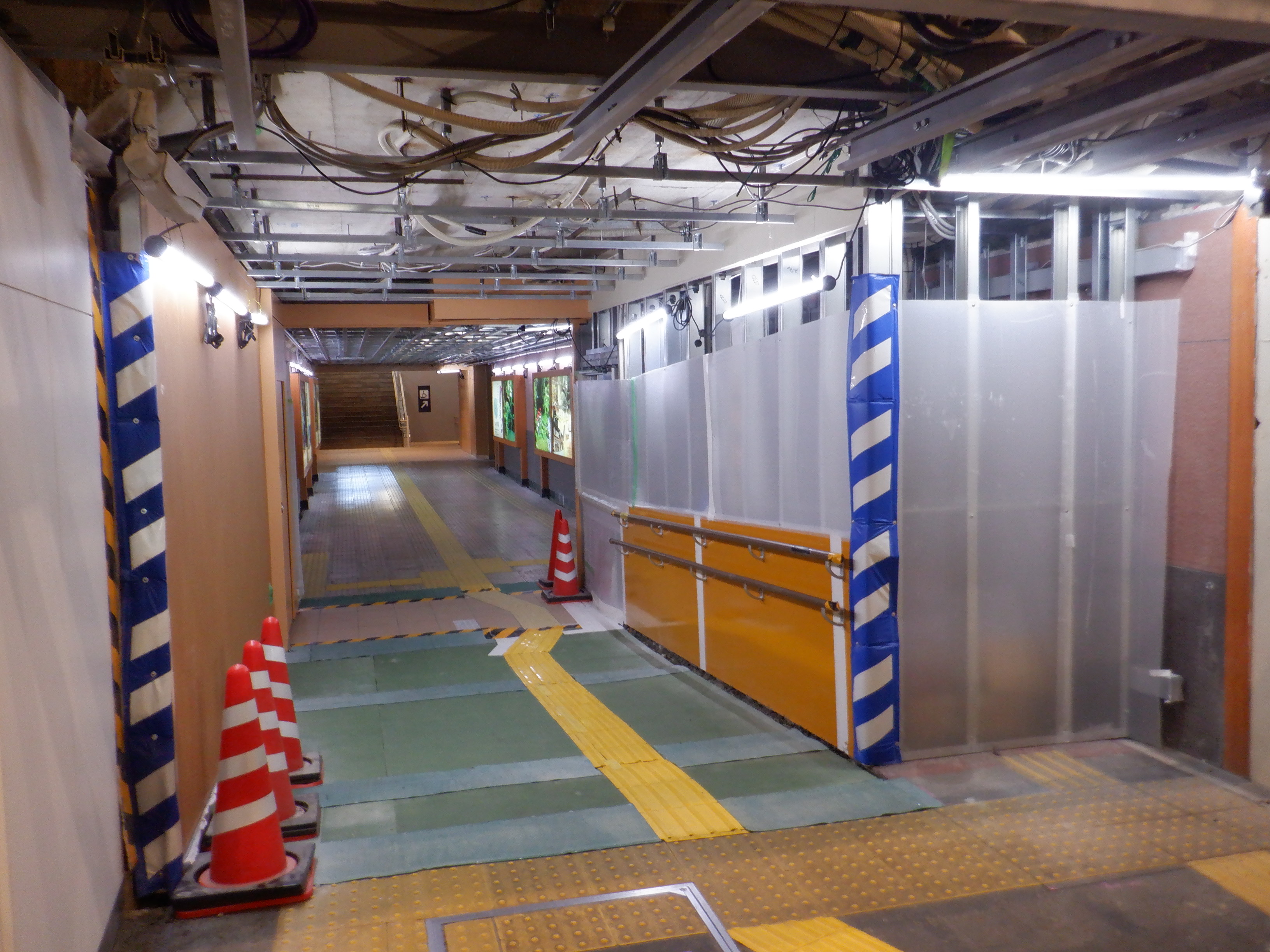

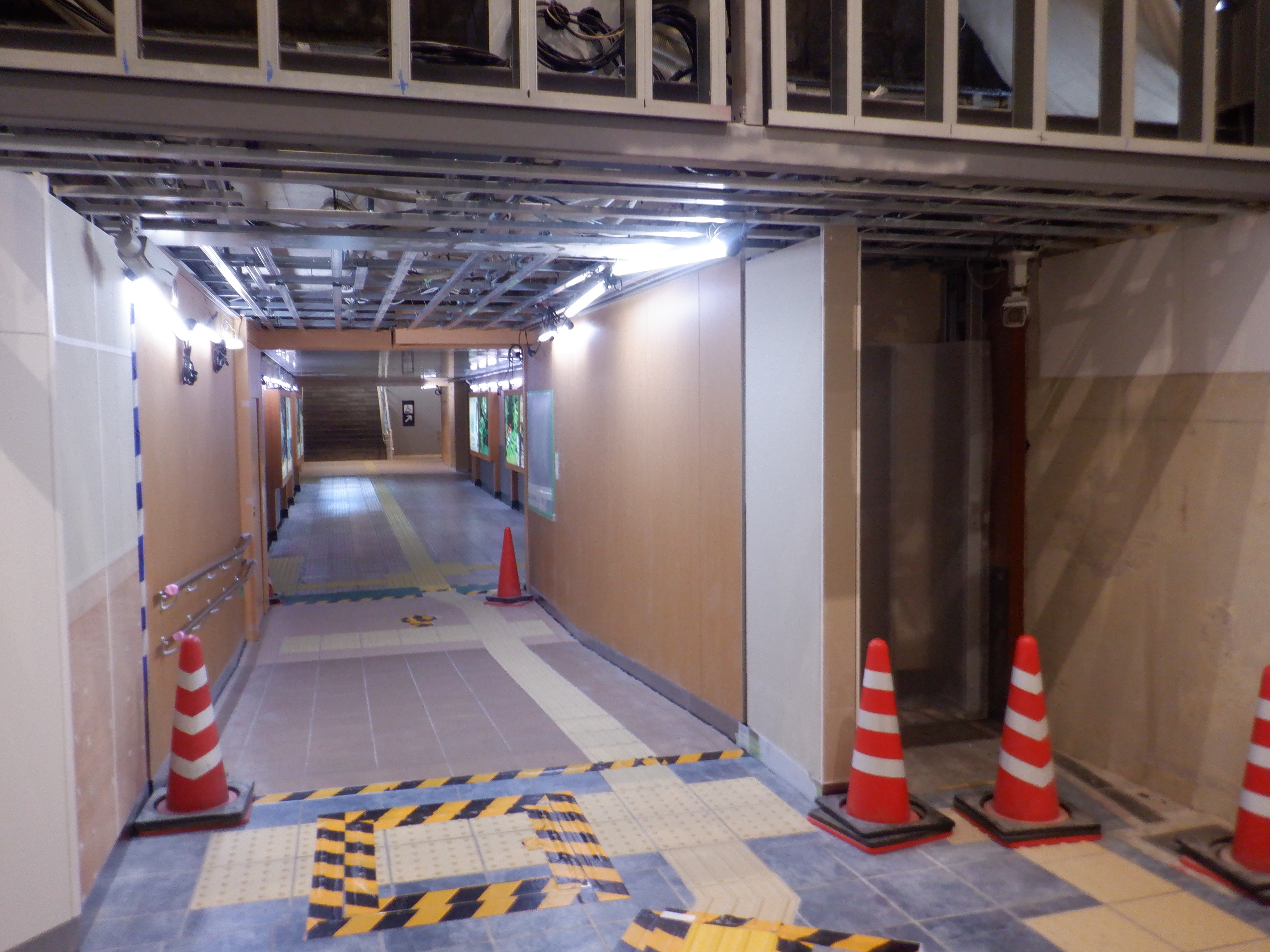

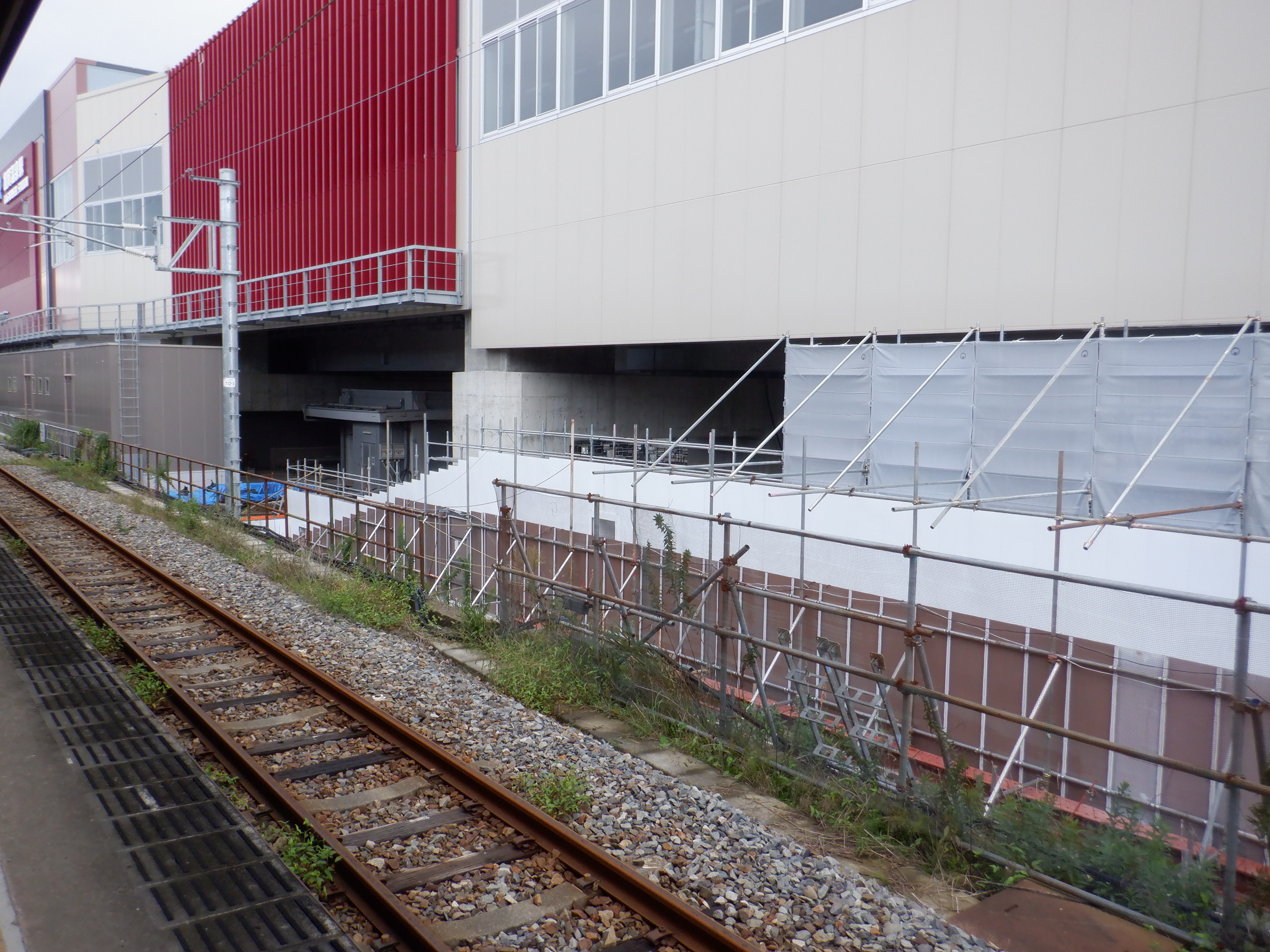

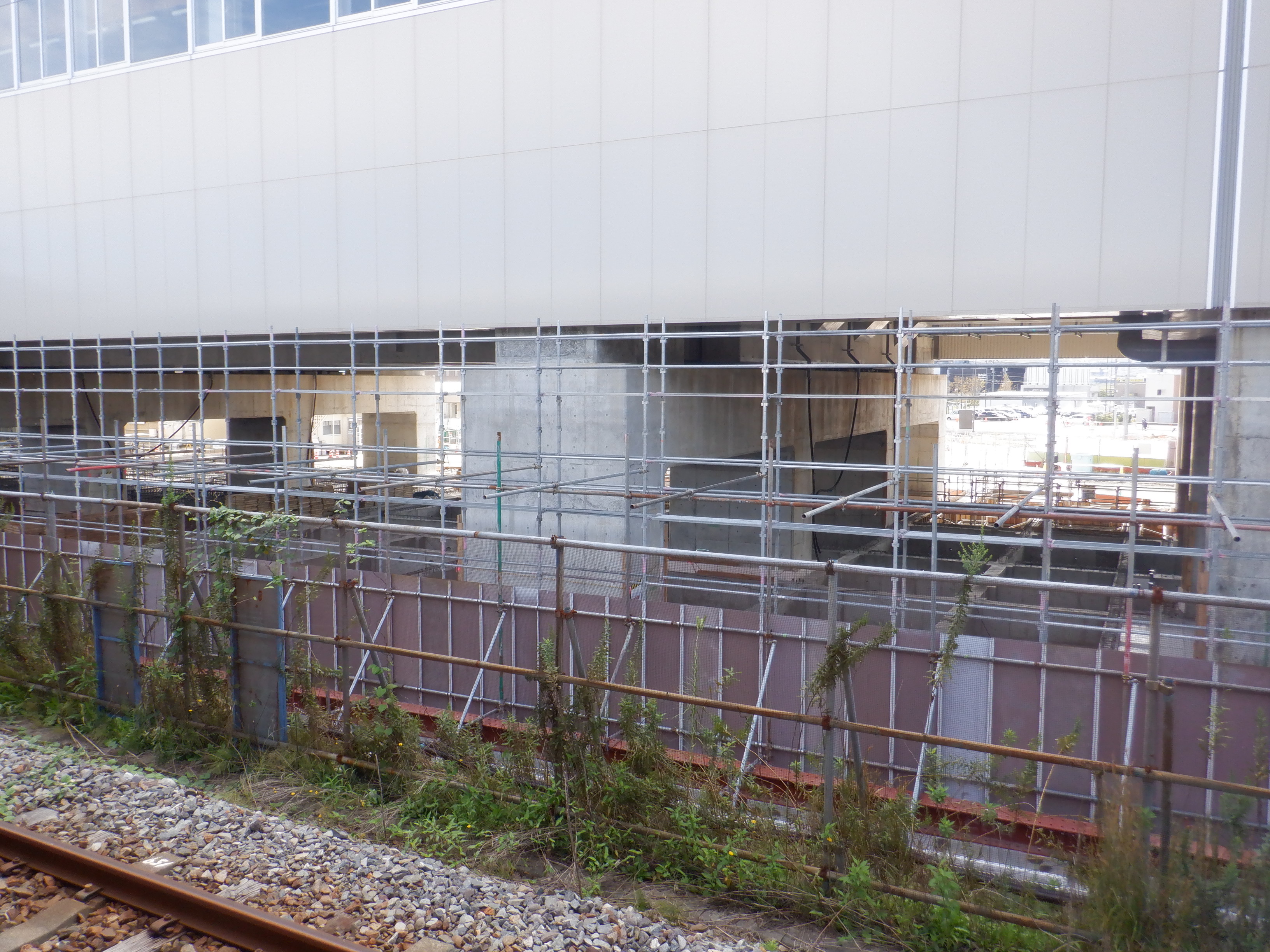

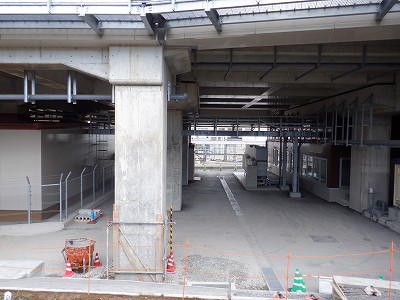

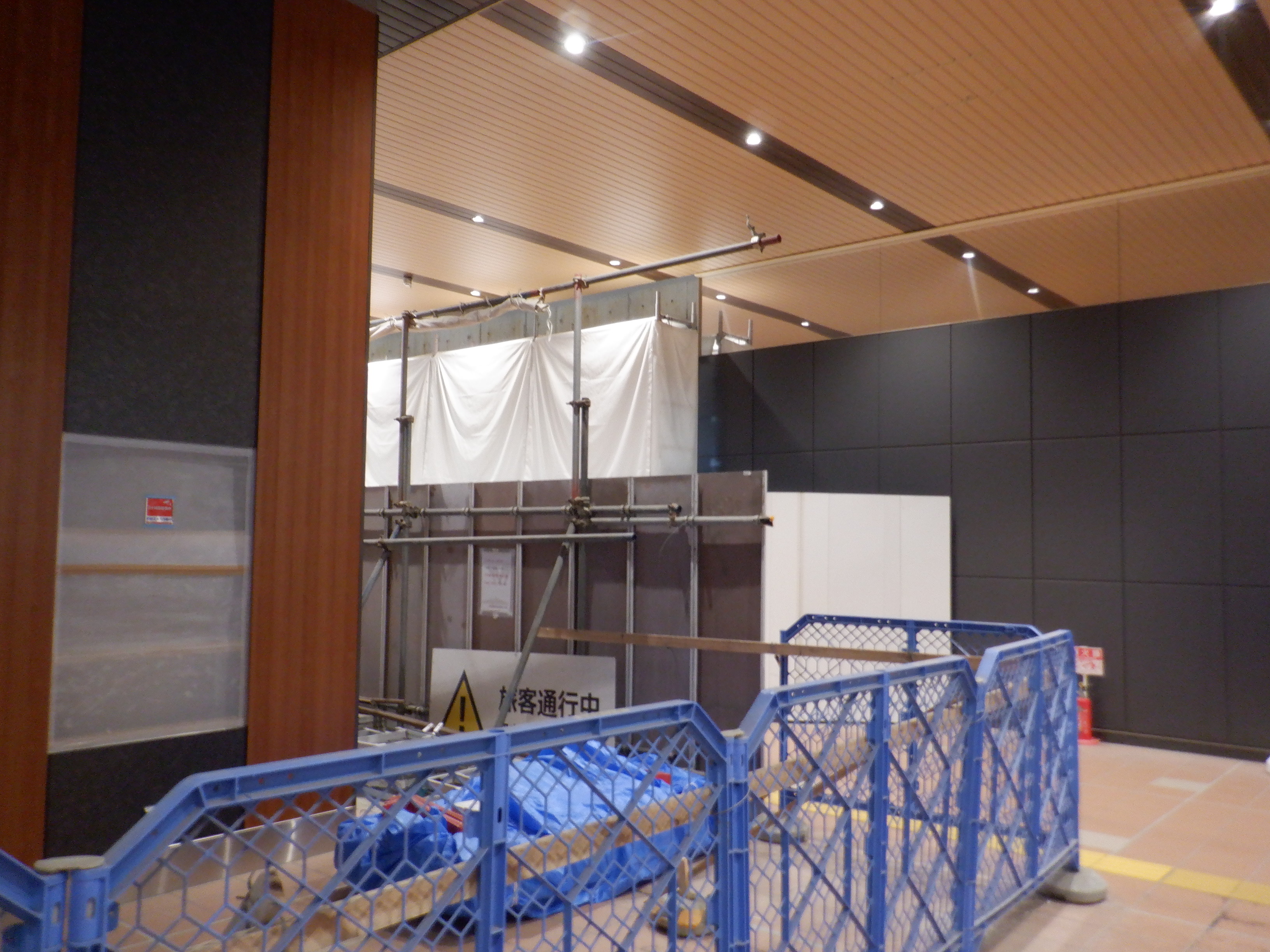

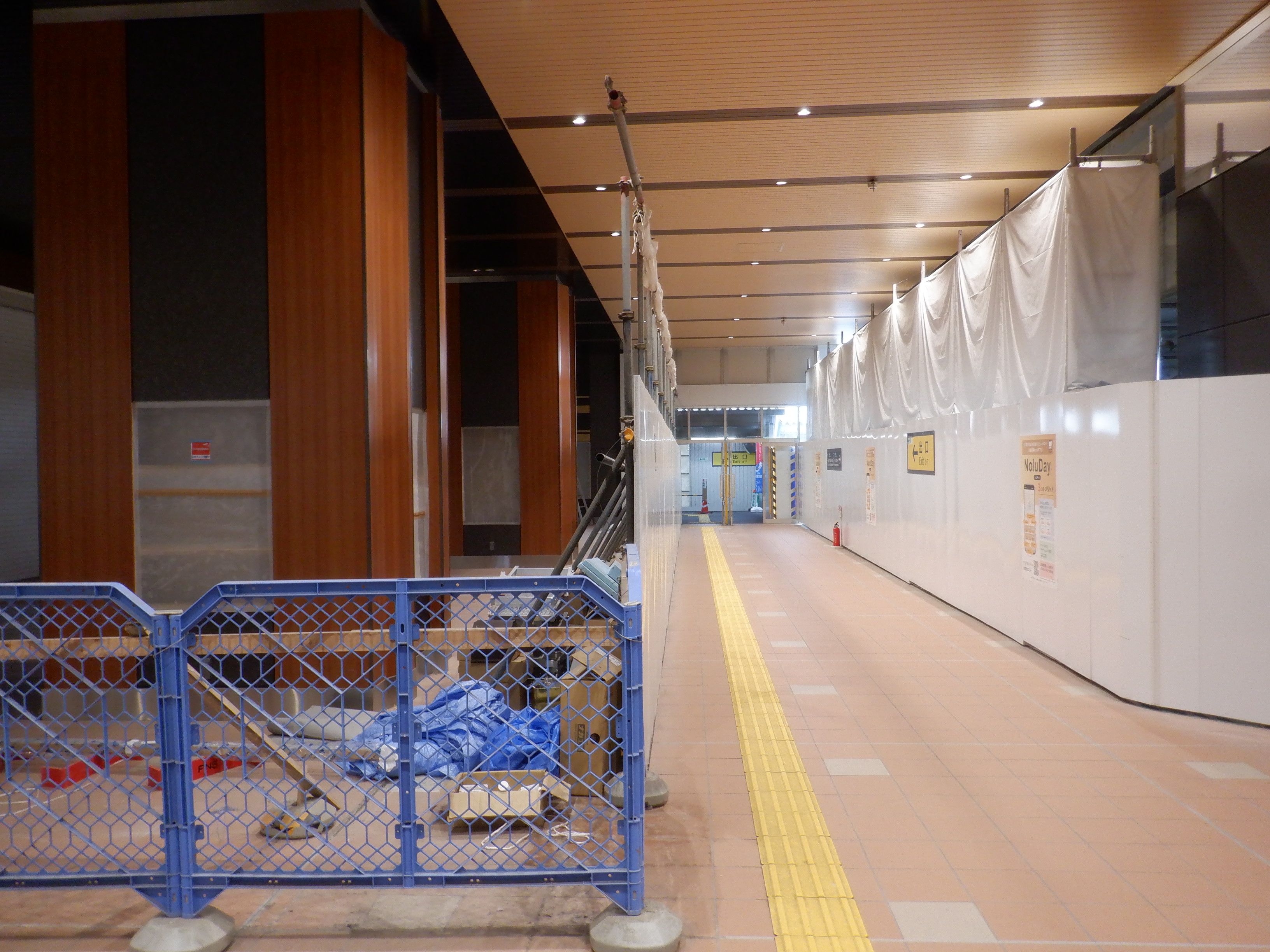

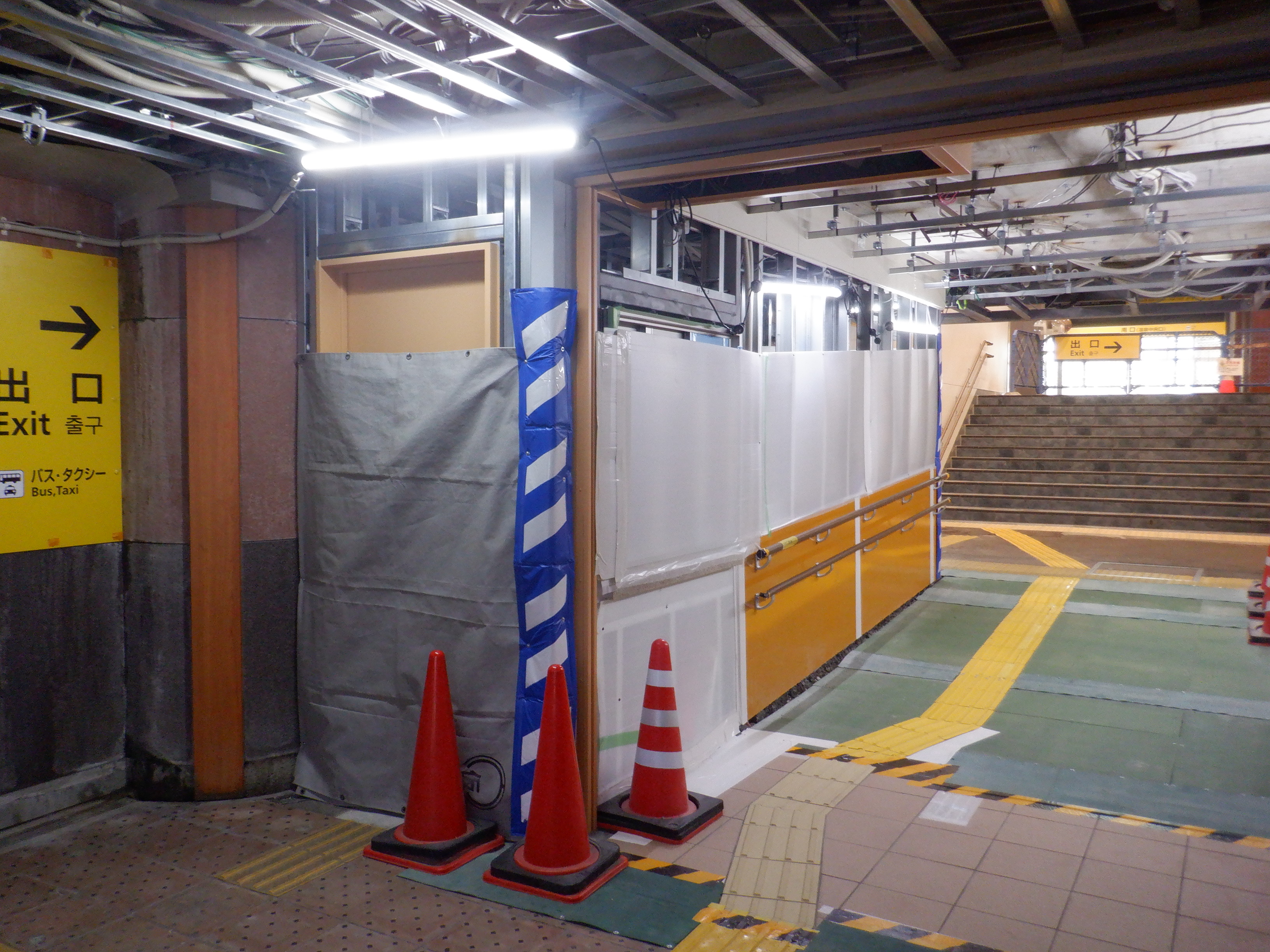

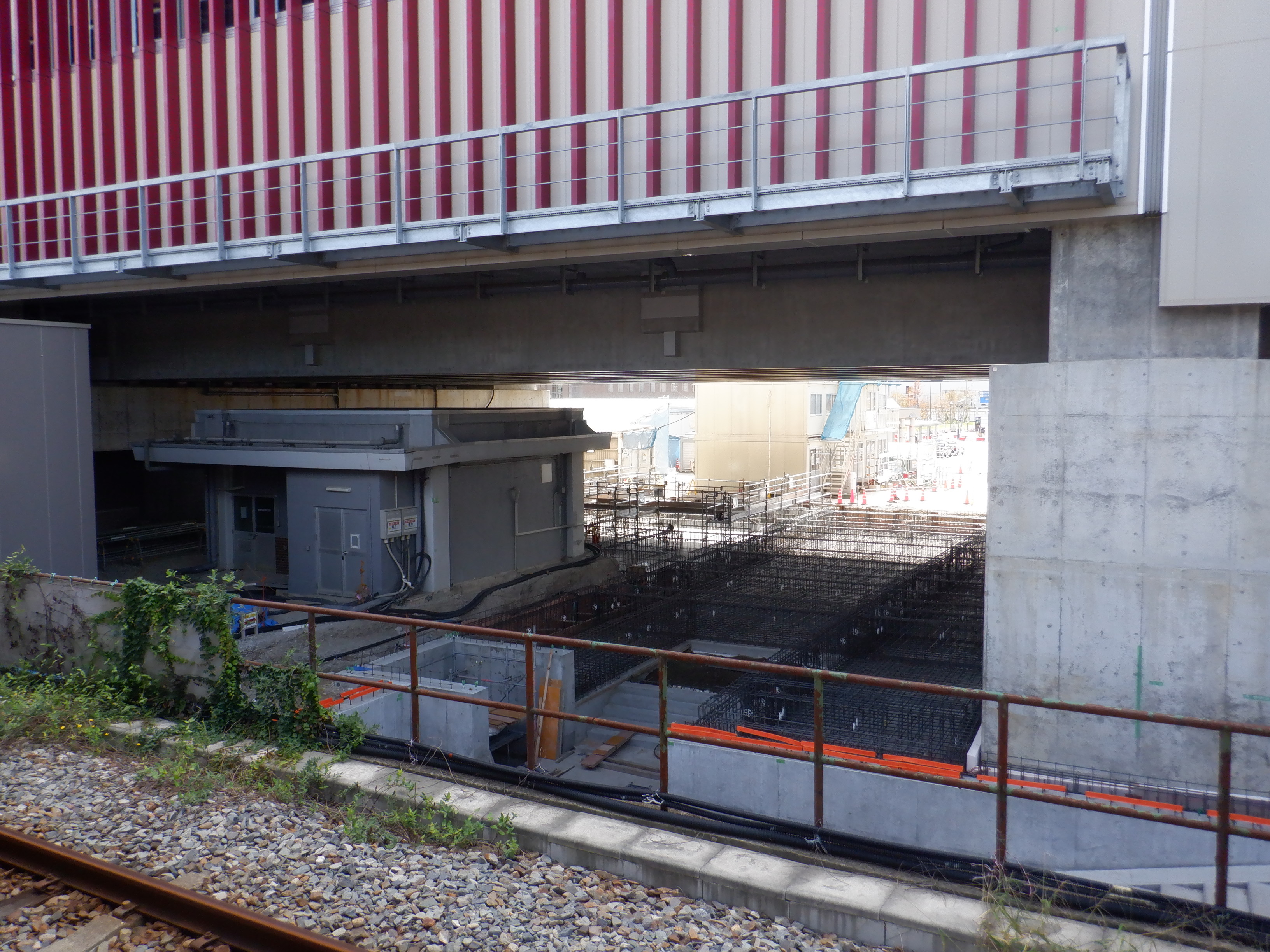

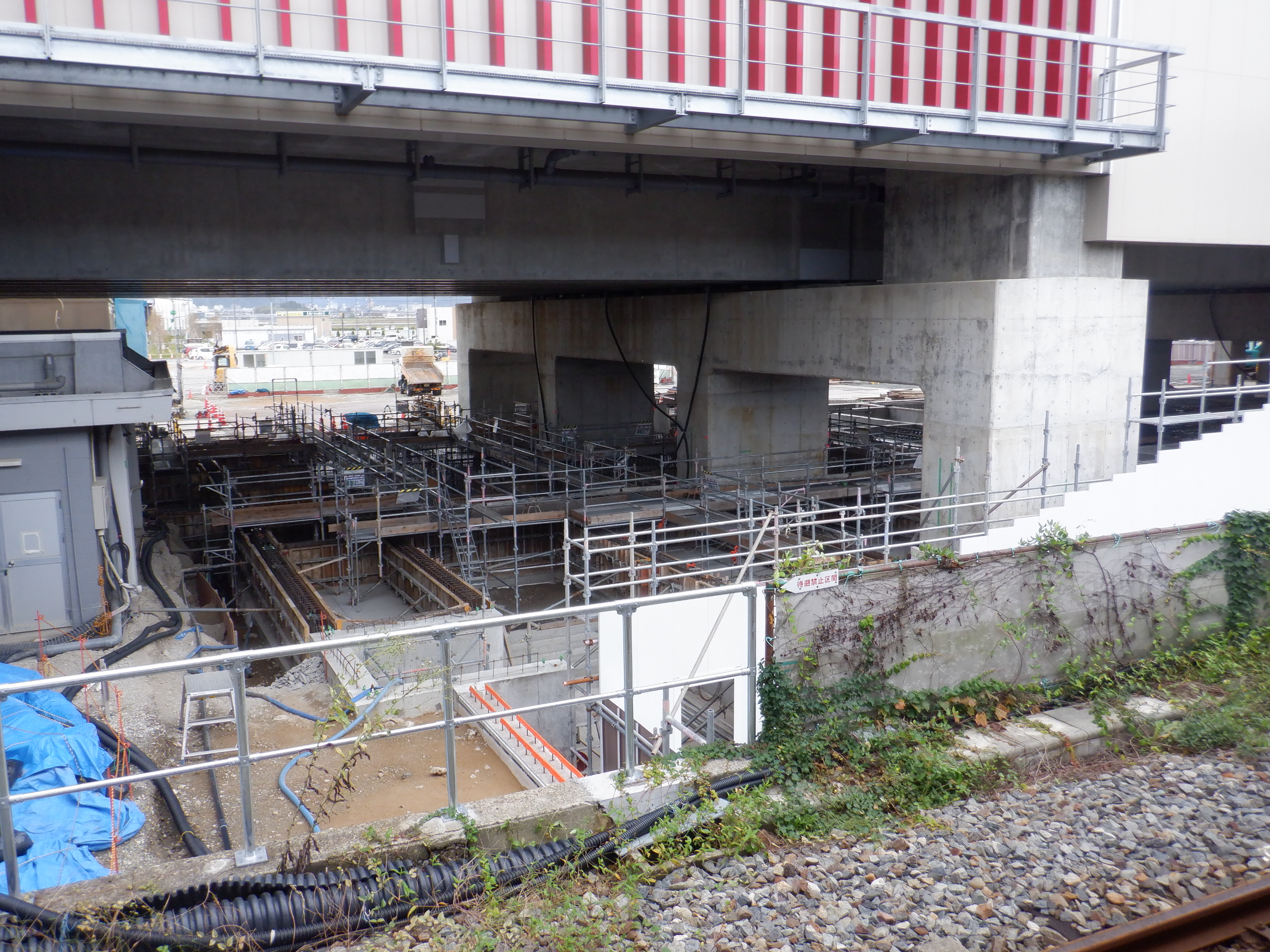

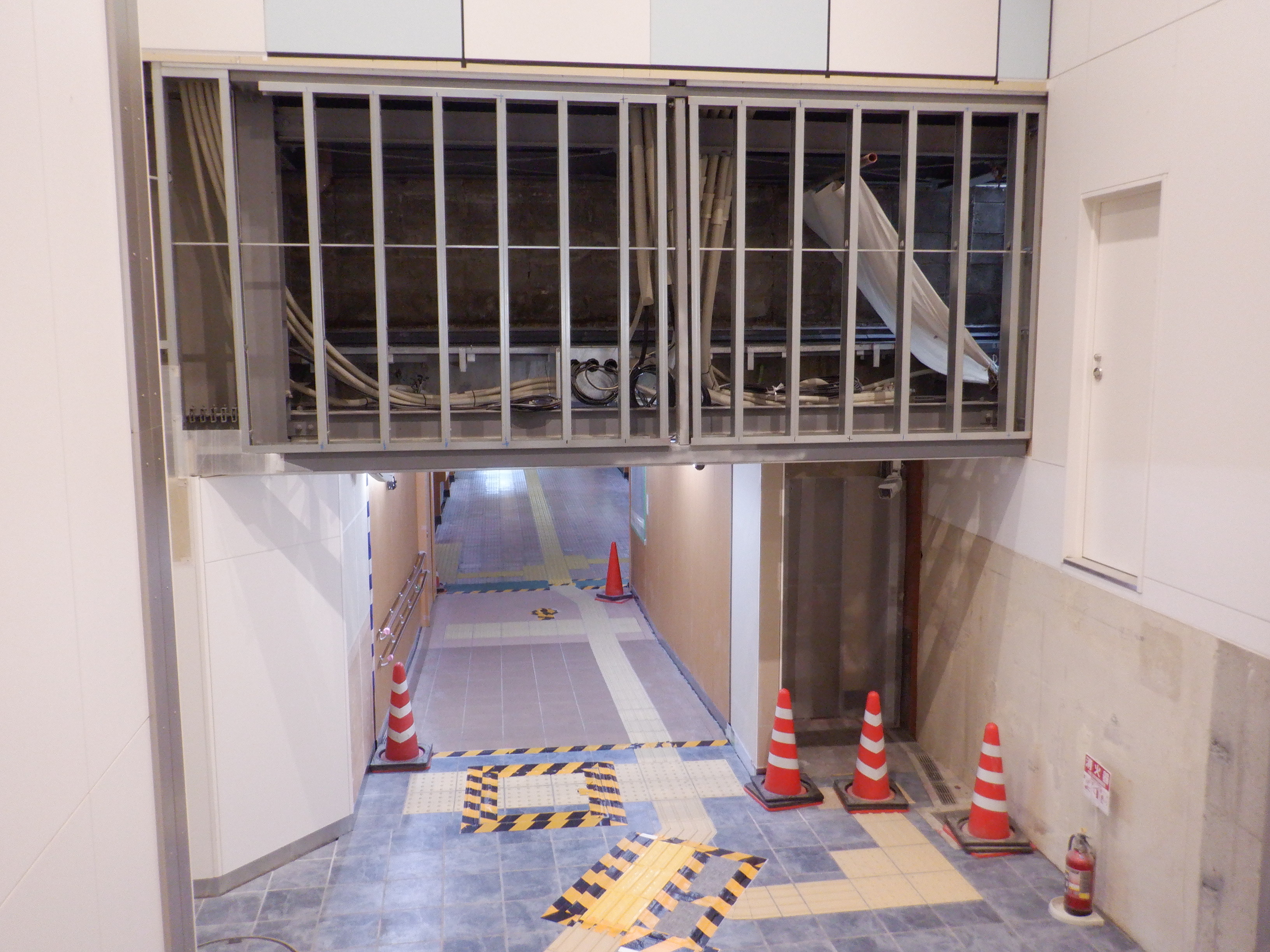

天井部分が工事中の地下道。

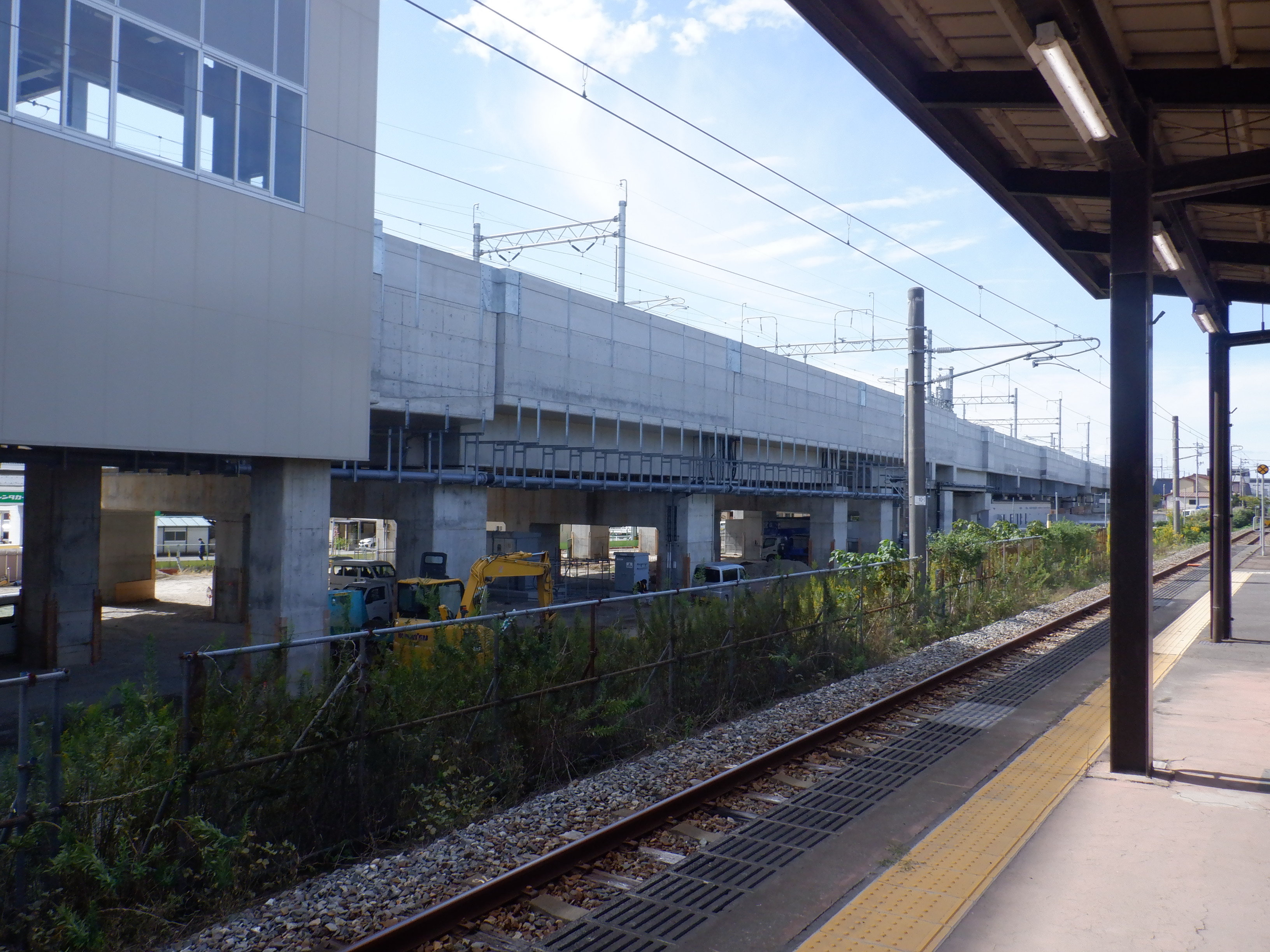

3・4番のりばから見た地下自由通路を再建設中のところ。

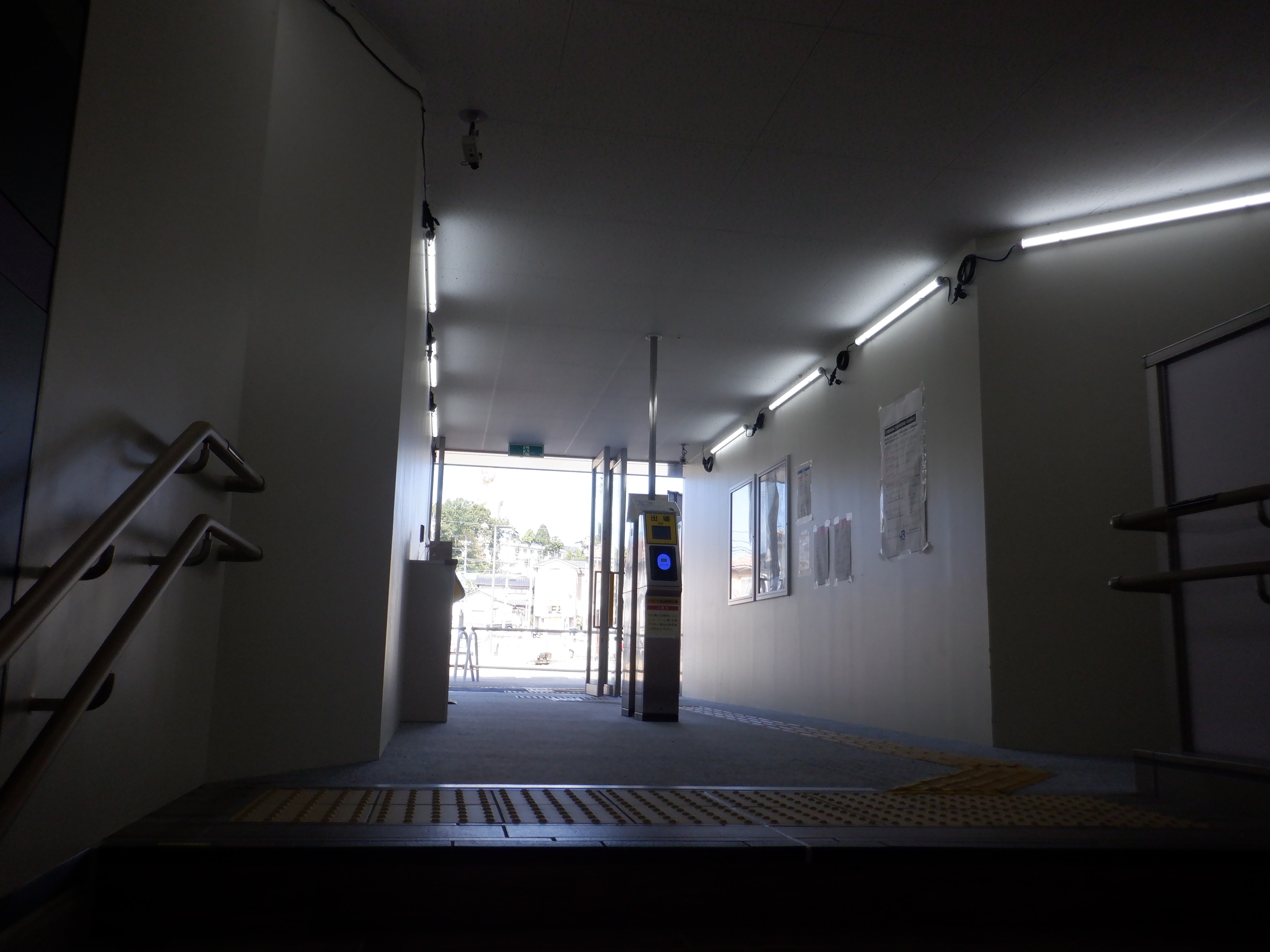

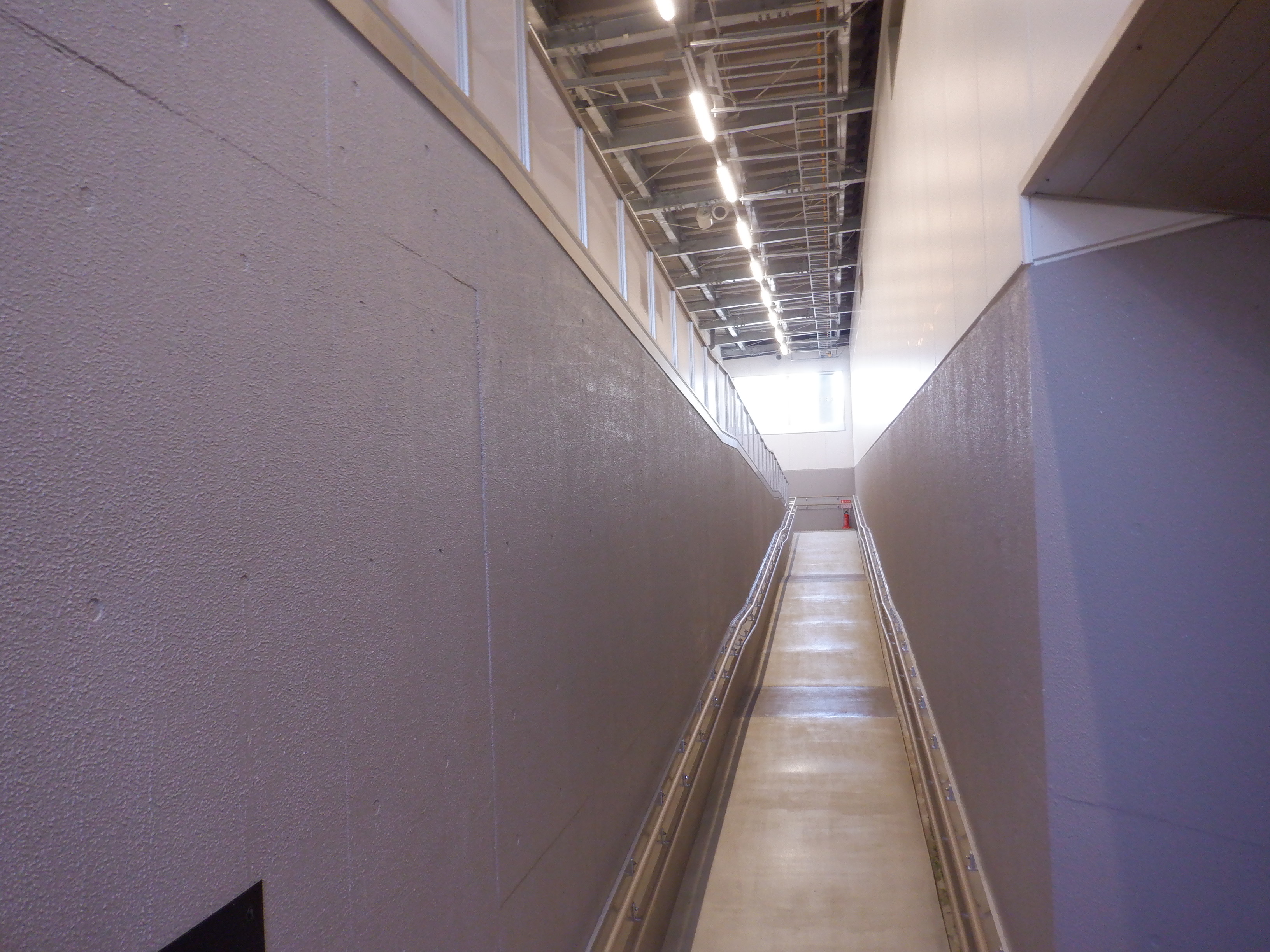

暫定北口のスロープ室

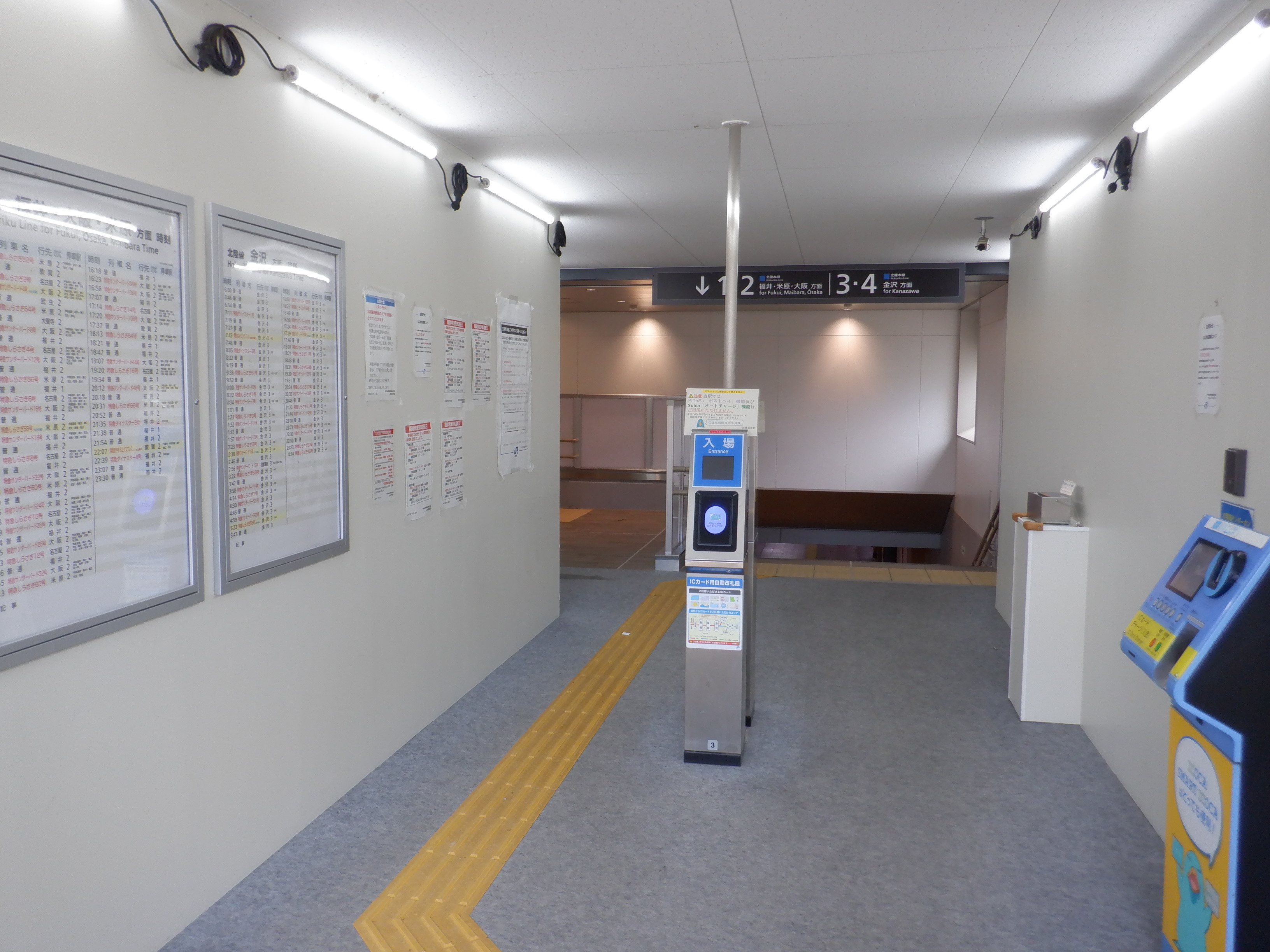

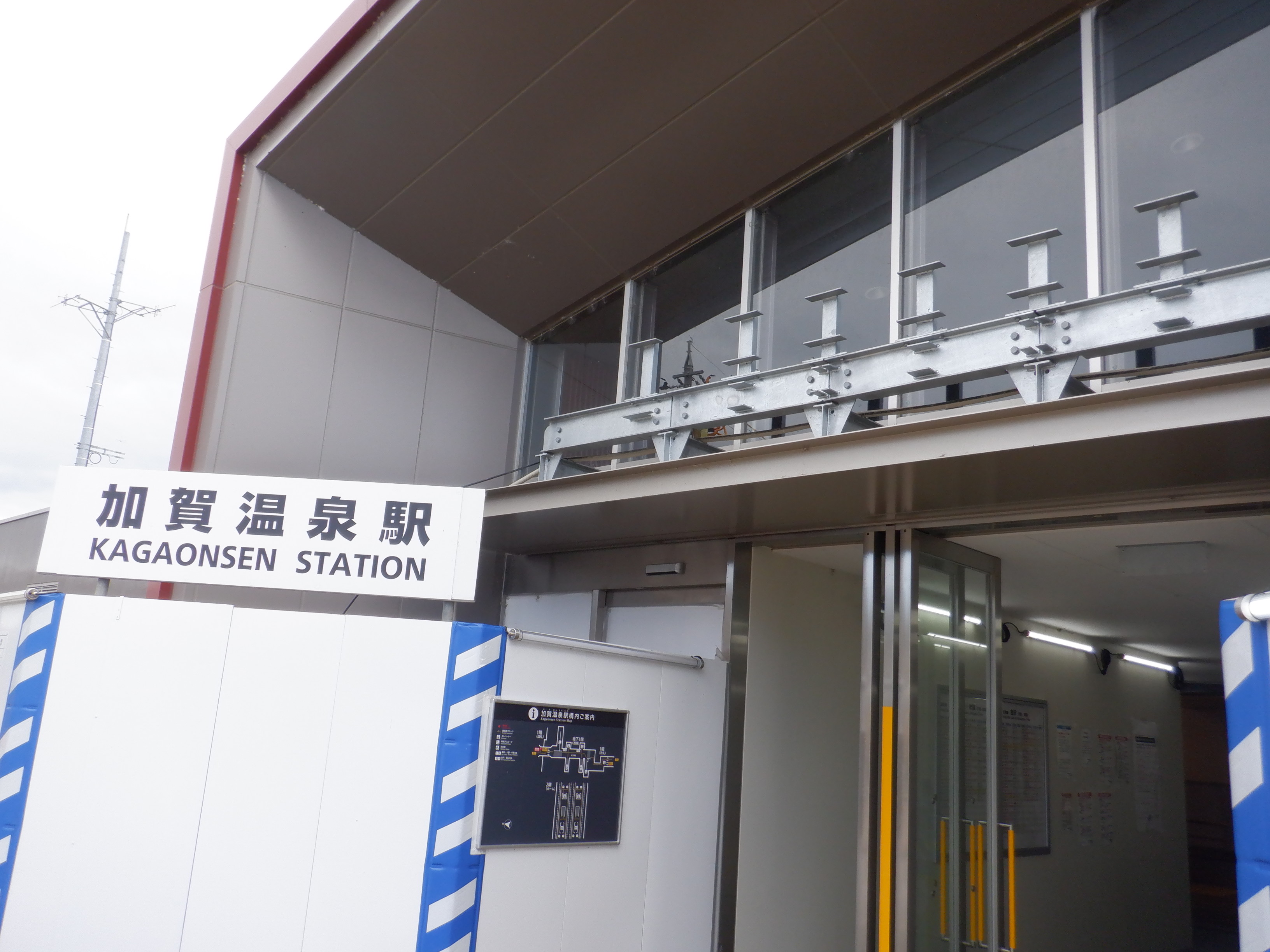

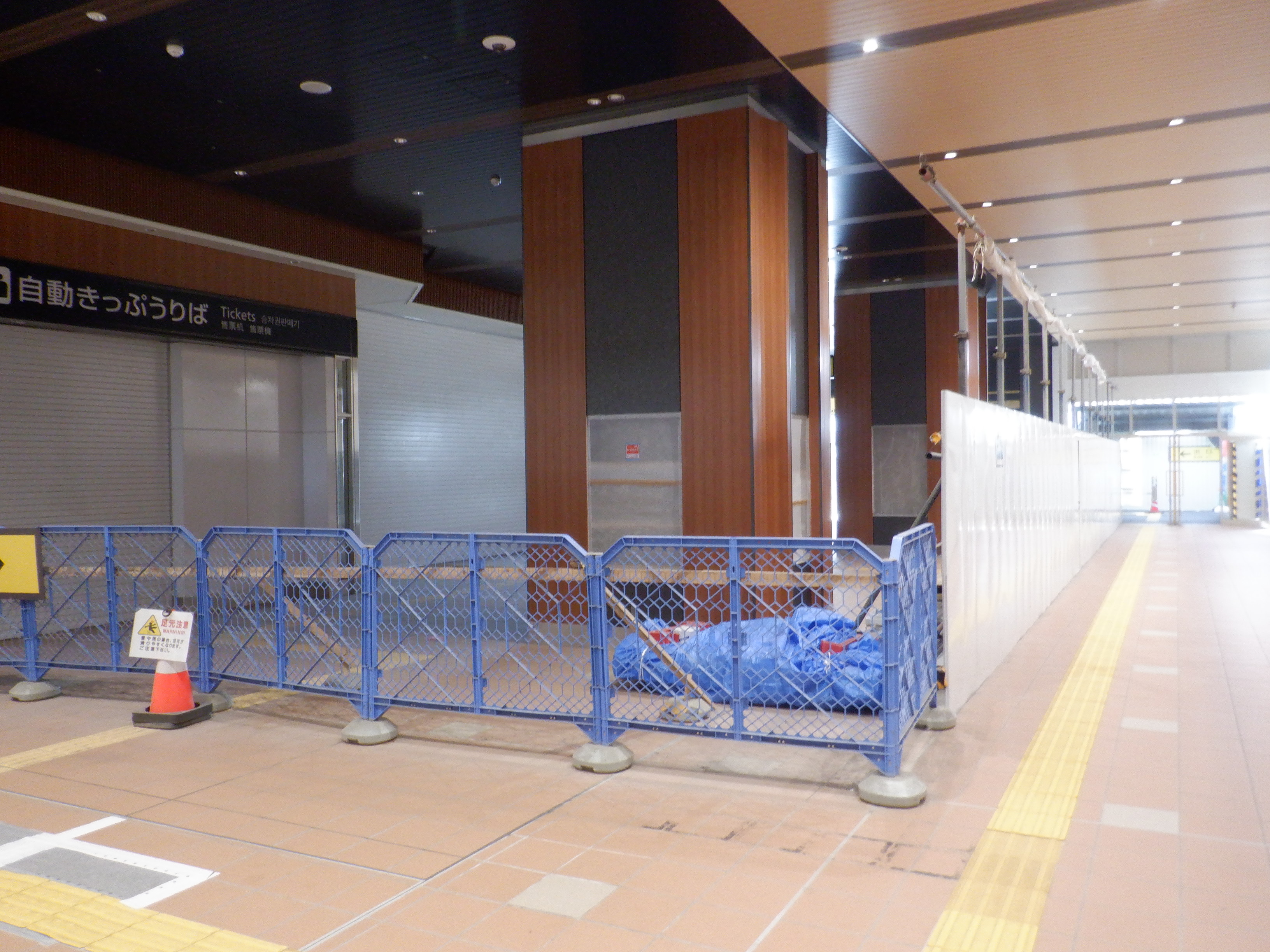

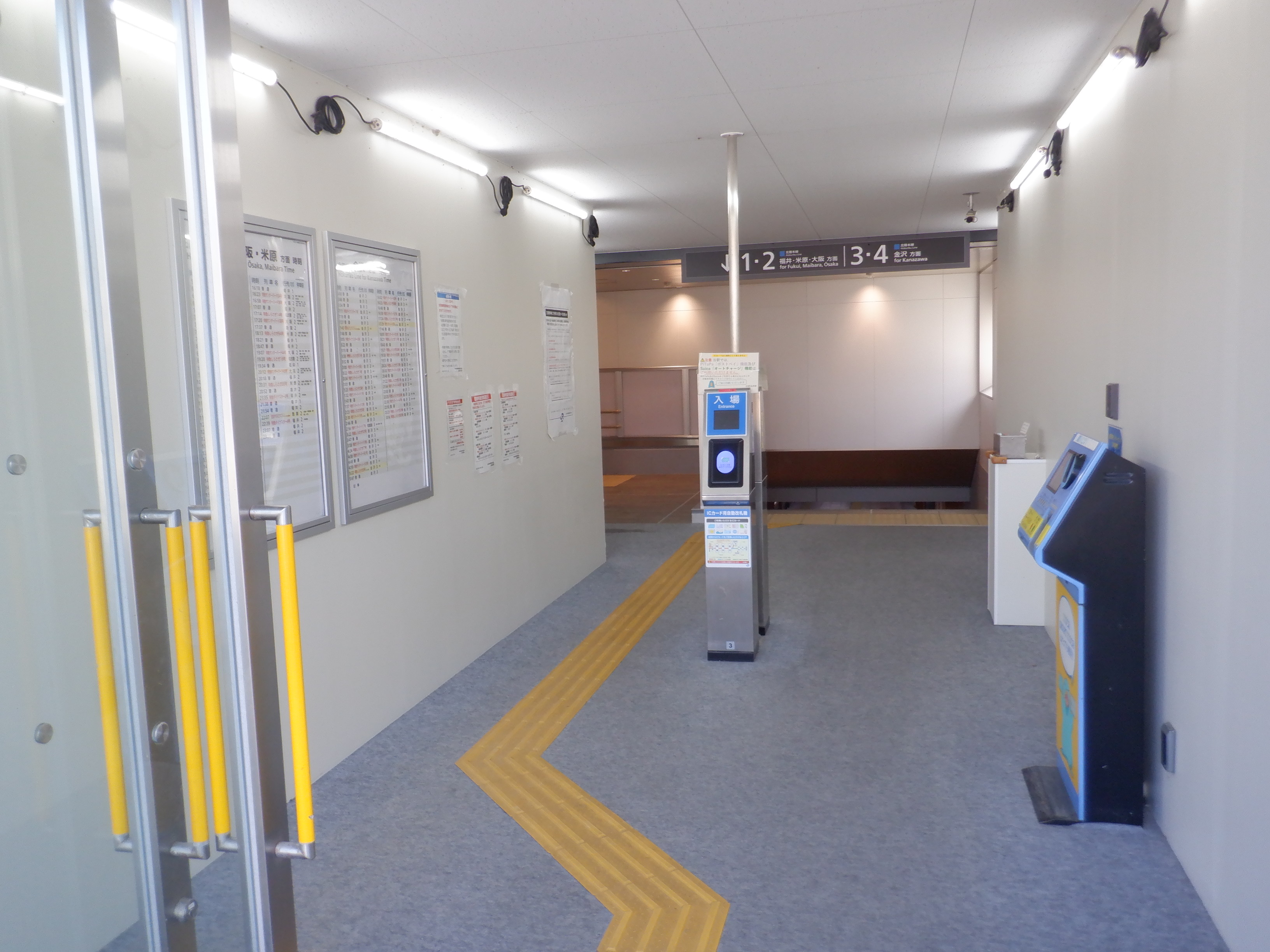

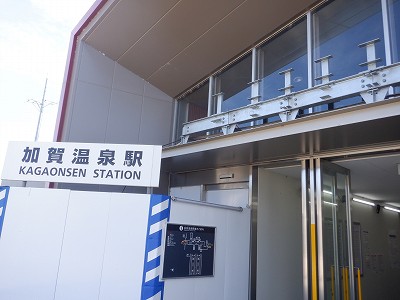

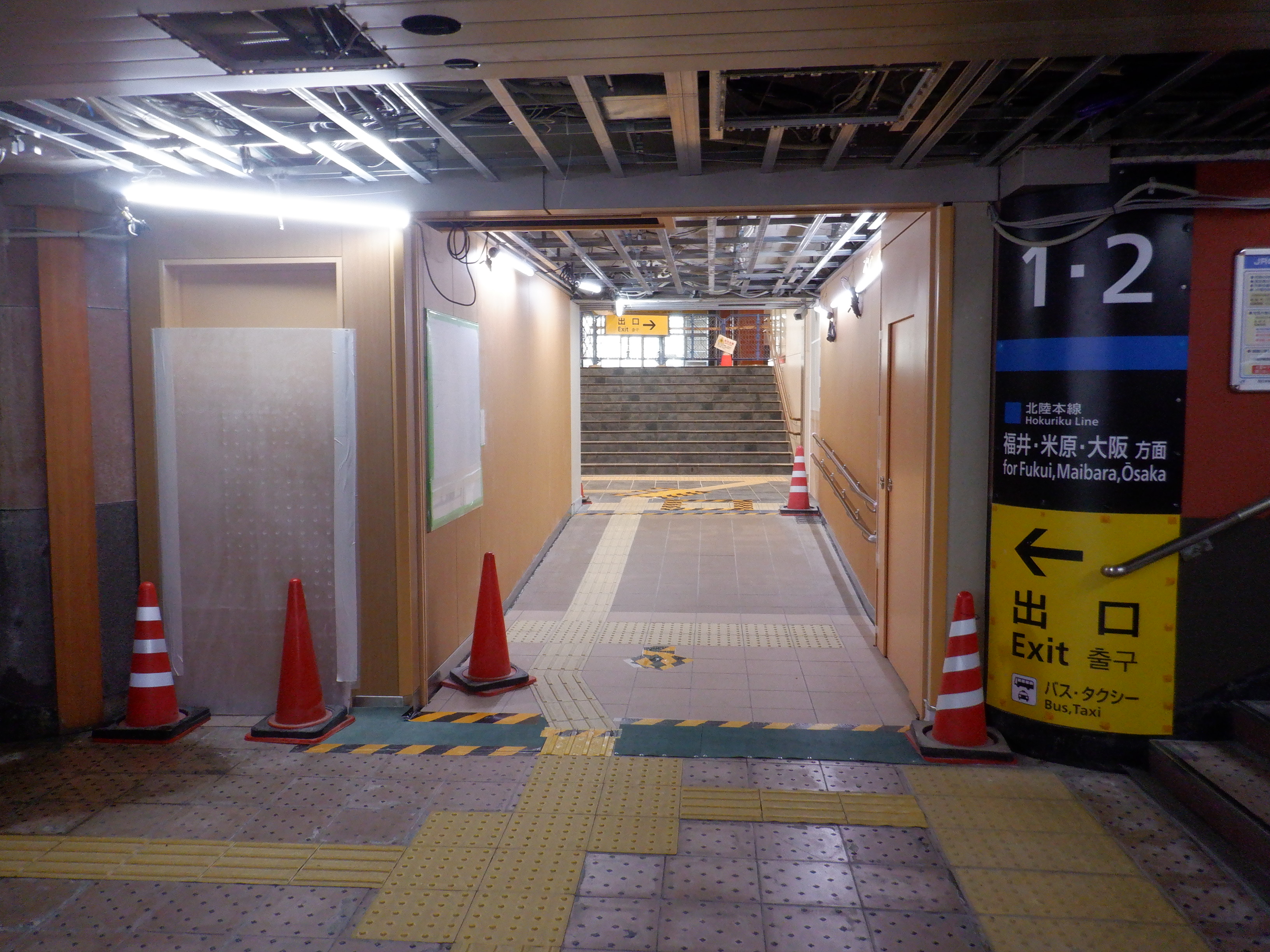

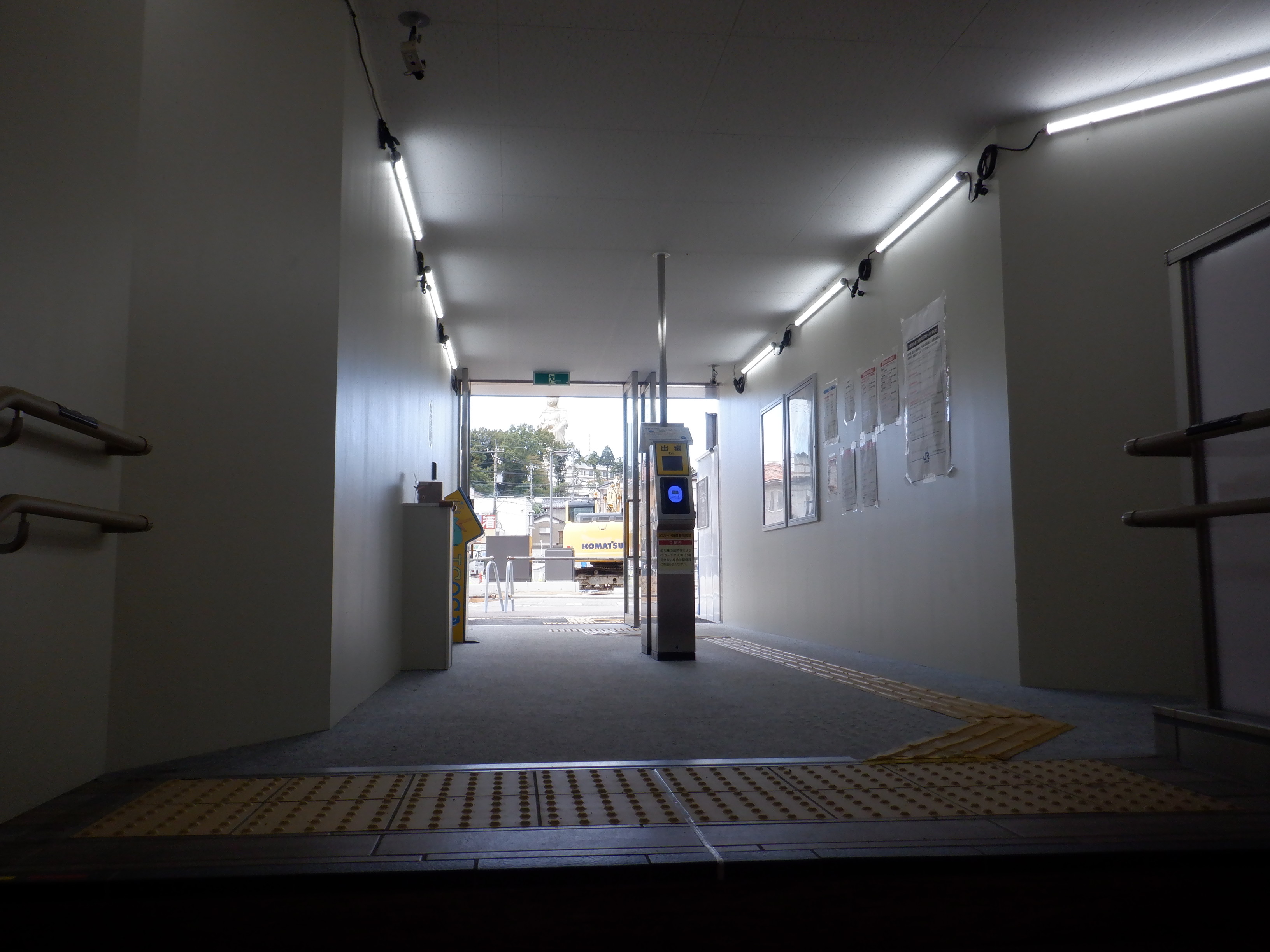

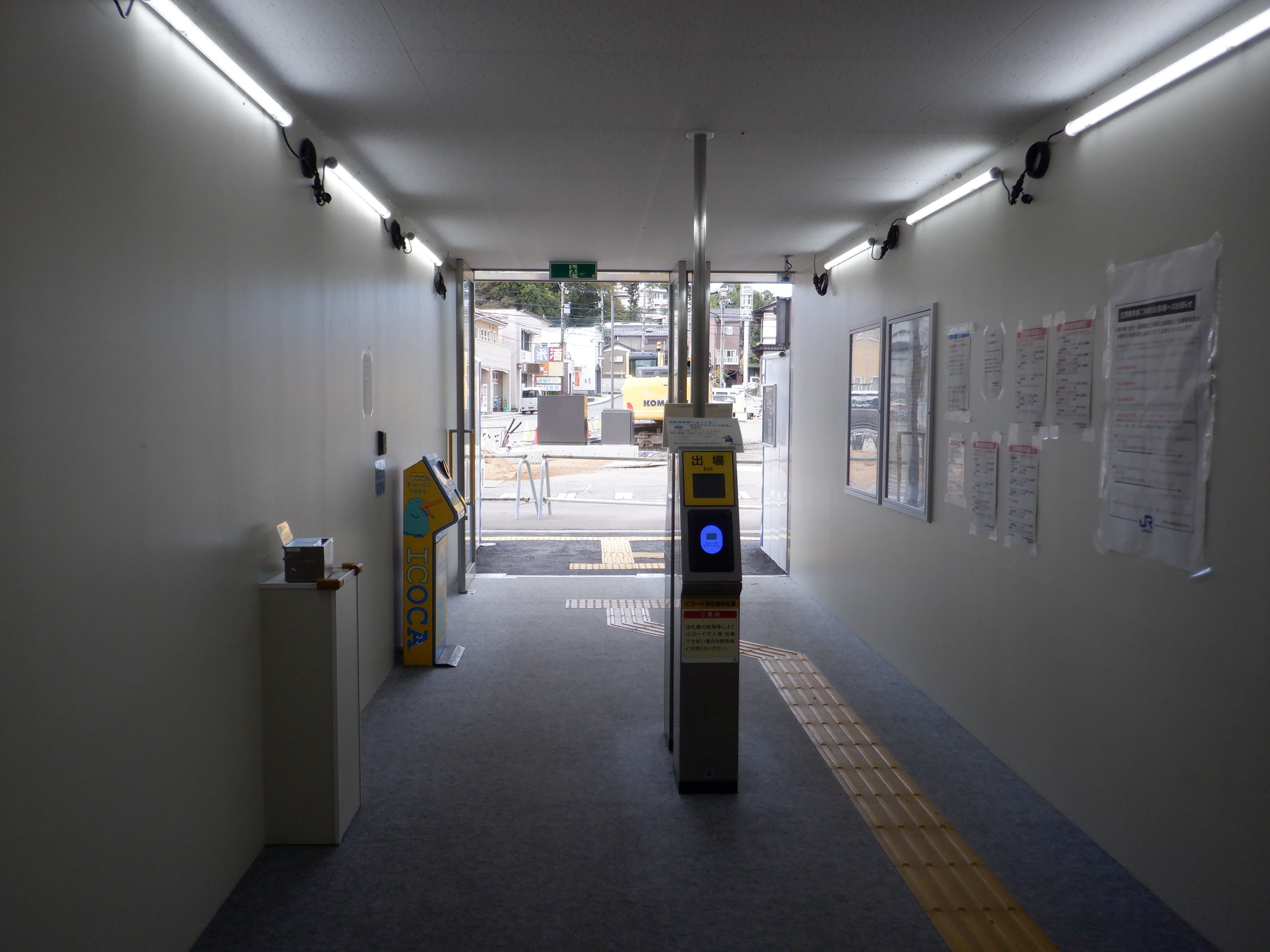

暫定北口の駅舎内の様子。

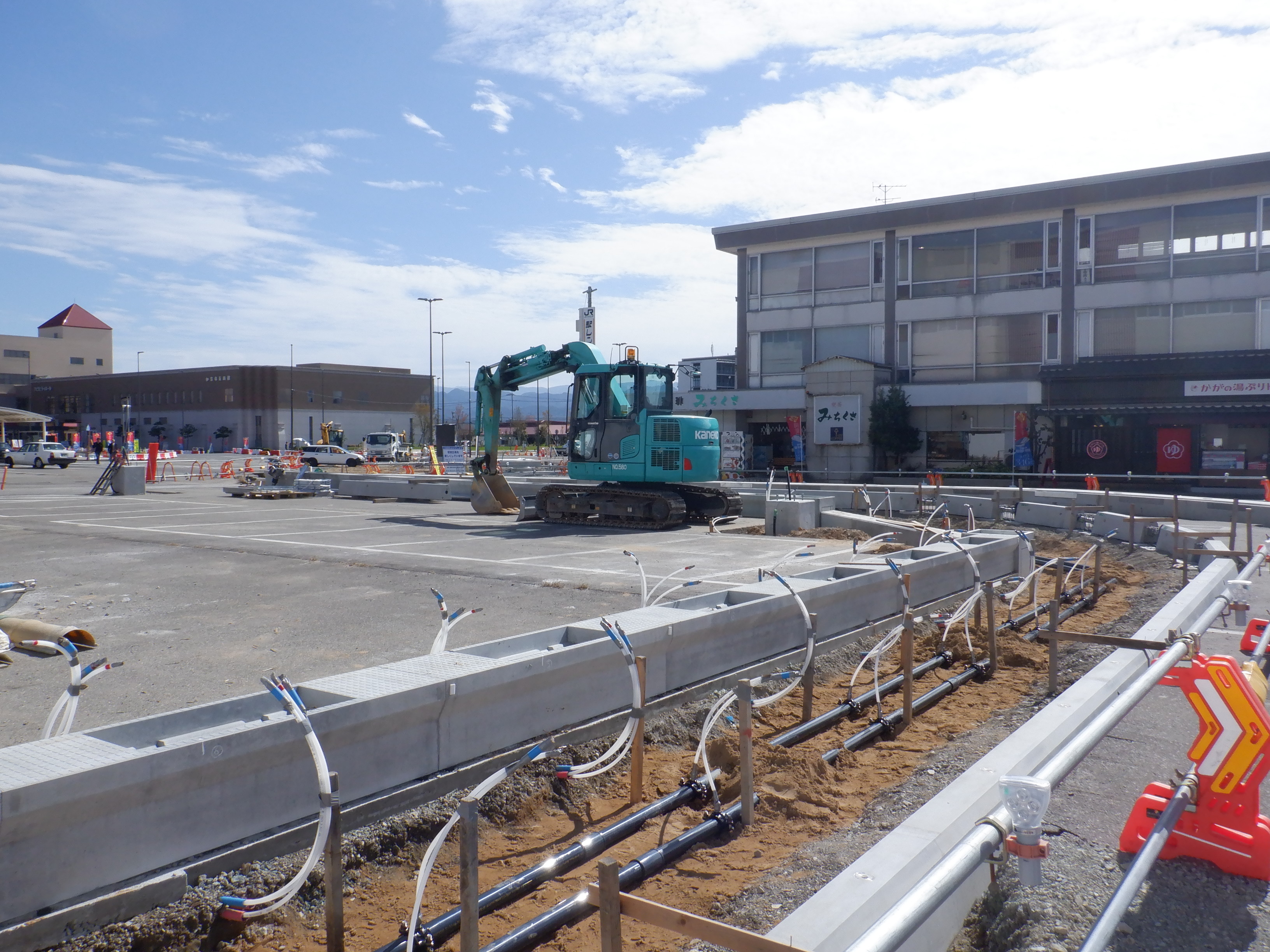

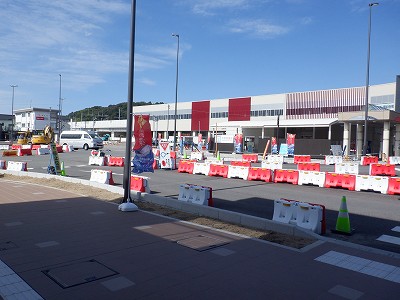

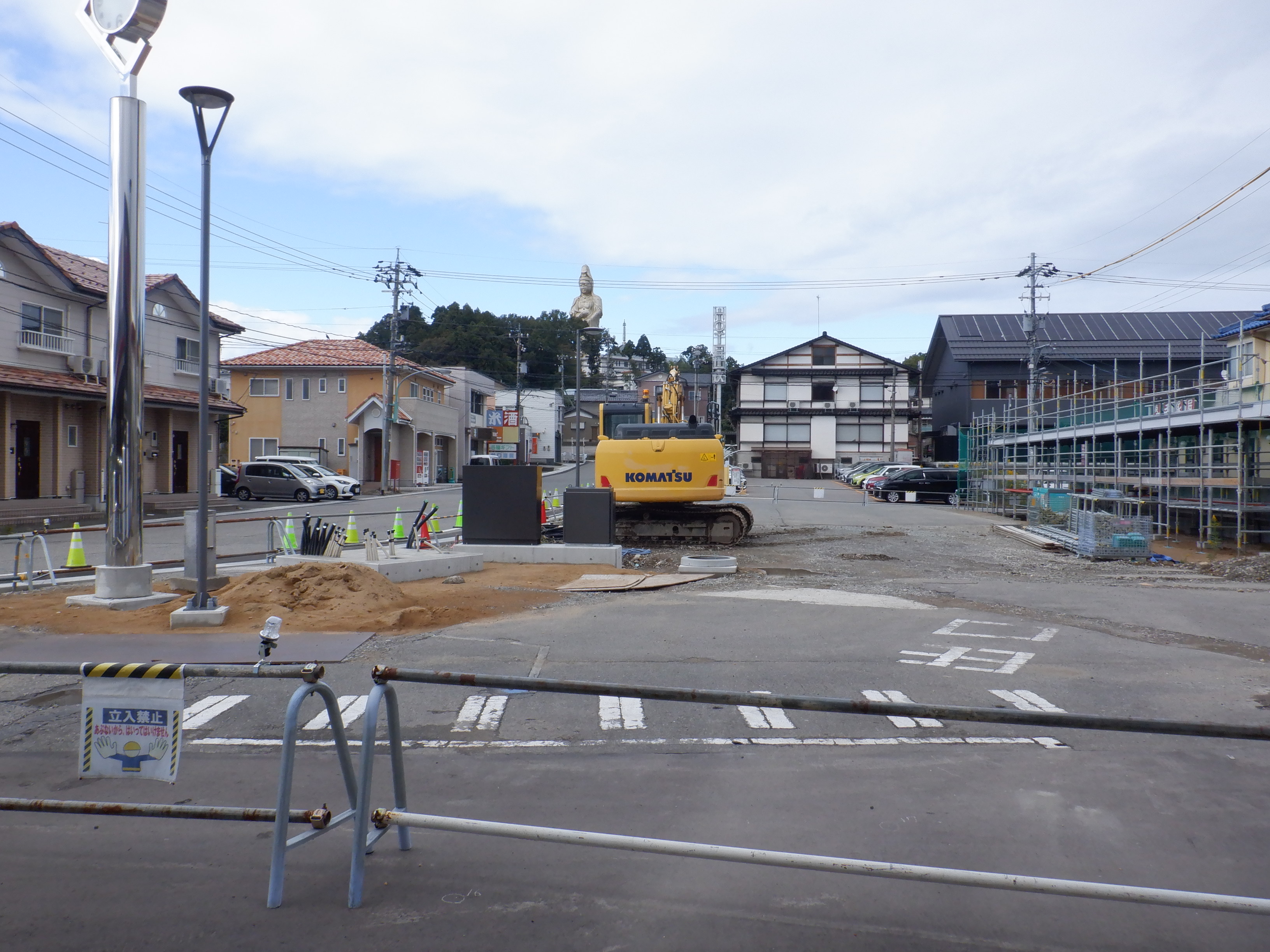

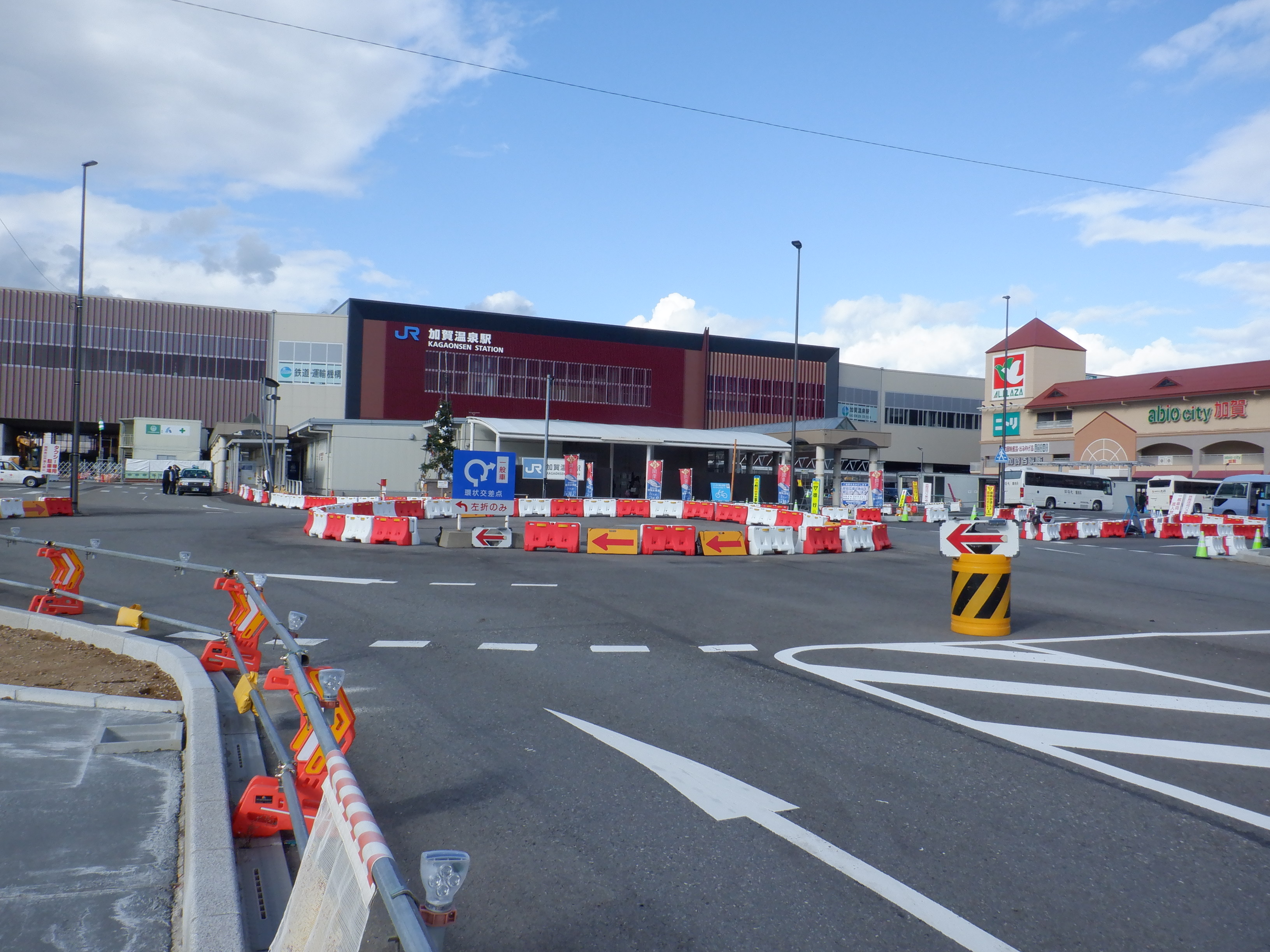

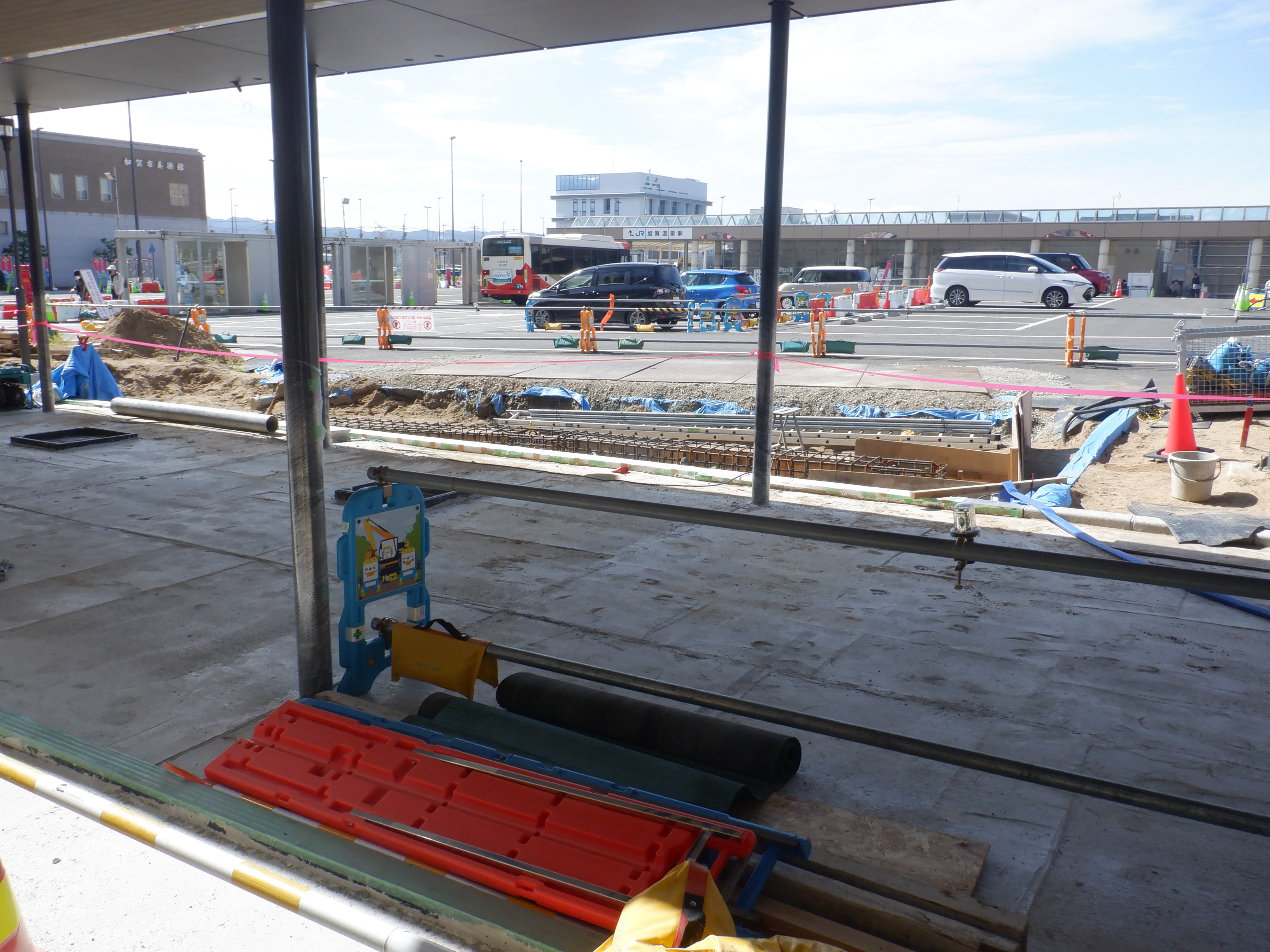

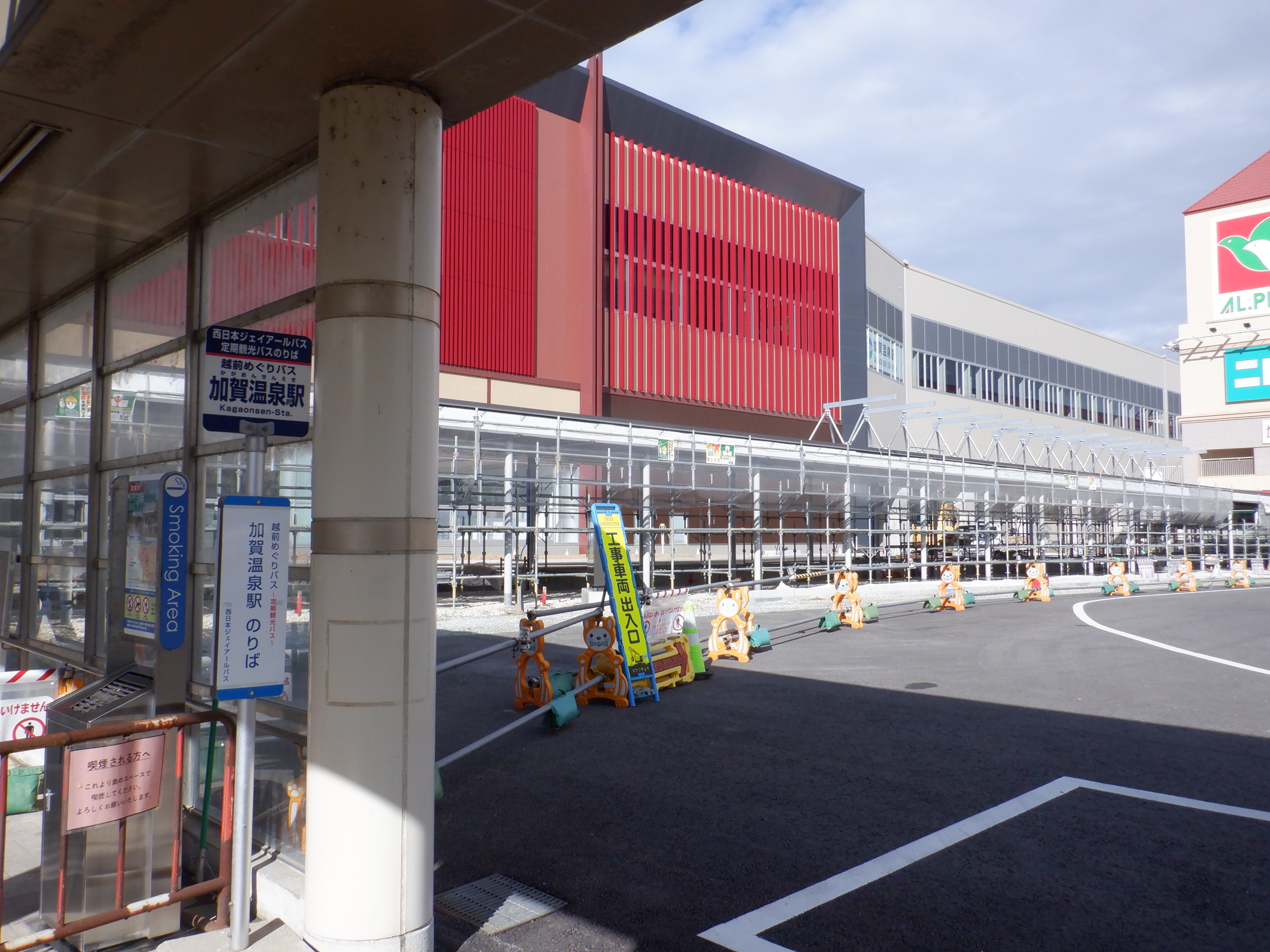

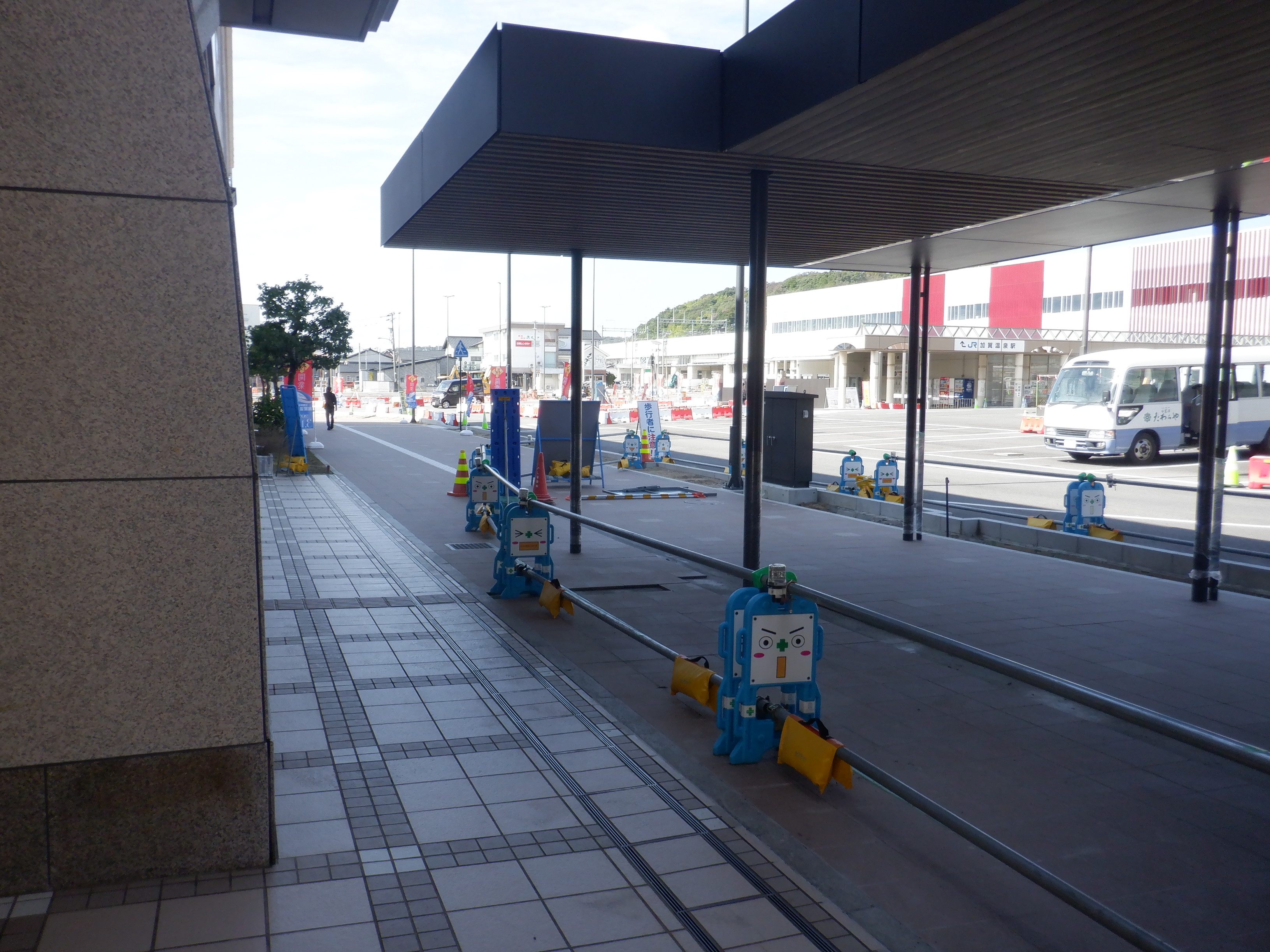

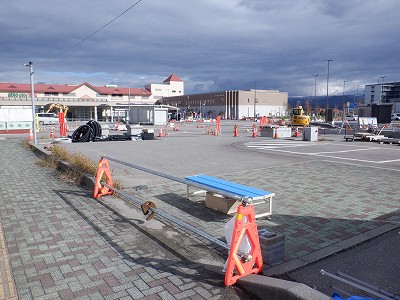

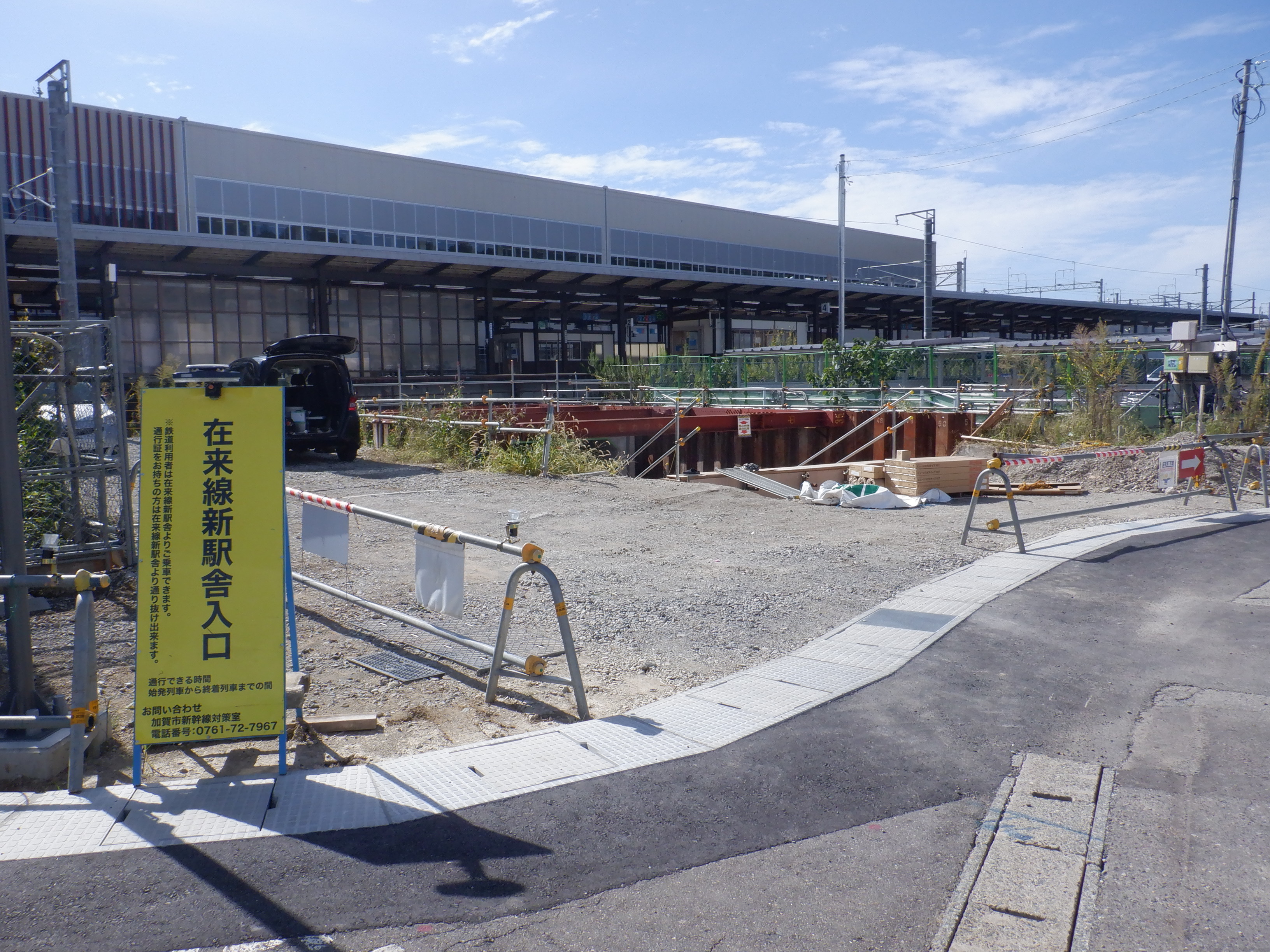

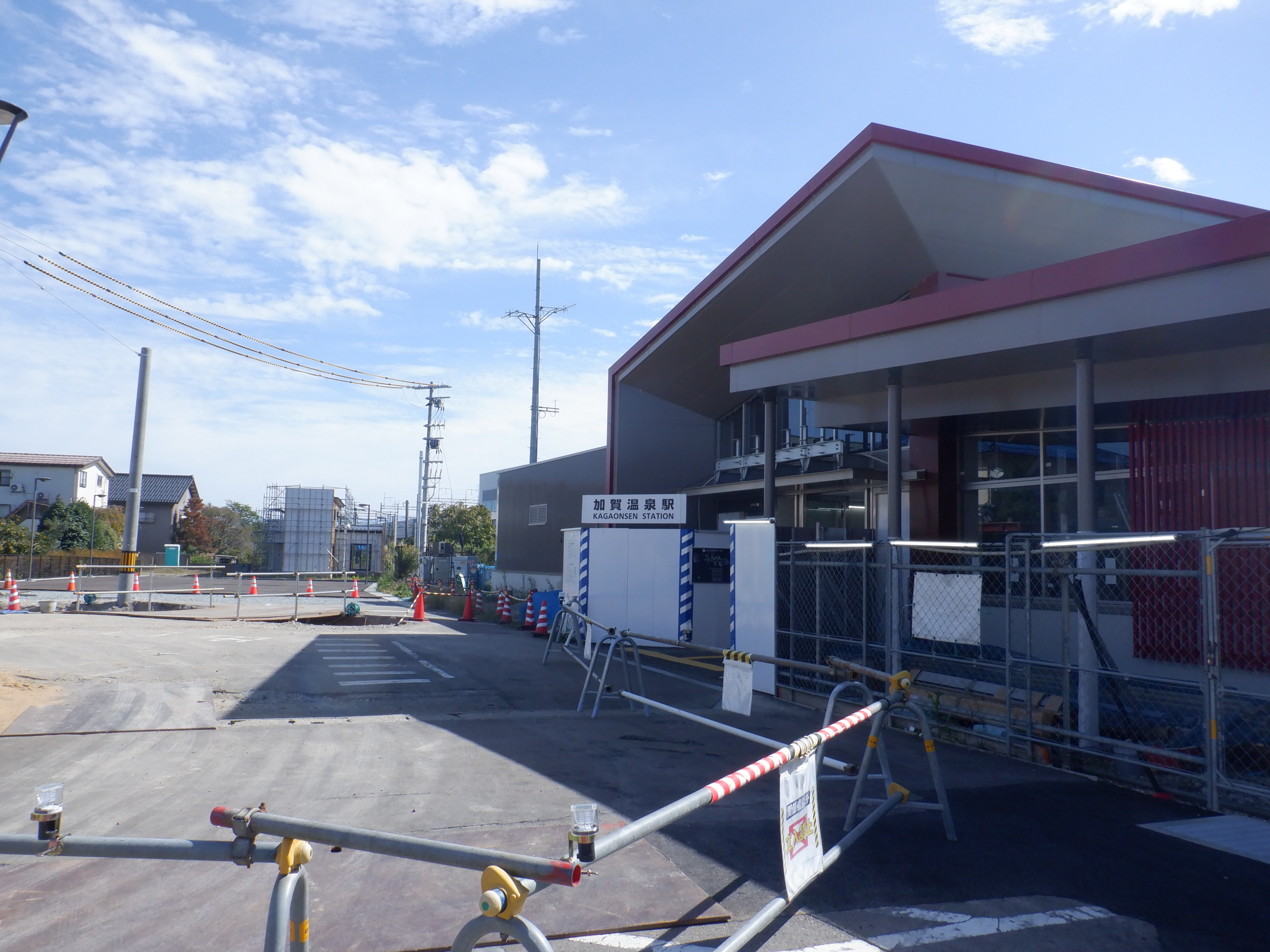

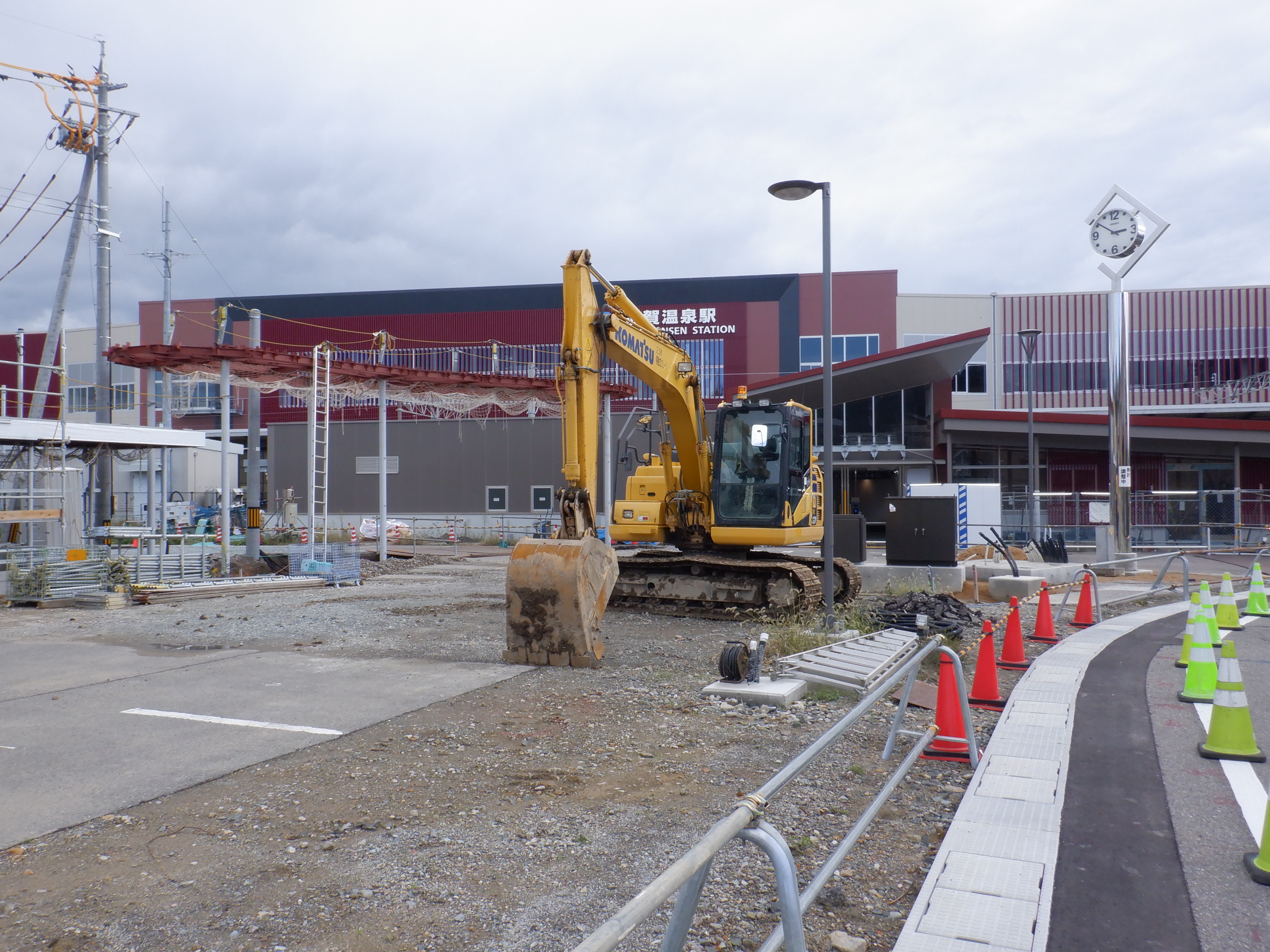

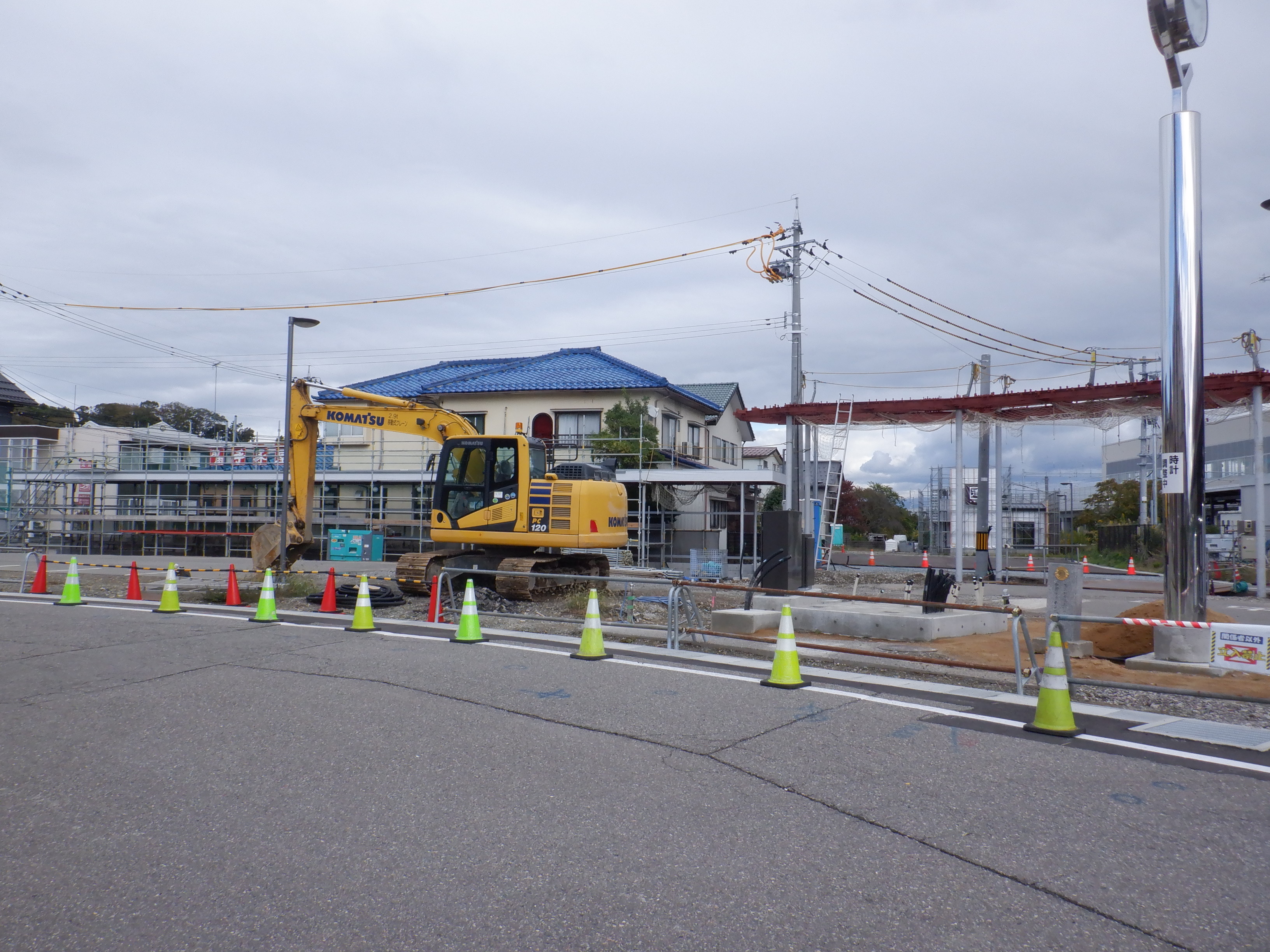

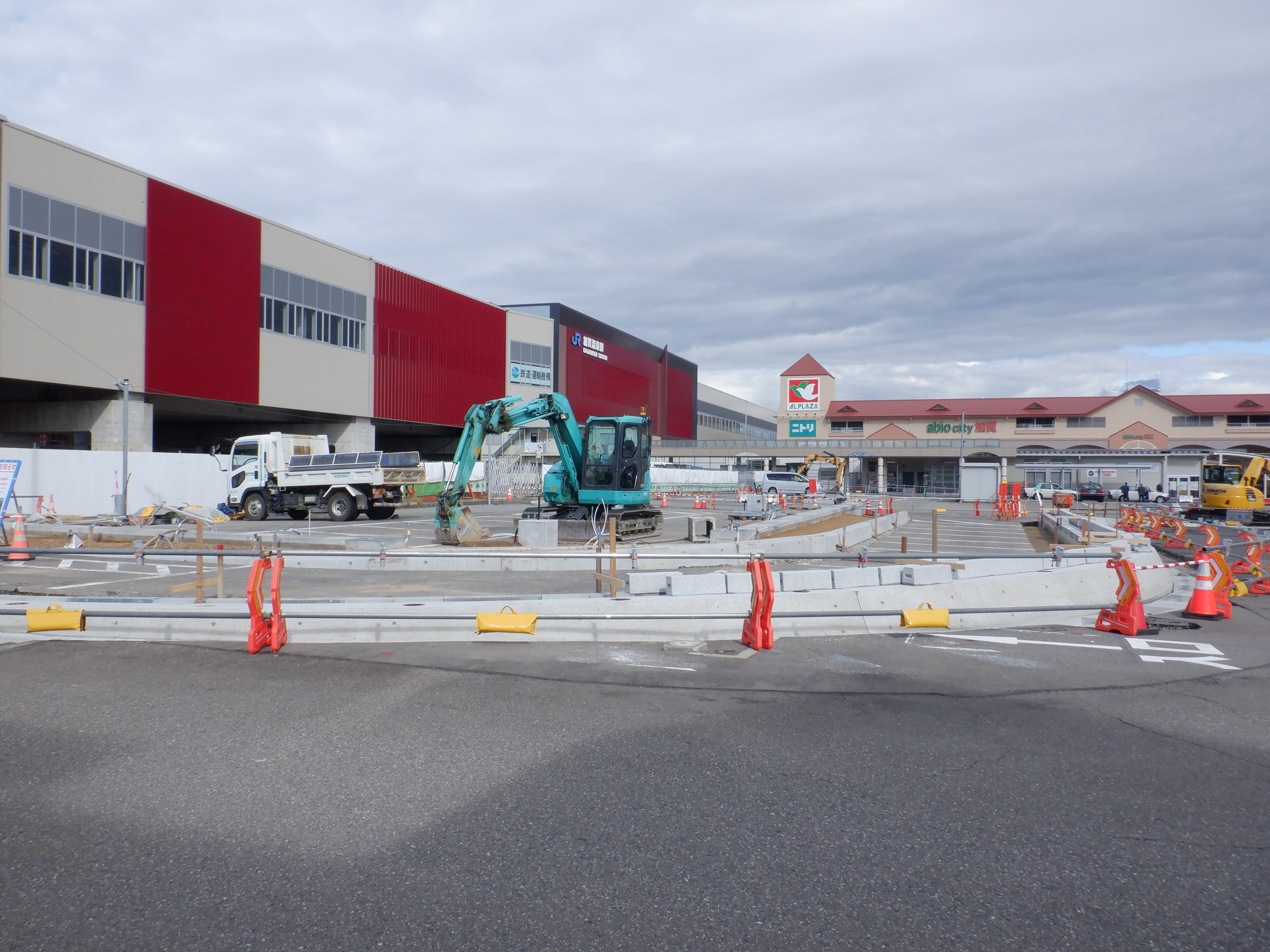

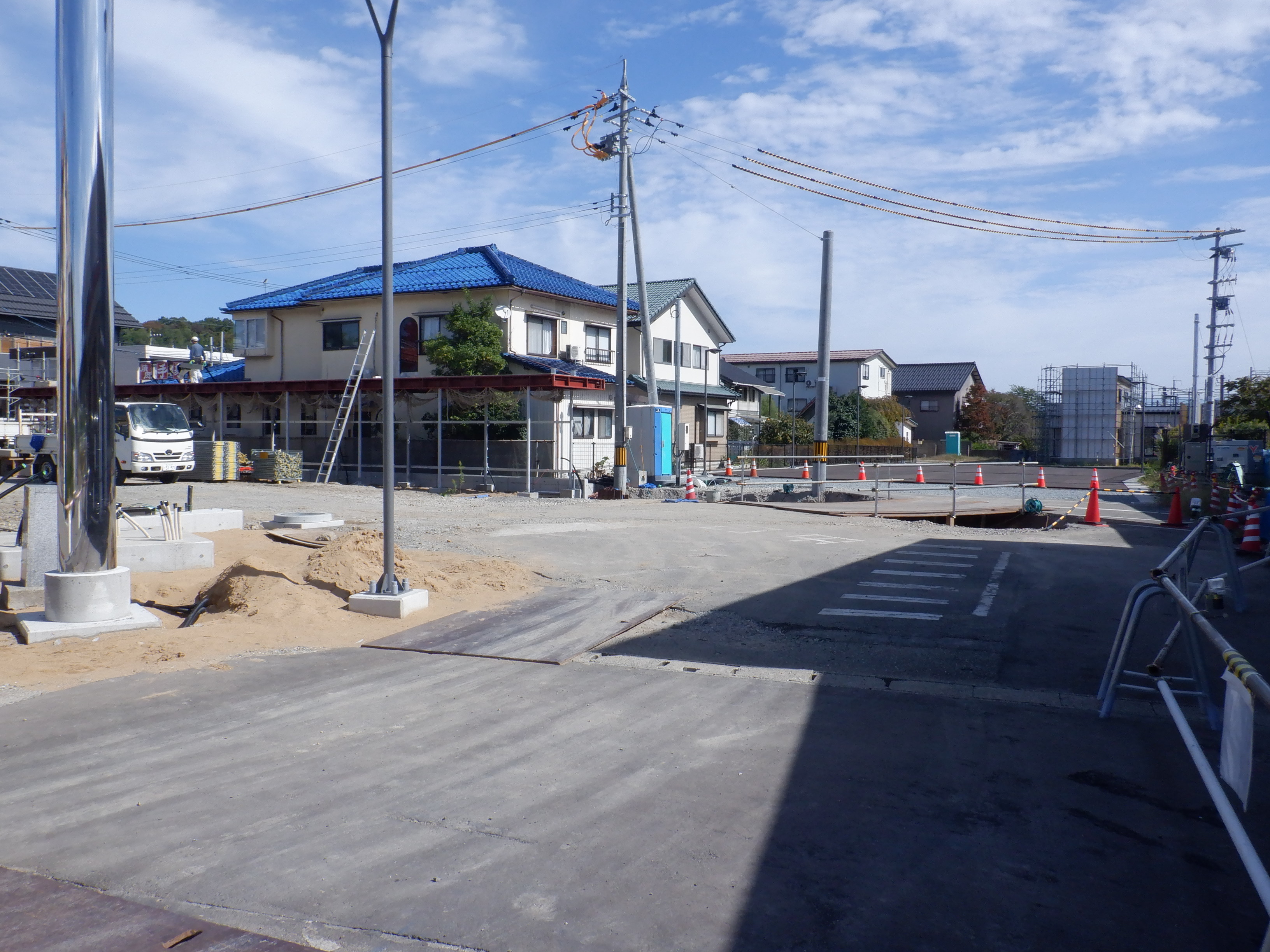

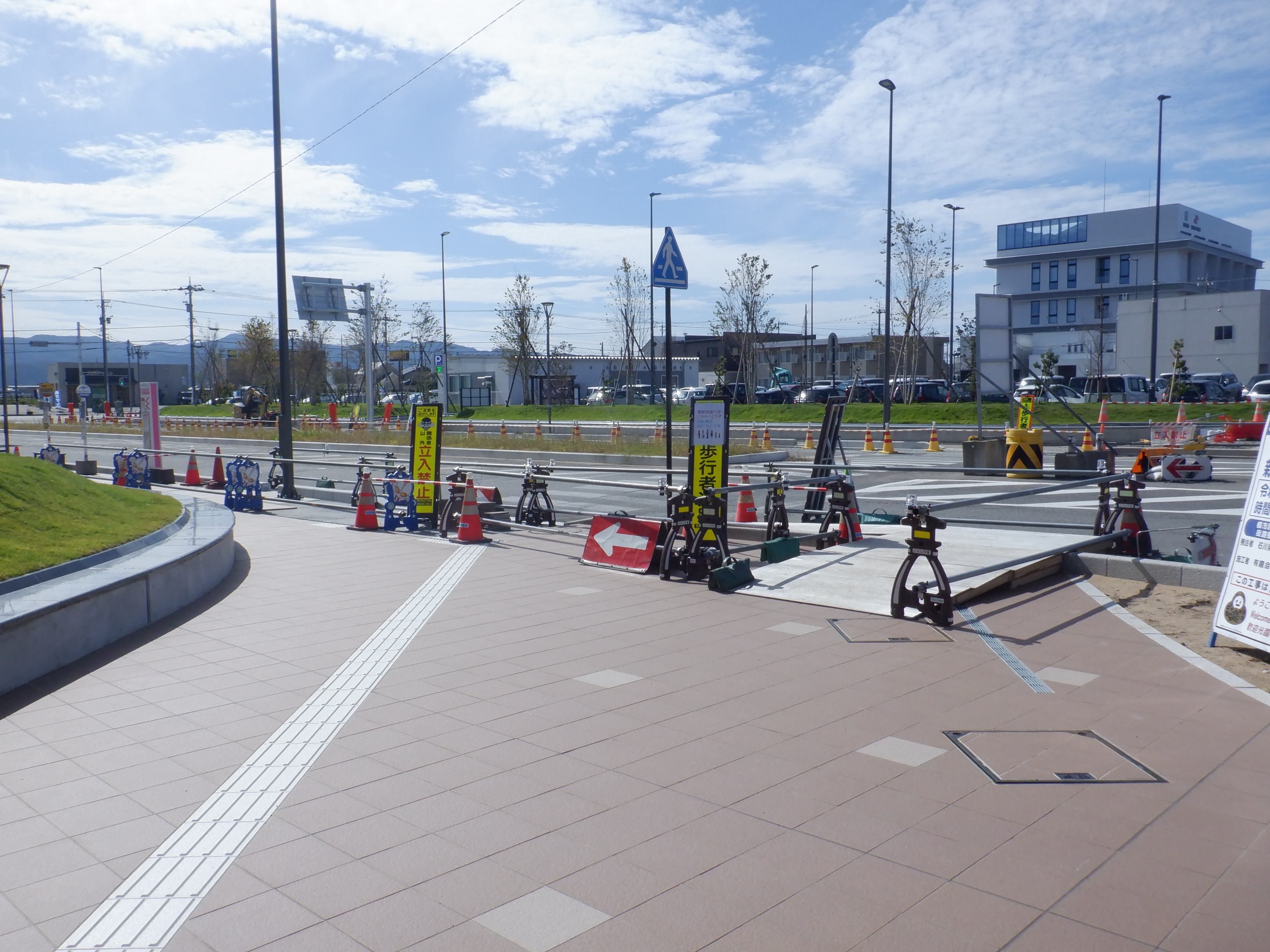

北口の駅前広場整備中の様子。

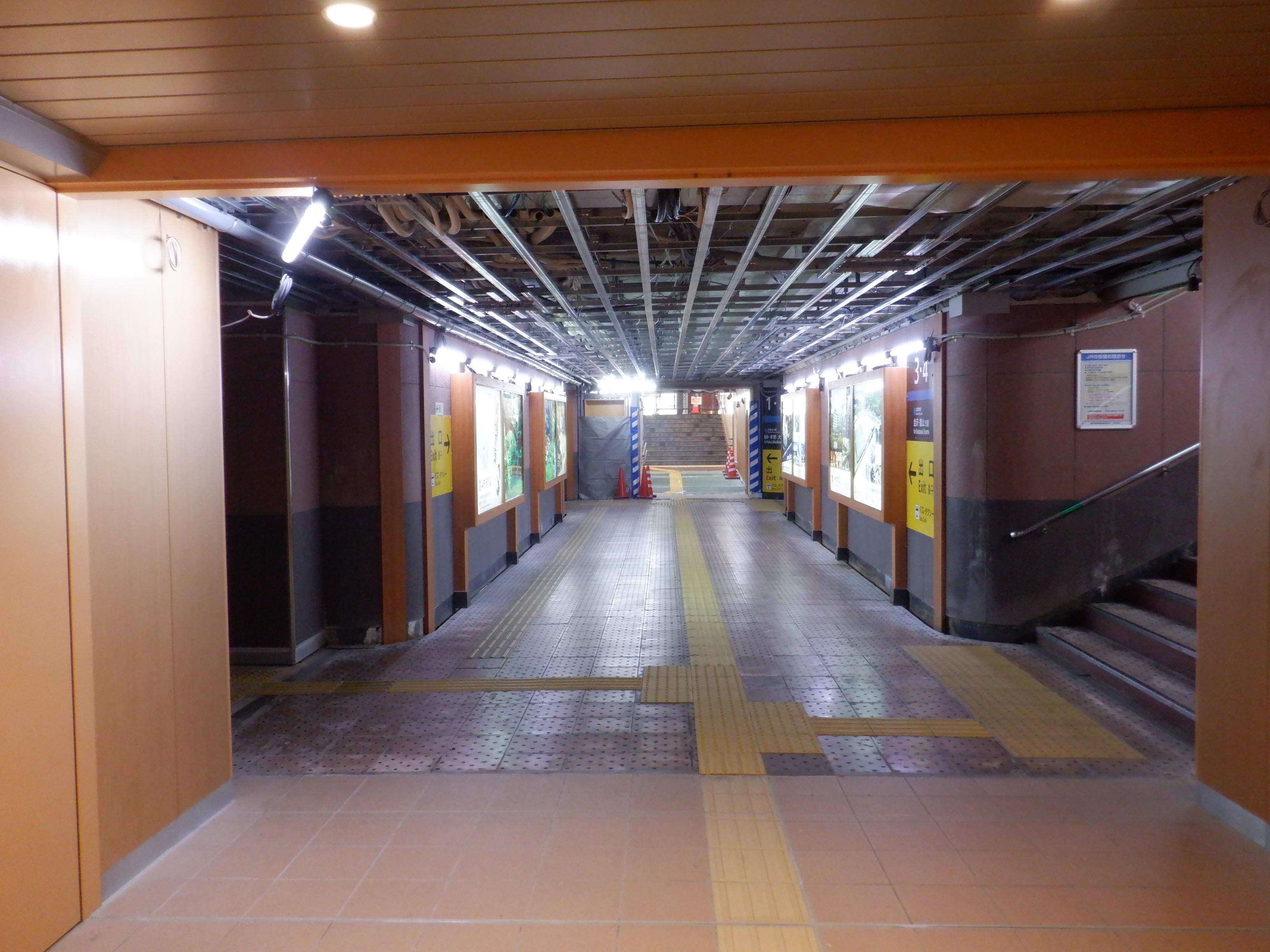

北口から見た地下自由通路再建設中の様子。

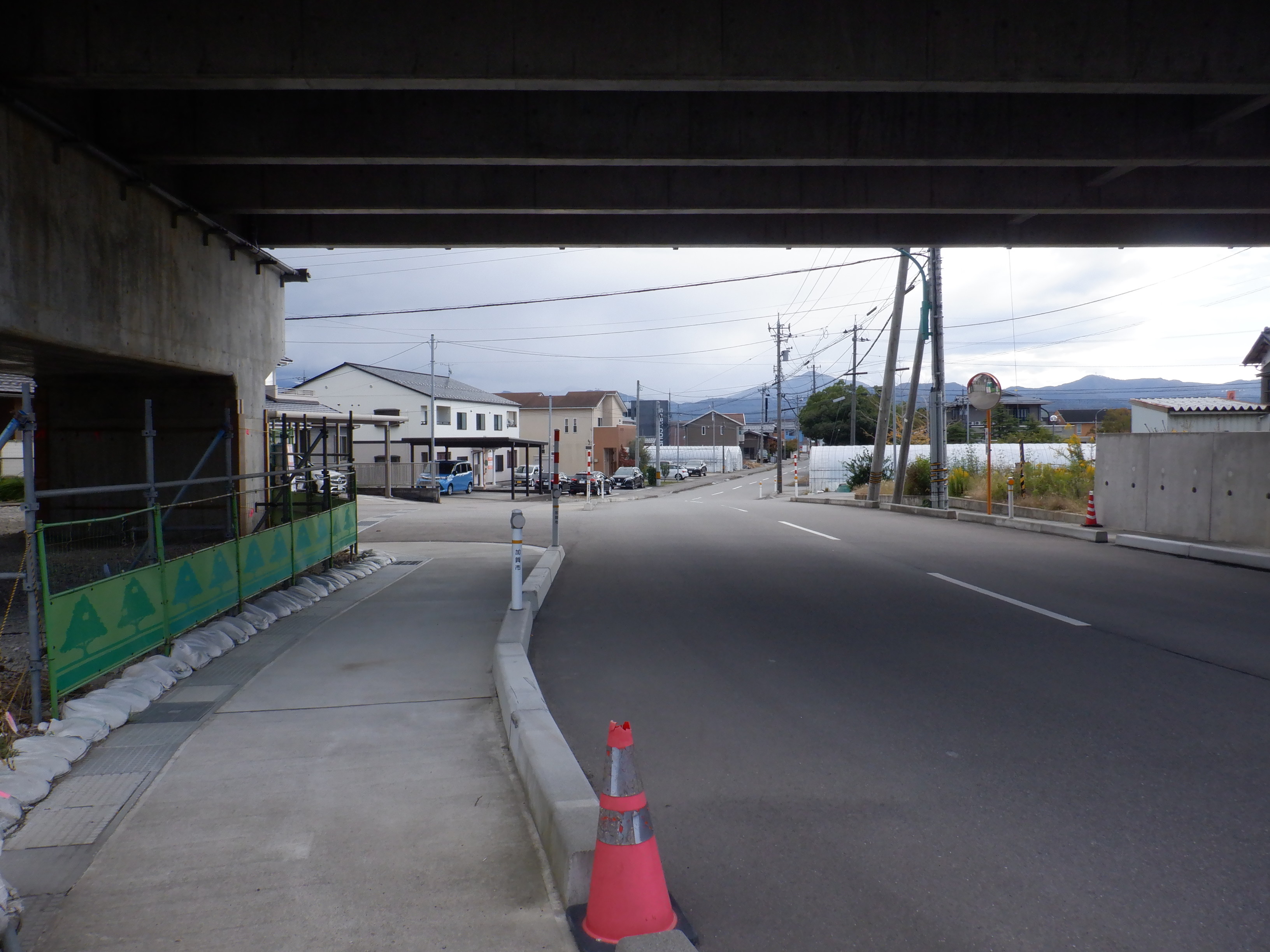

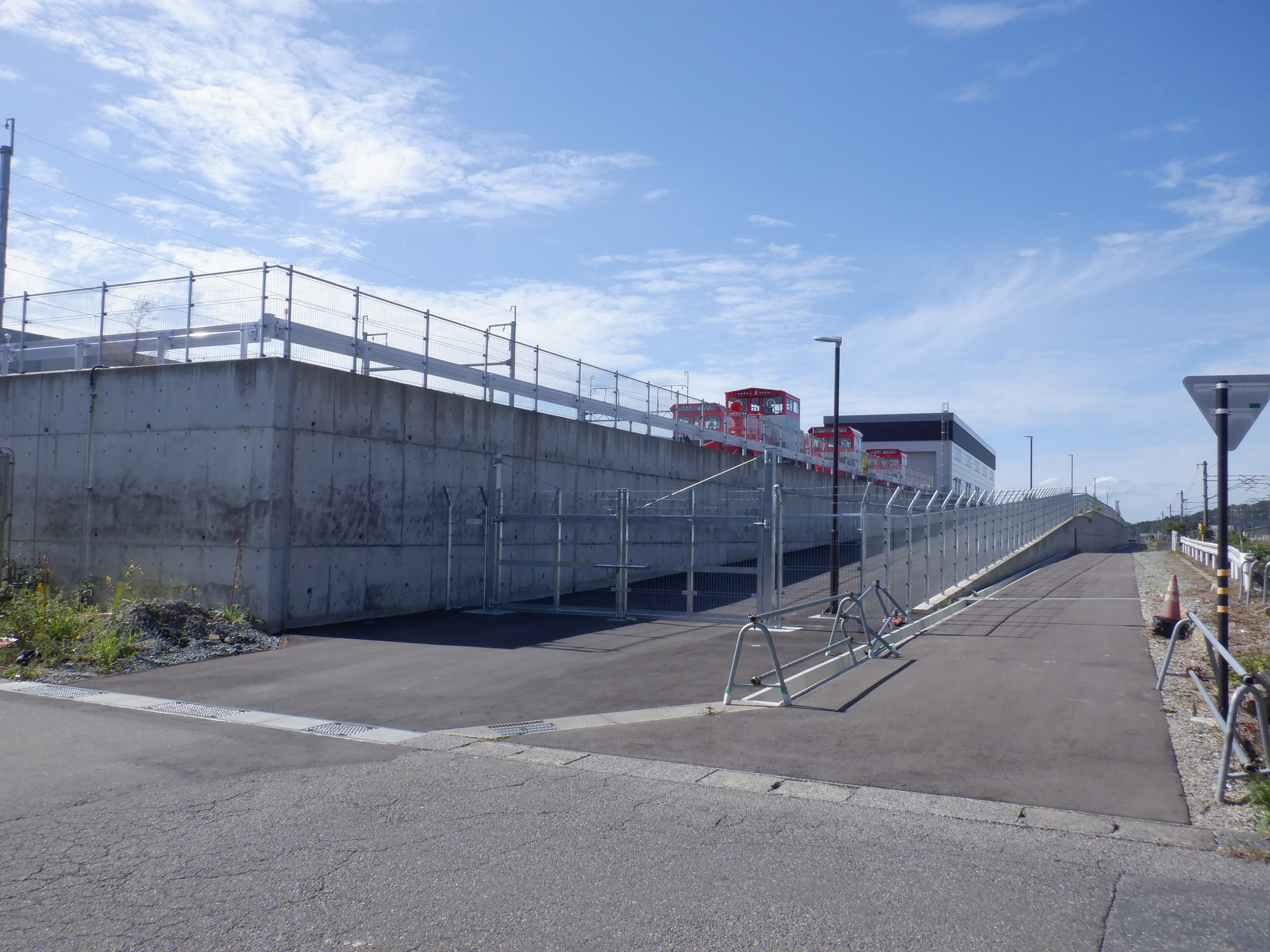

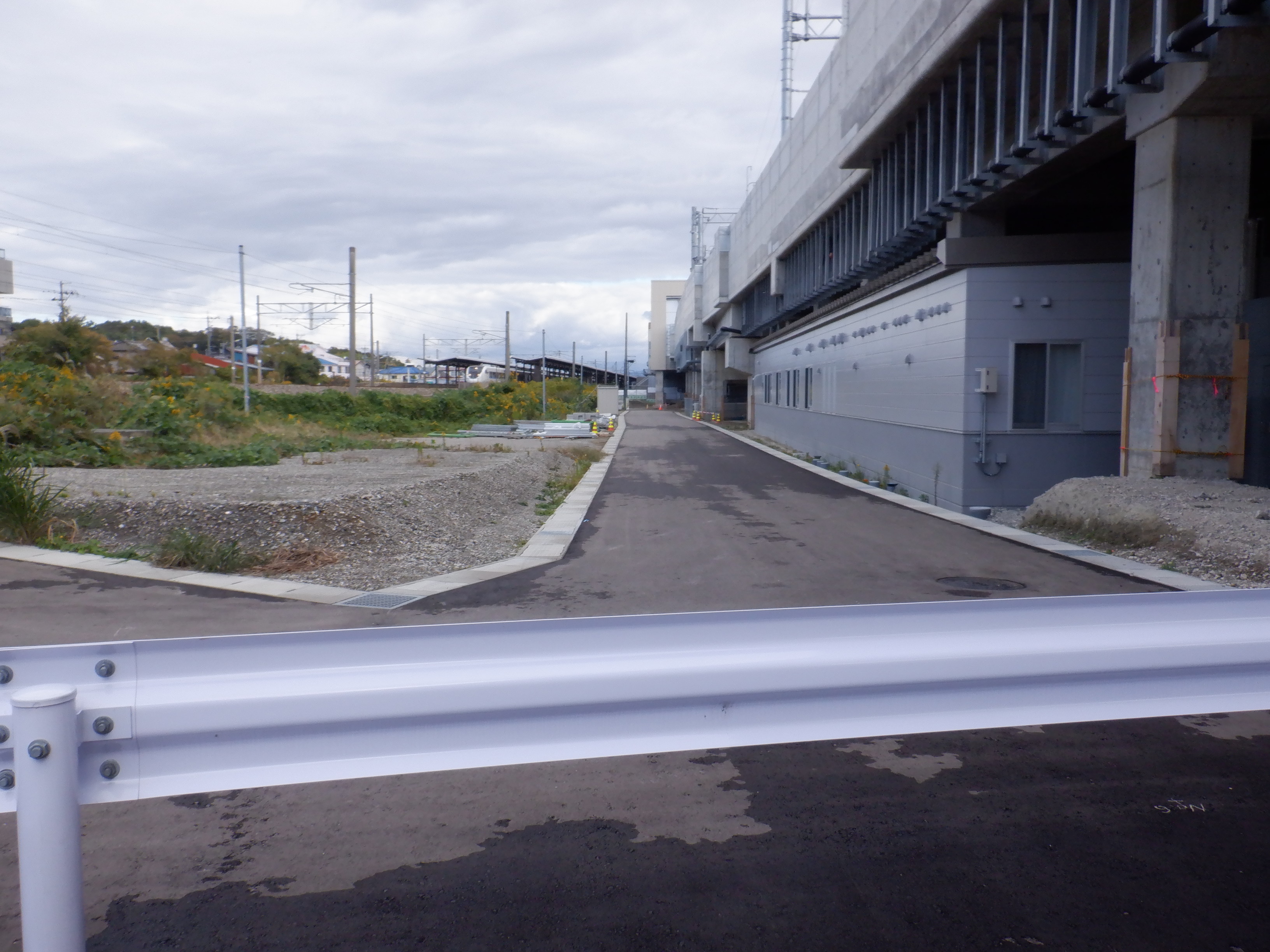

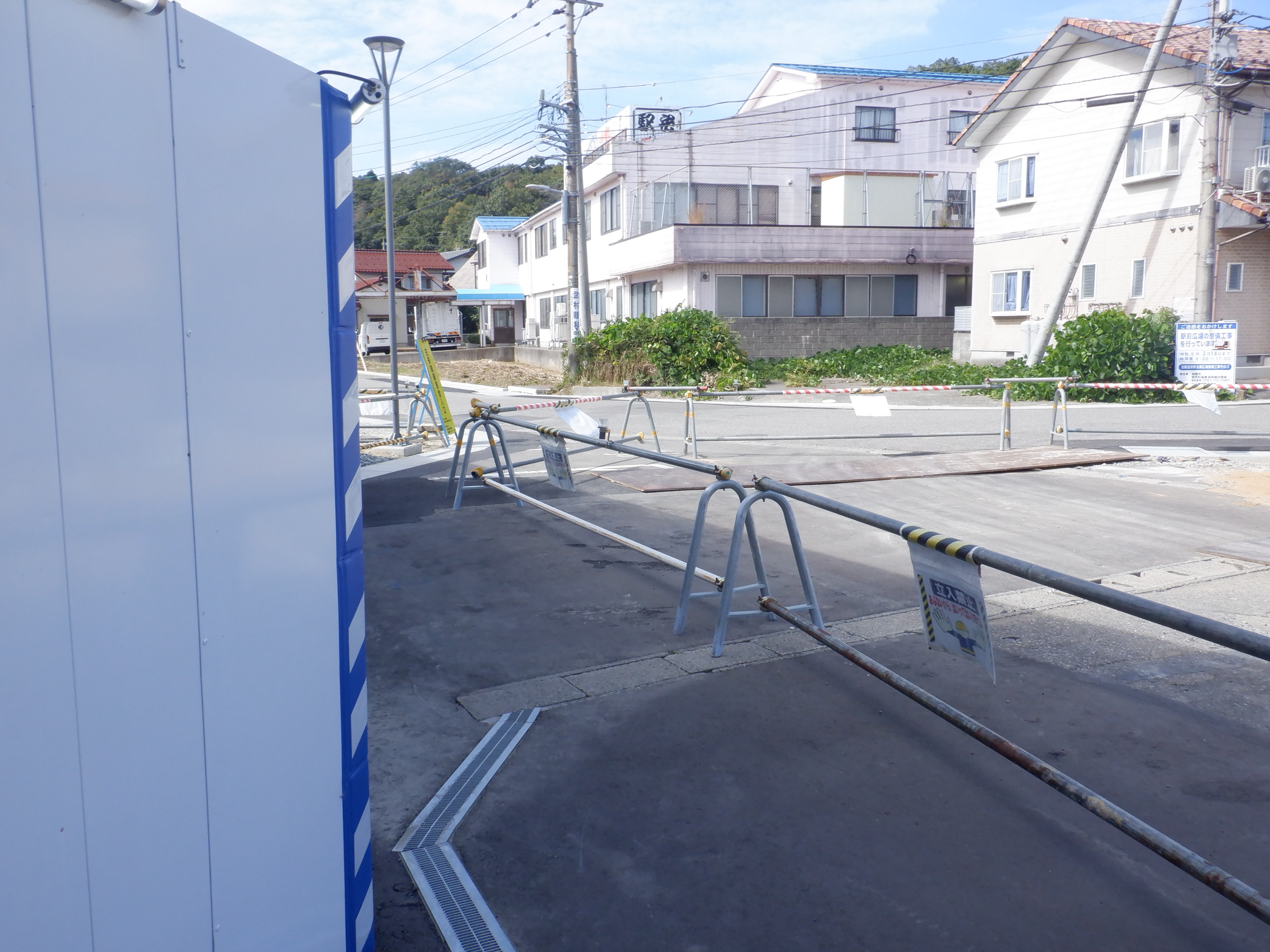

子安踏切へ迂回します。

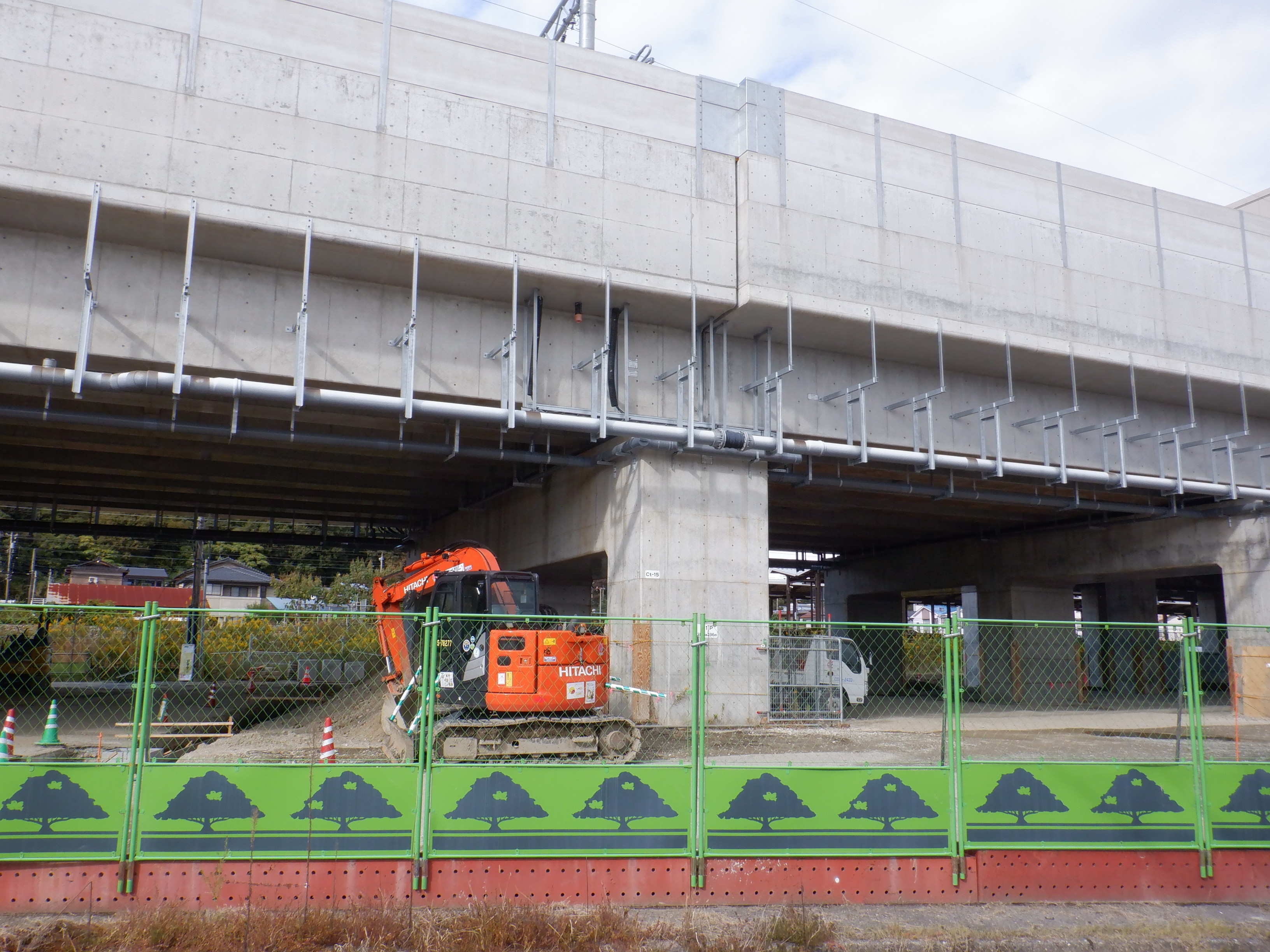

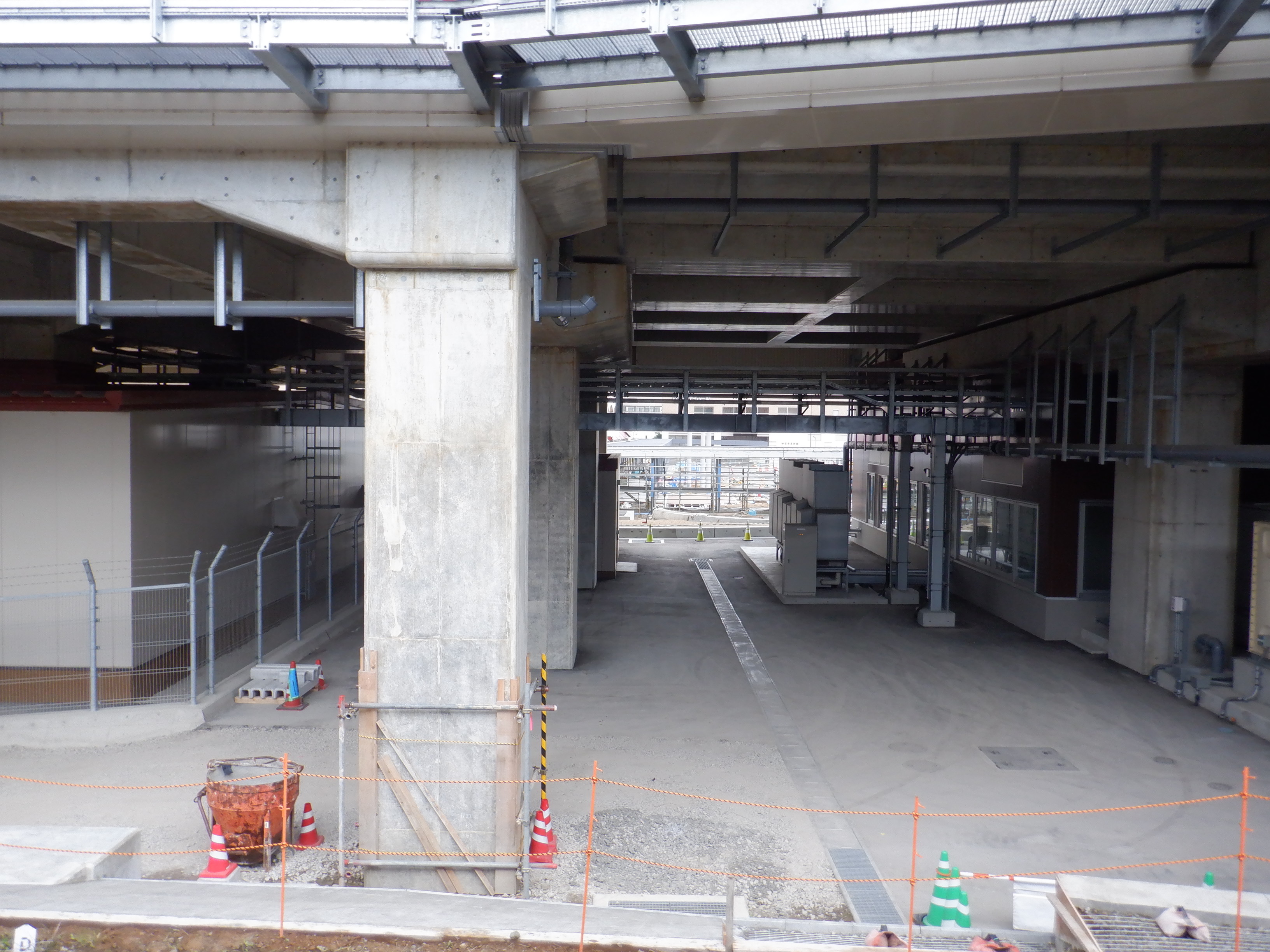

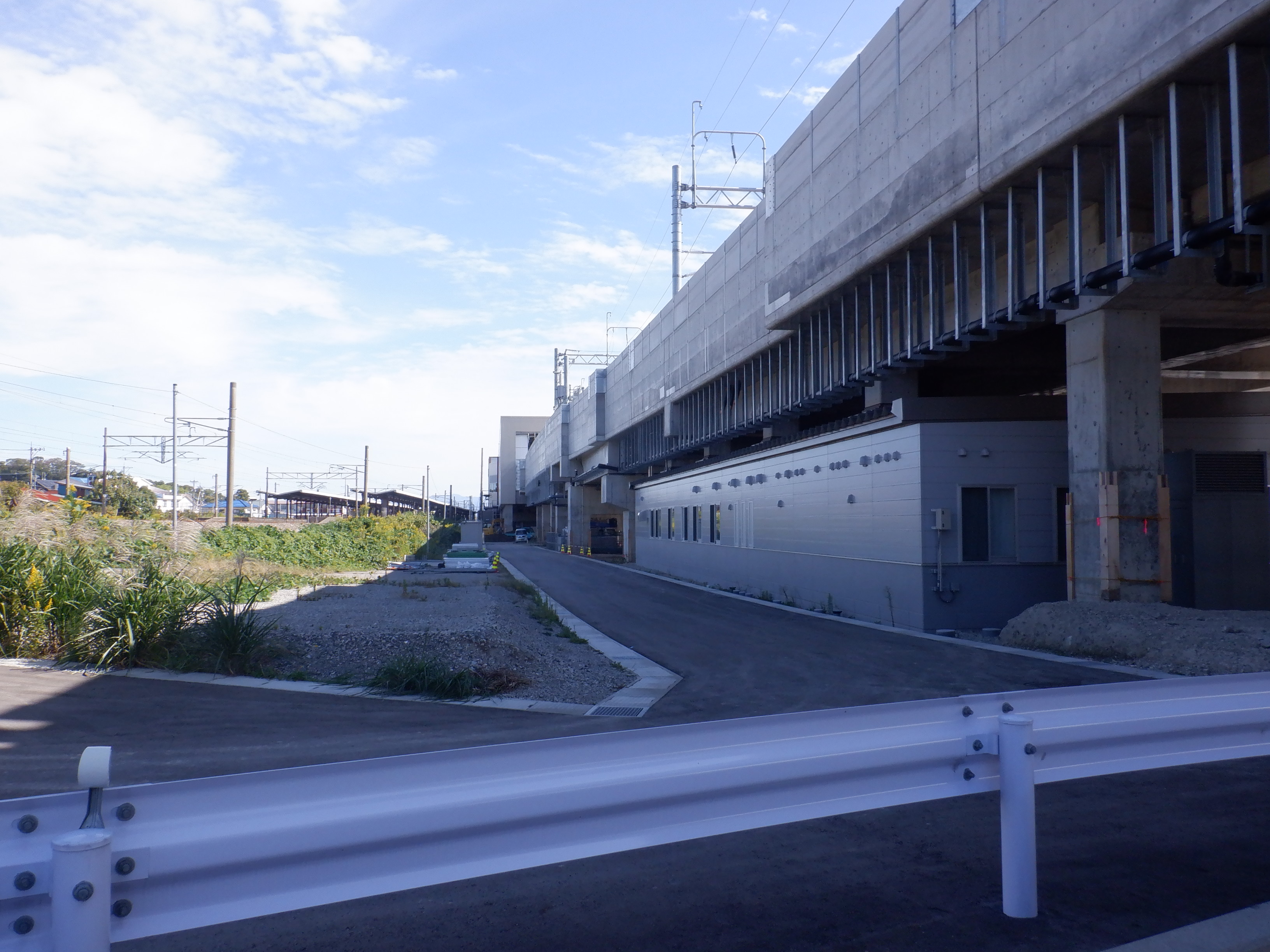

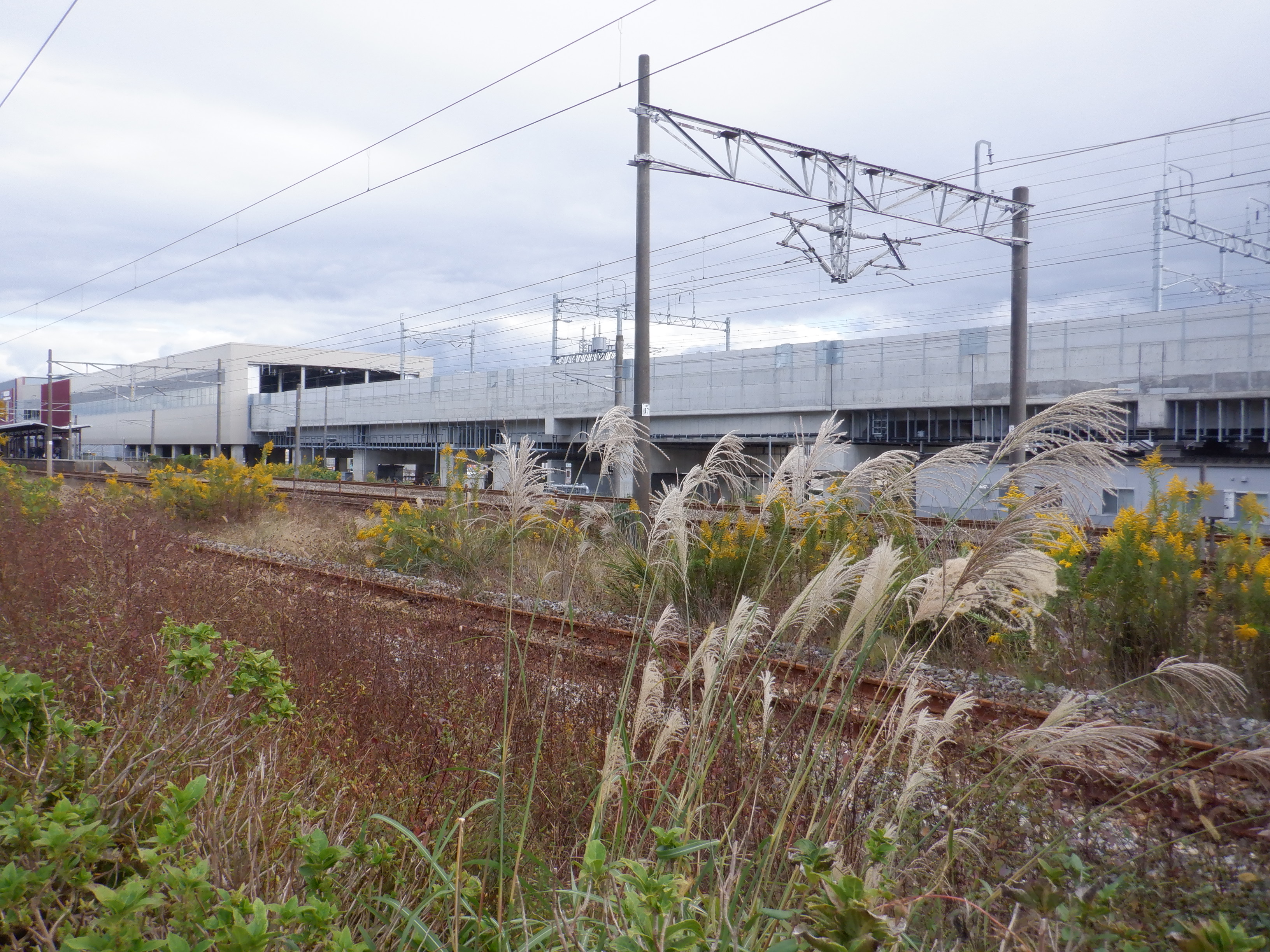

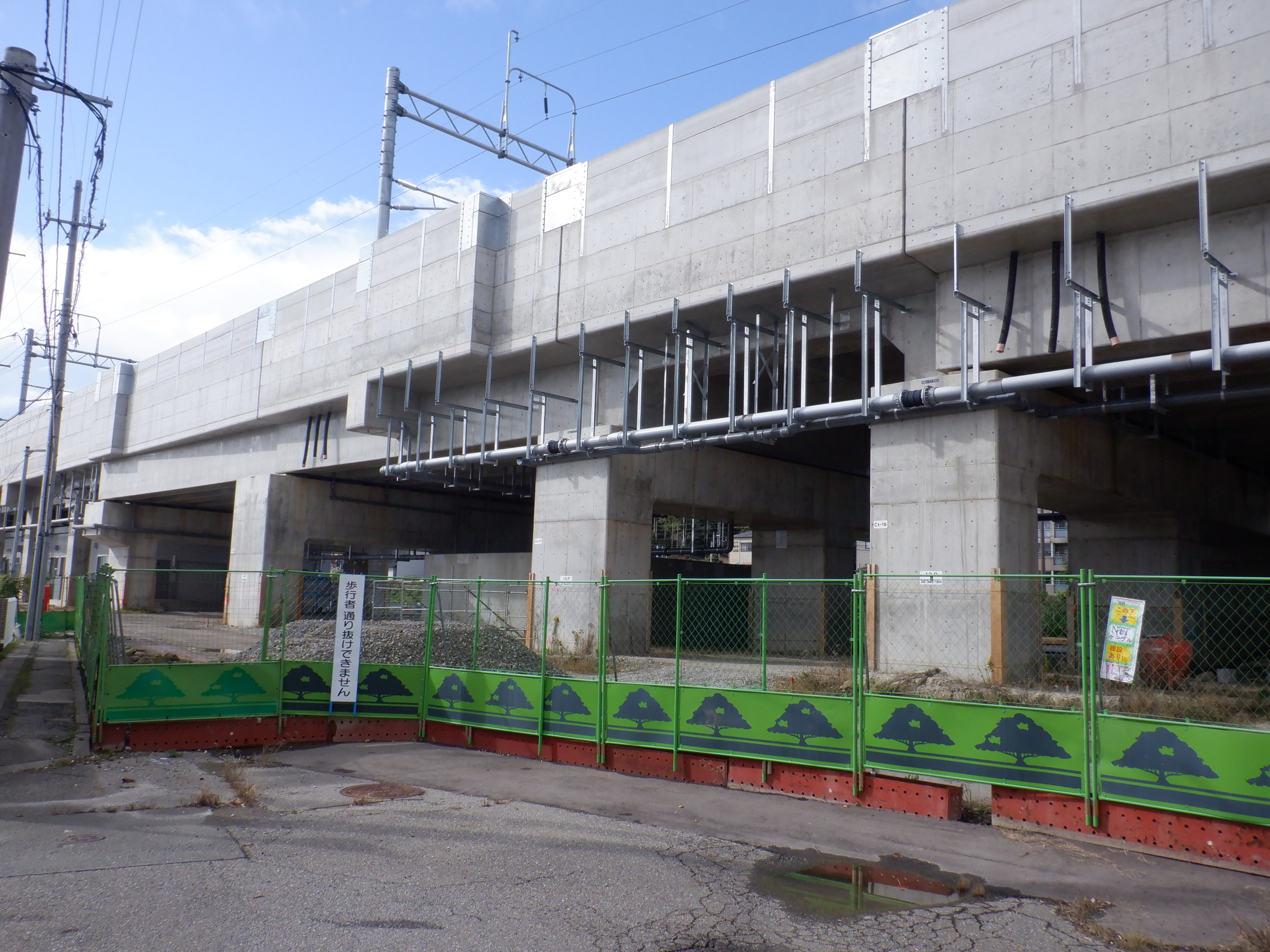

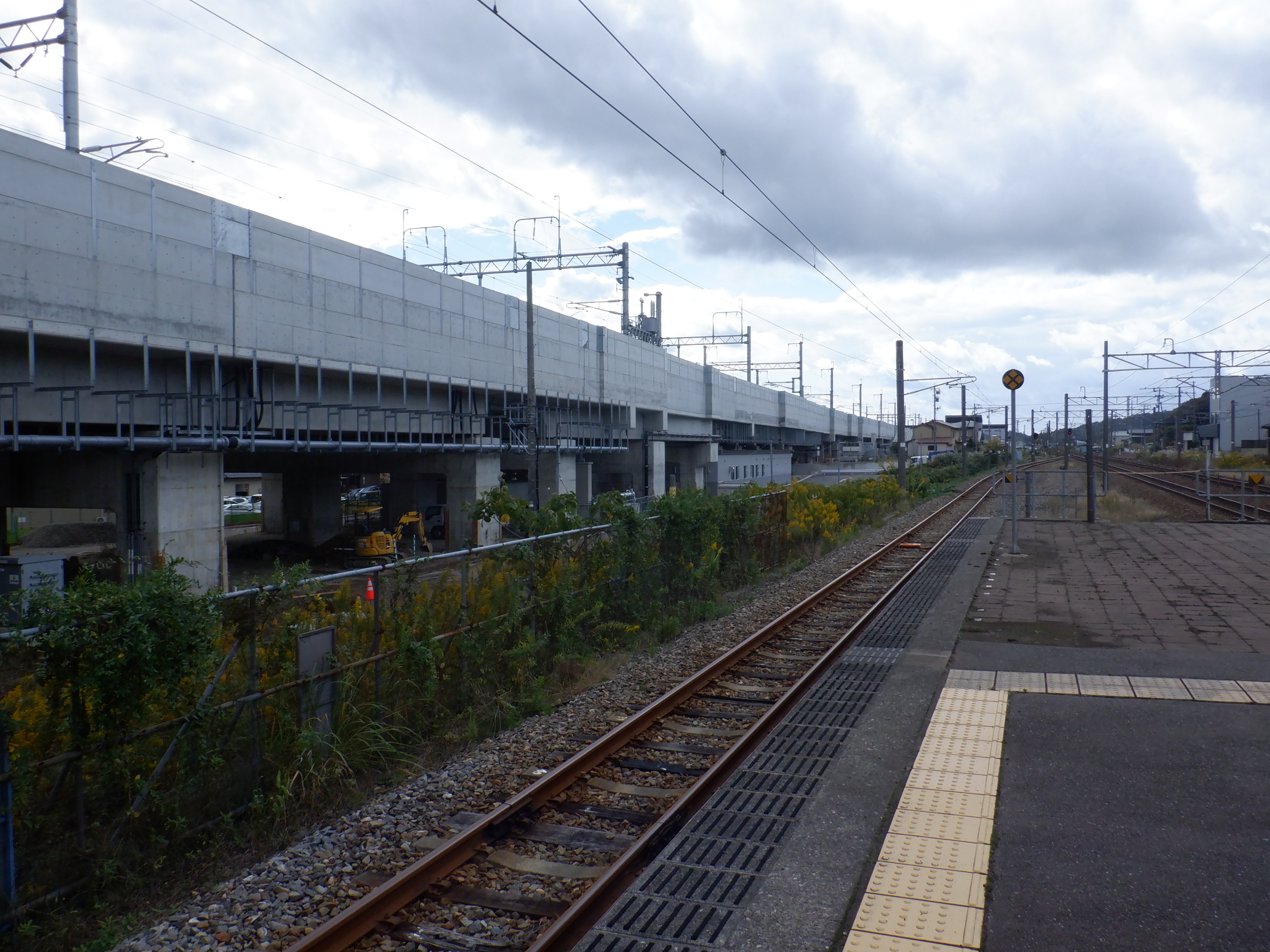

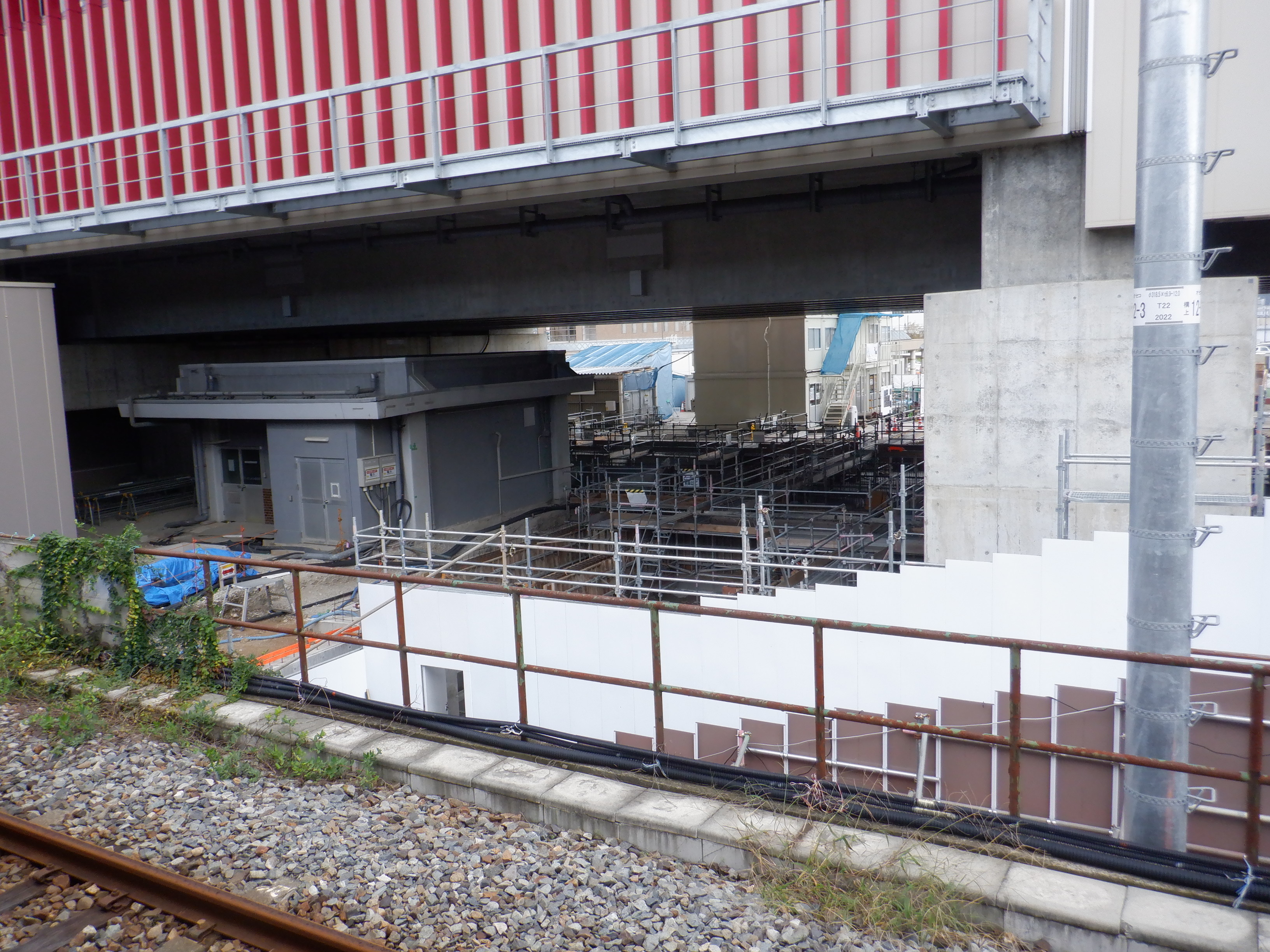

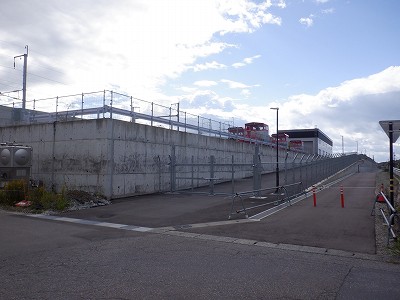

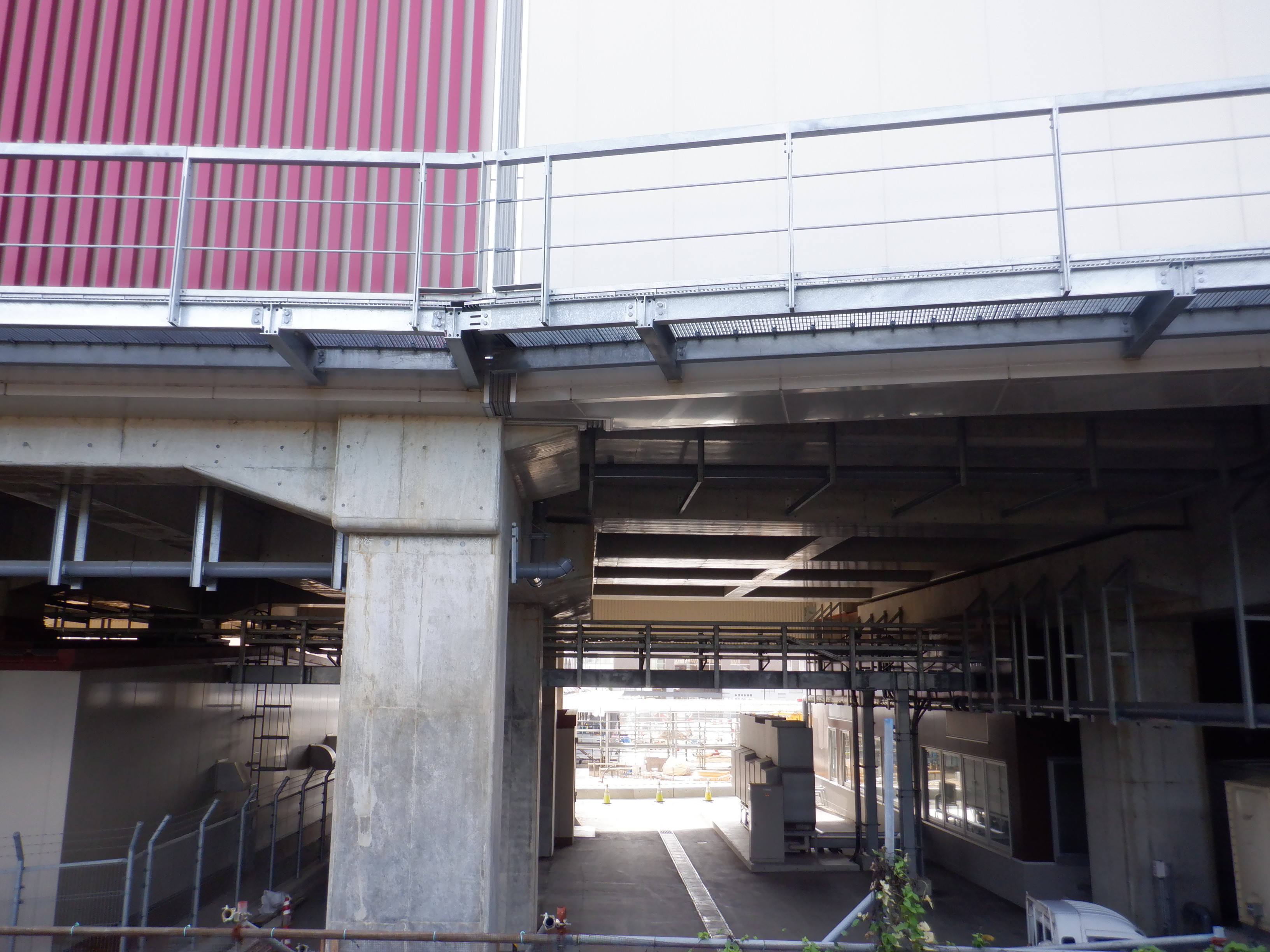

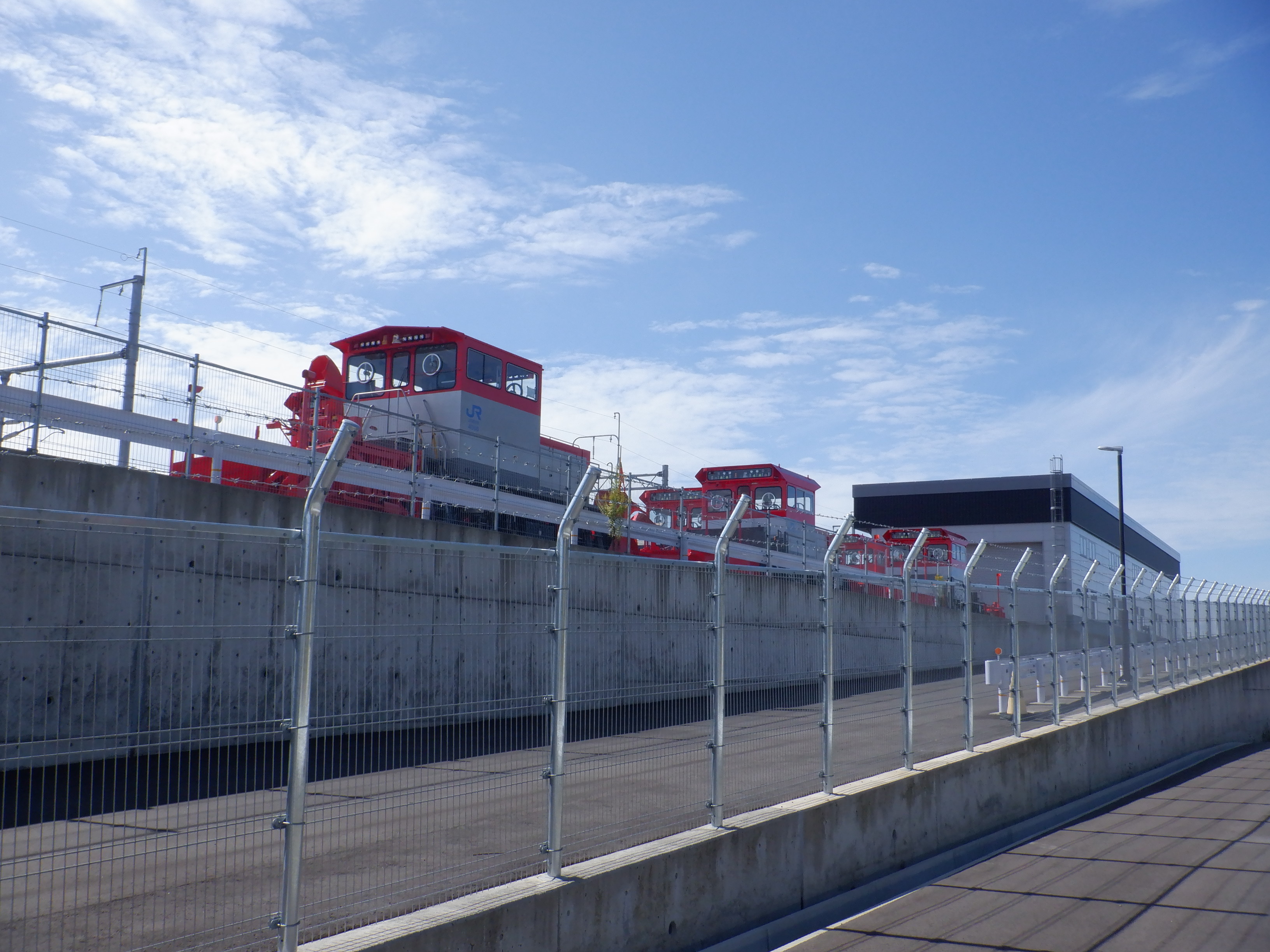

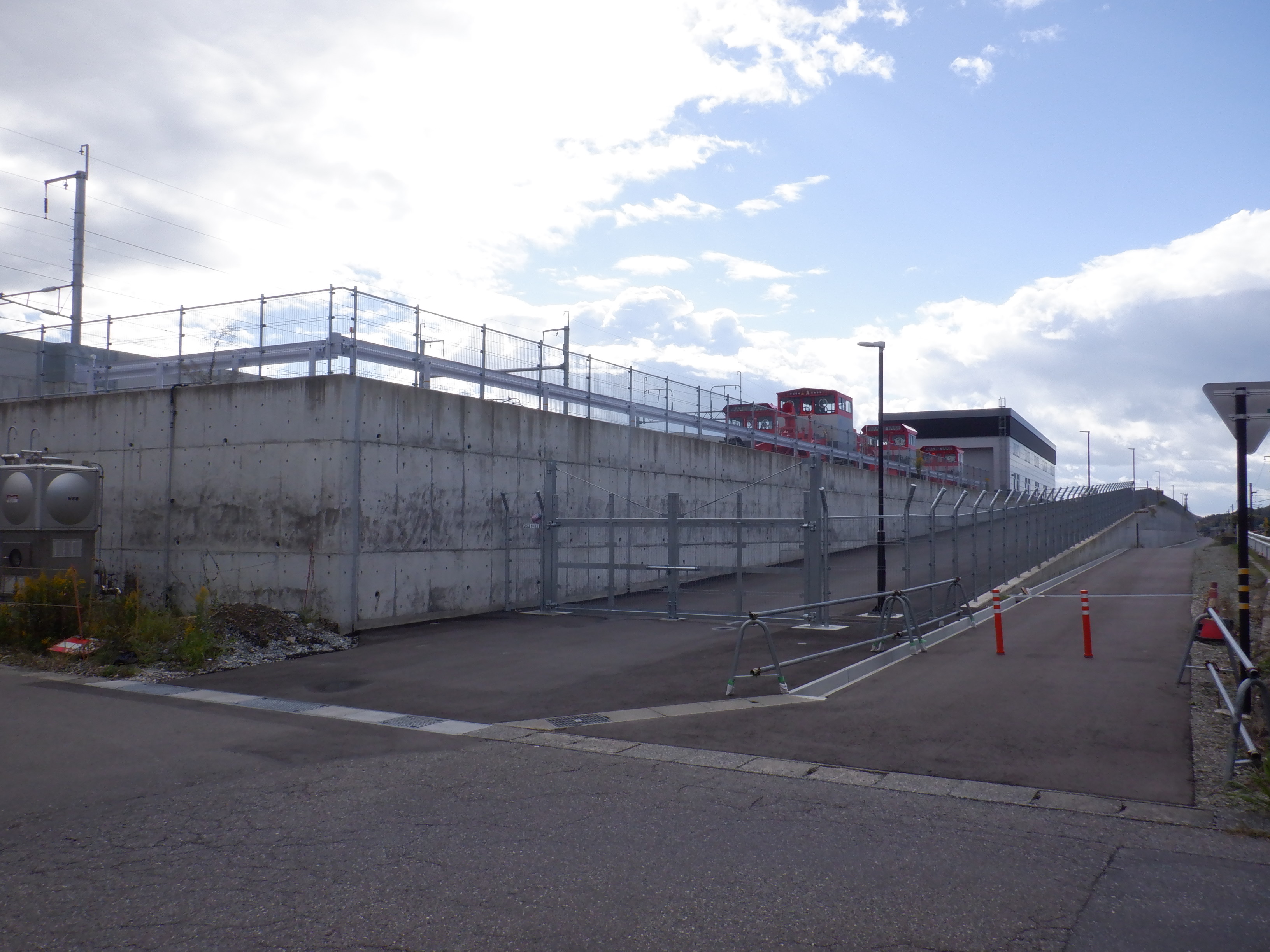

大聖寺駅側から見た新幹線高架。

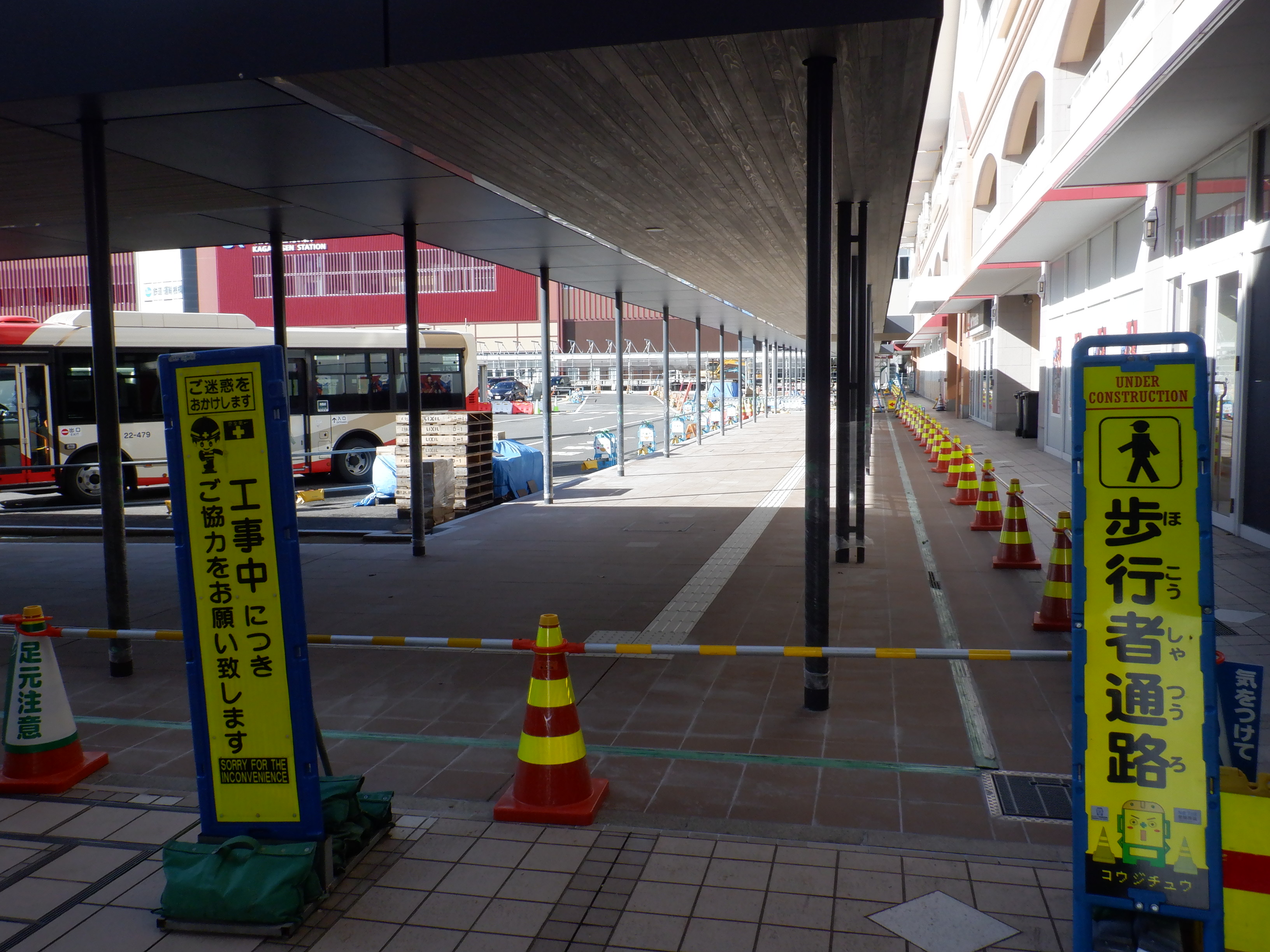

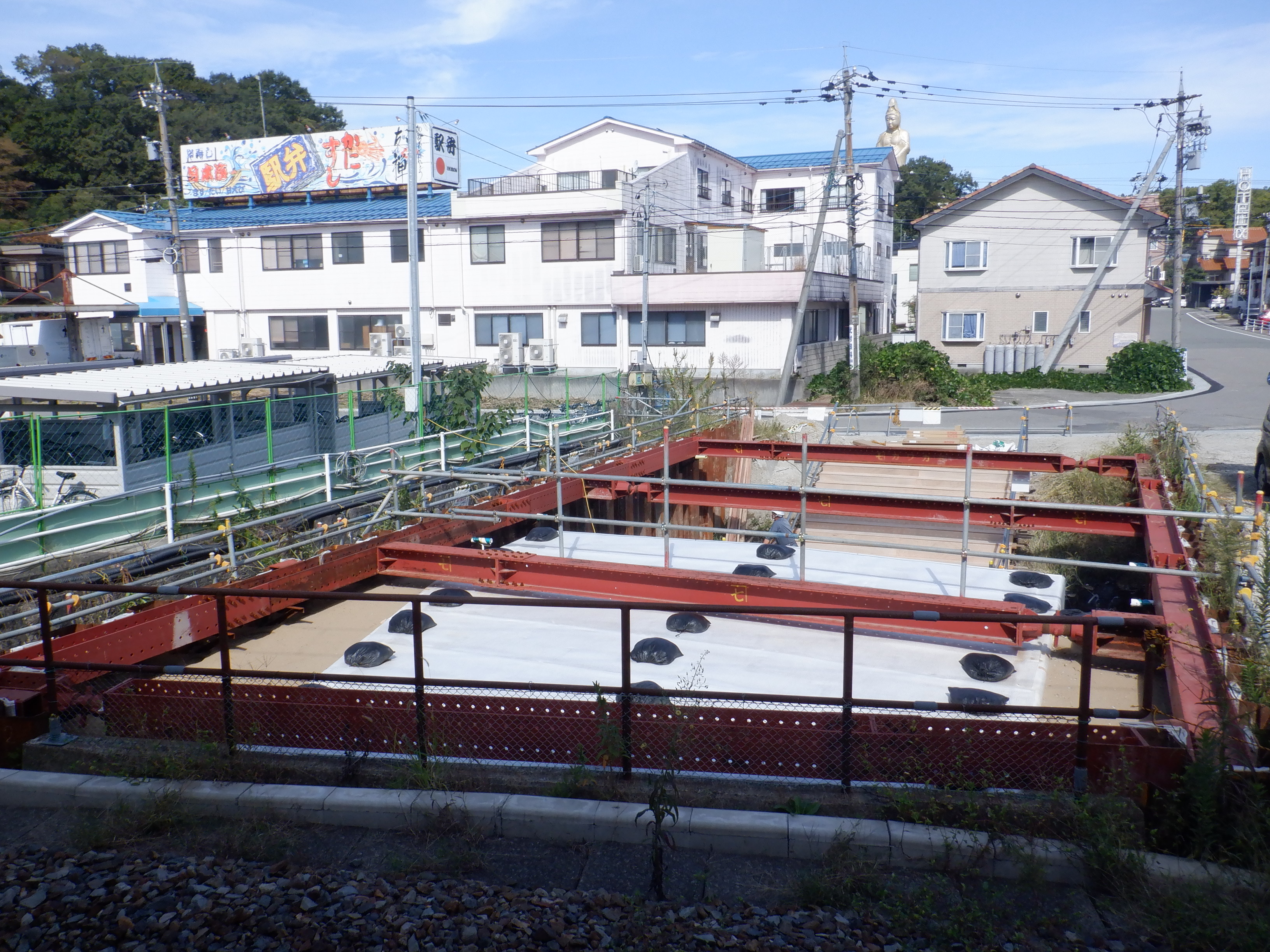

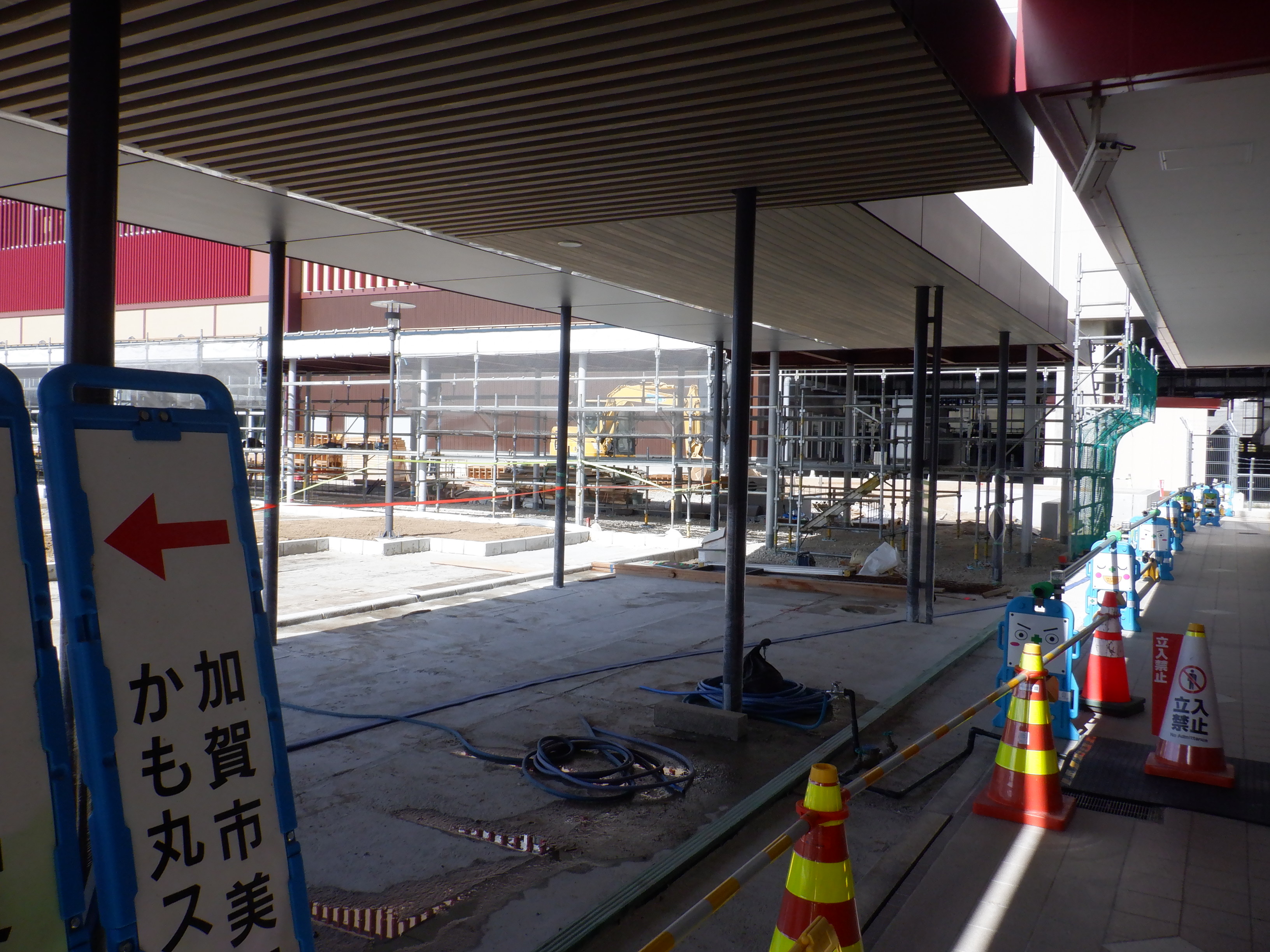

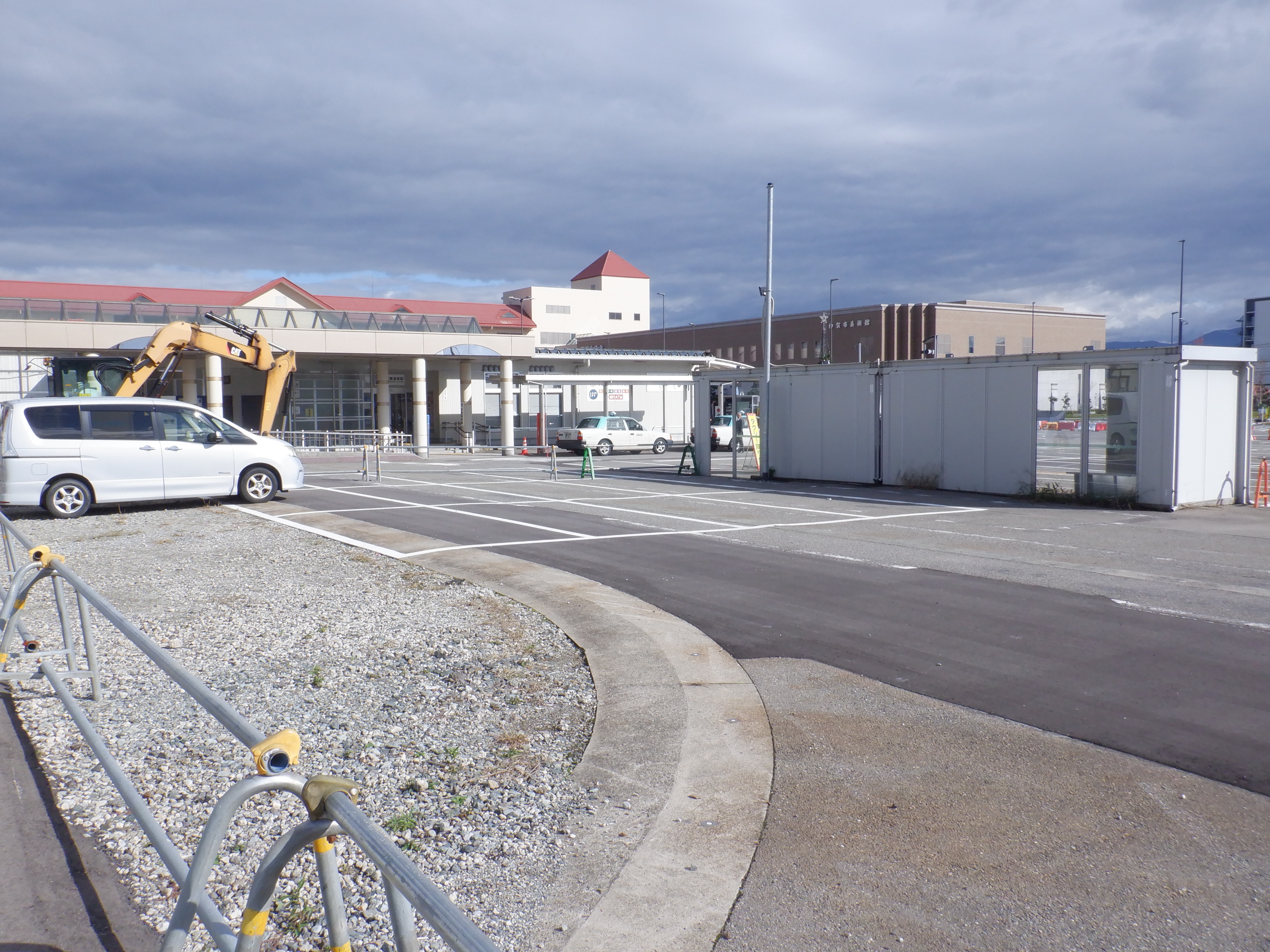

自家用車・タクシー等の乗降場となるところとコンビニ・待合室等となるところ。

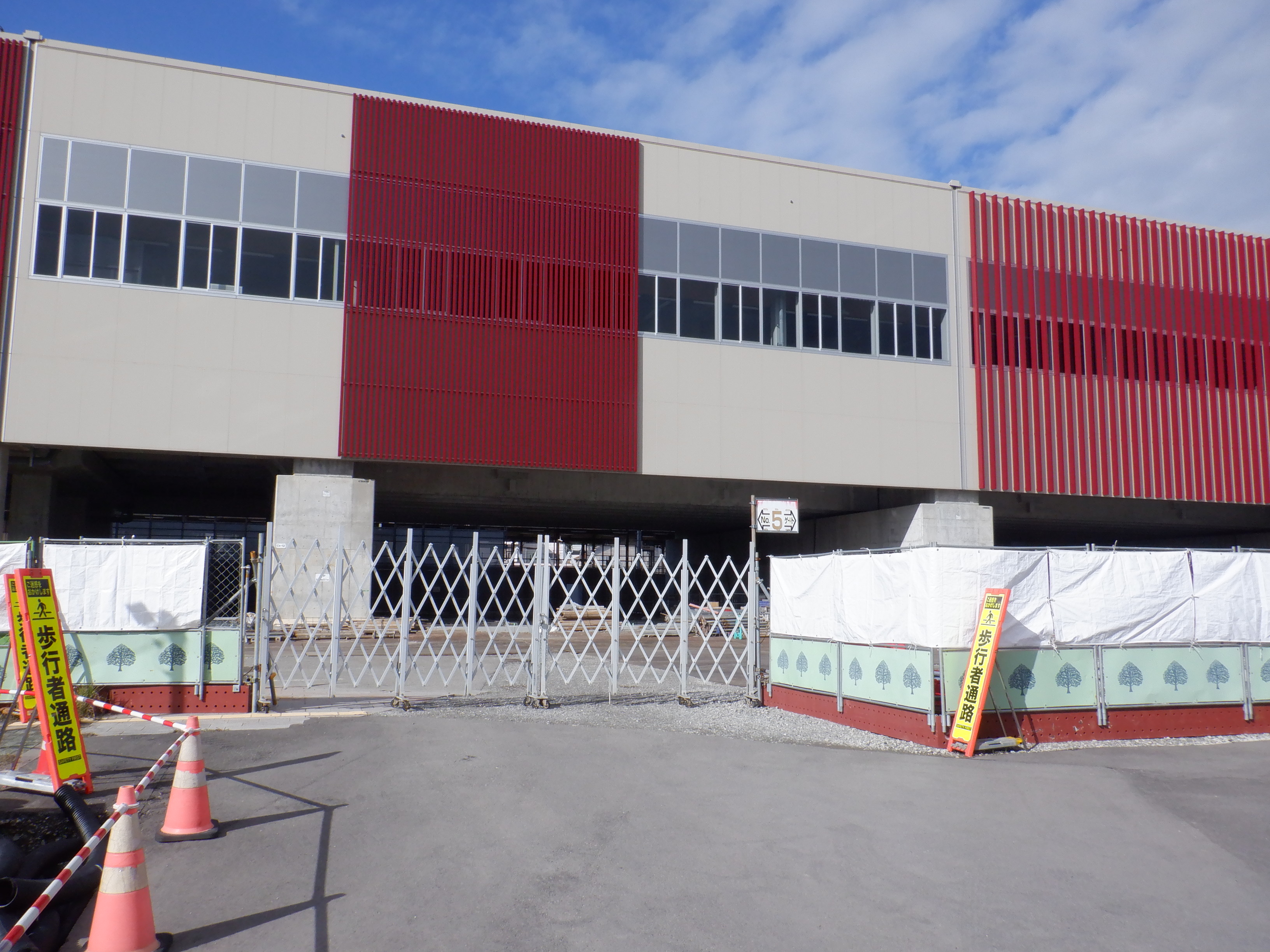

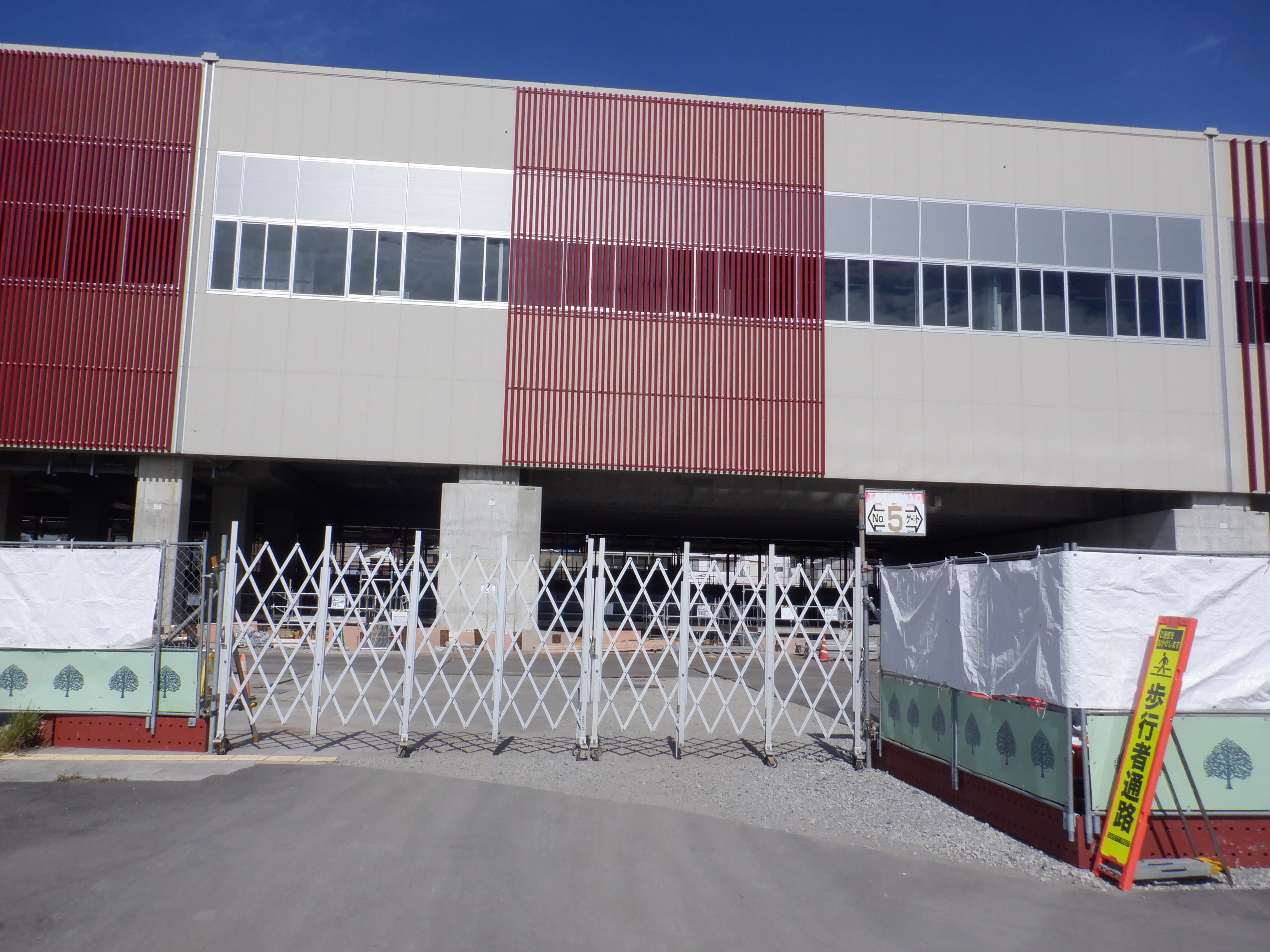

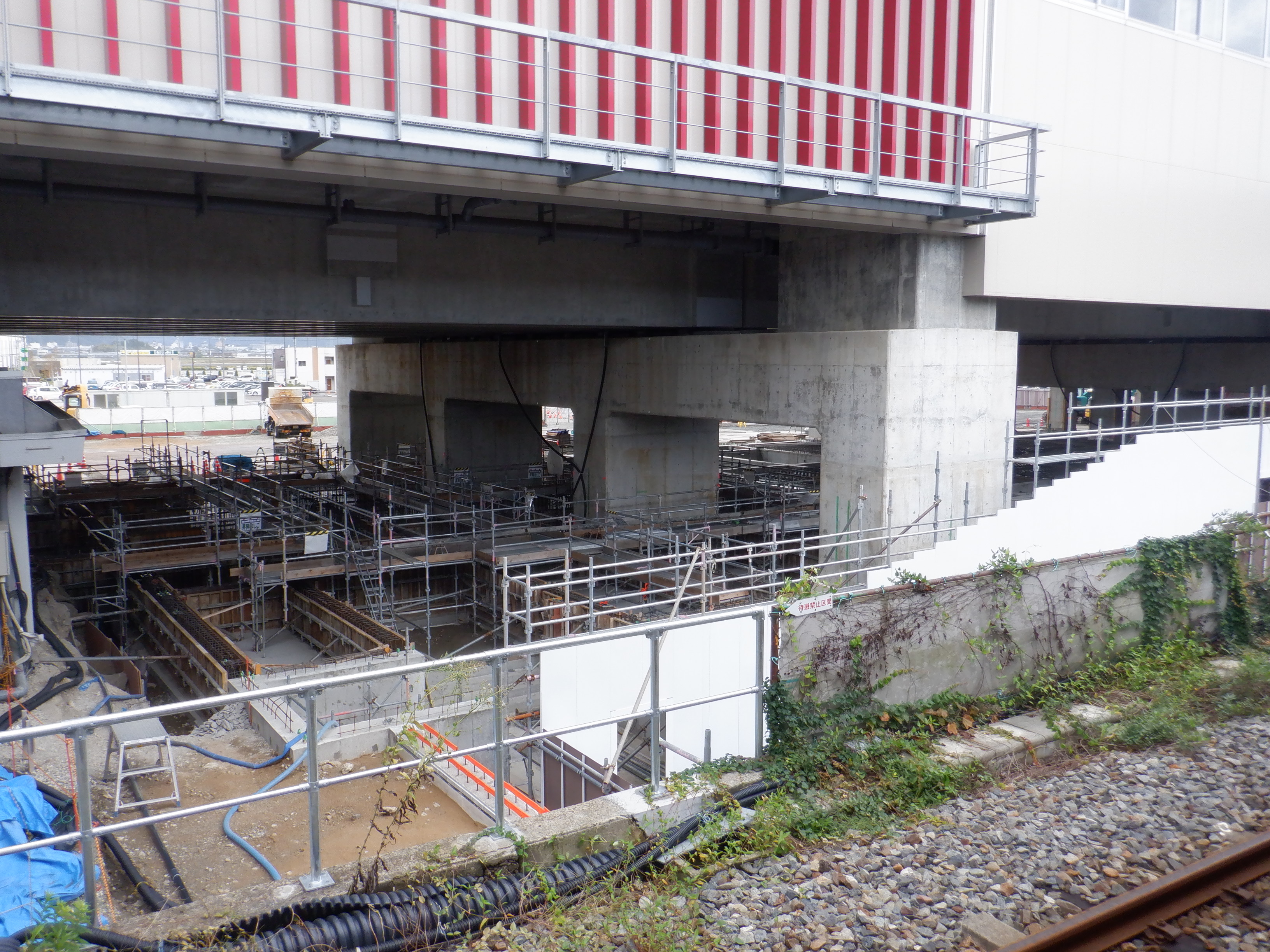

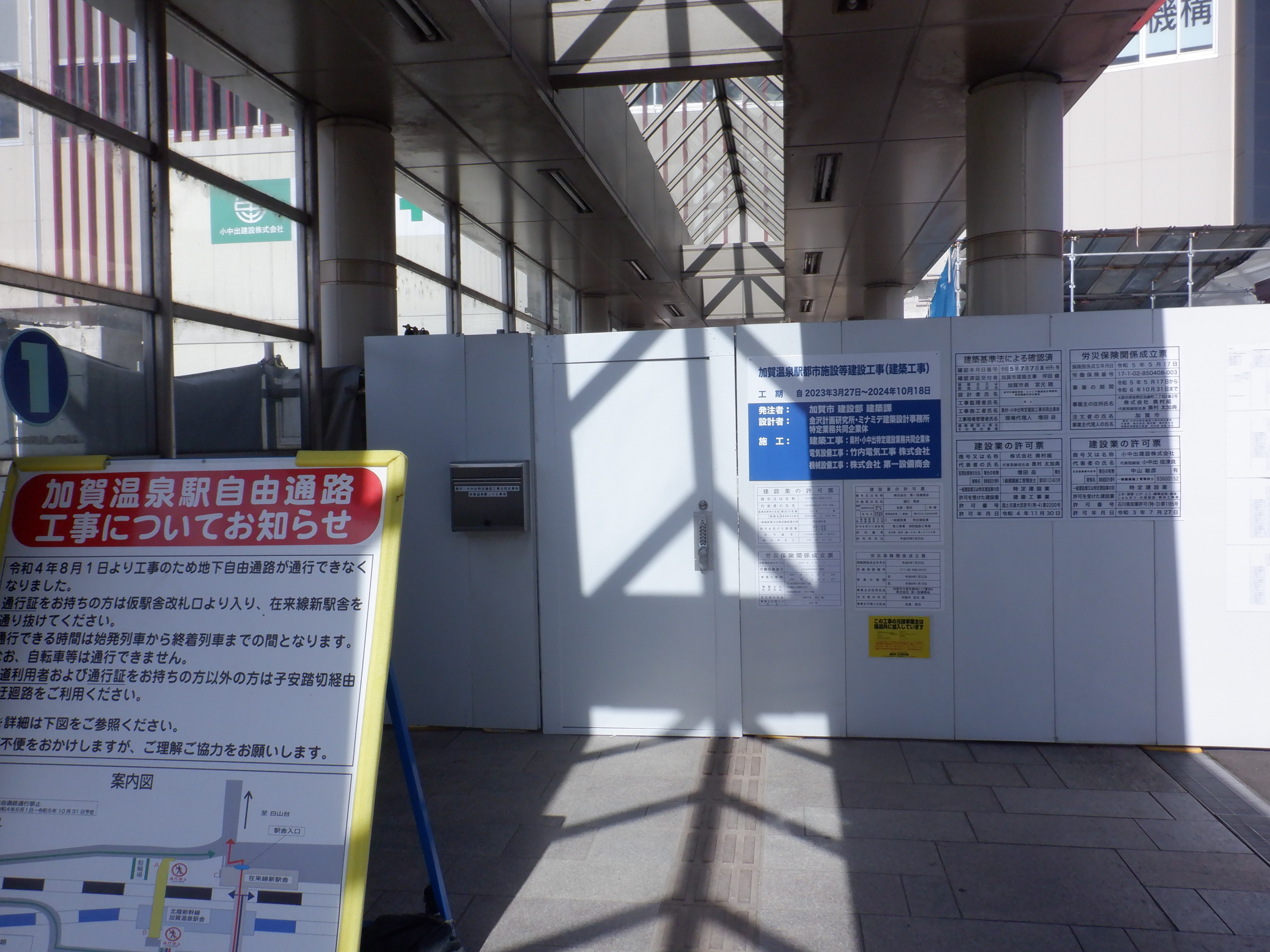

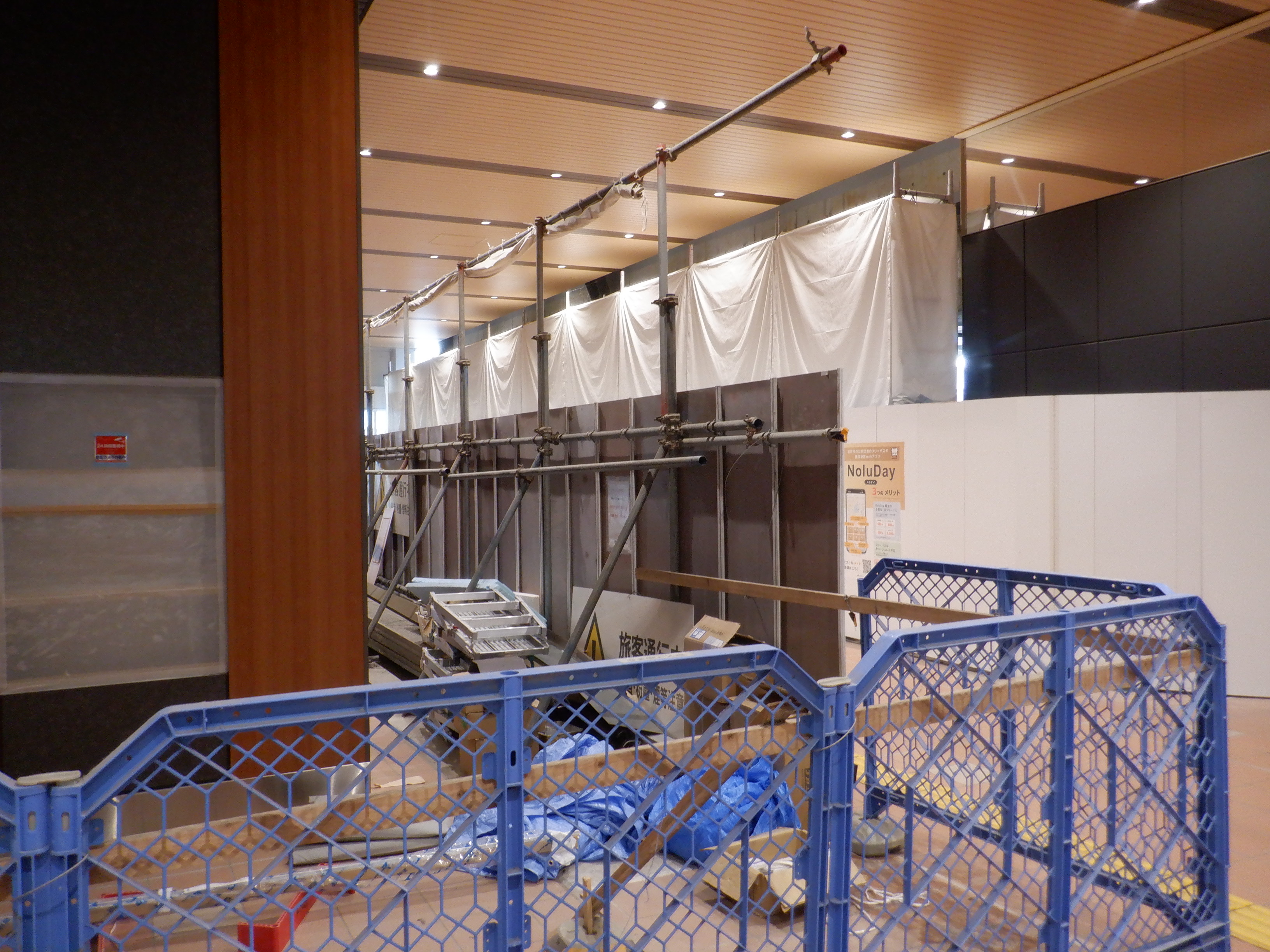

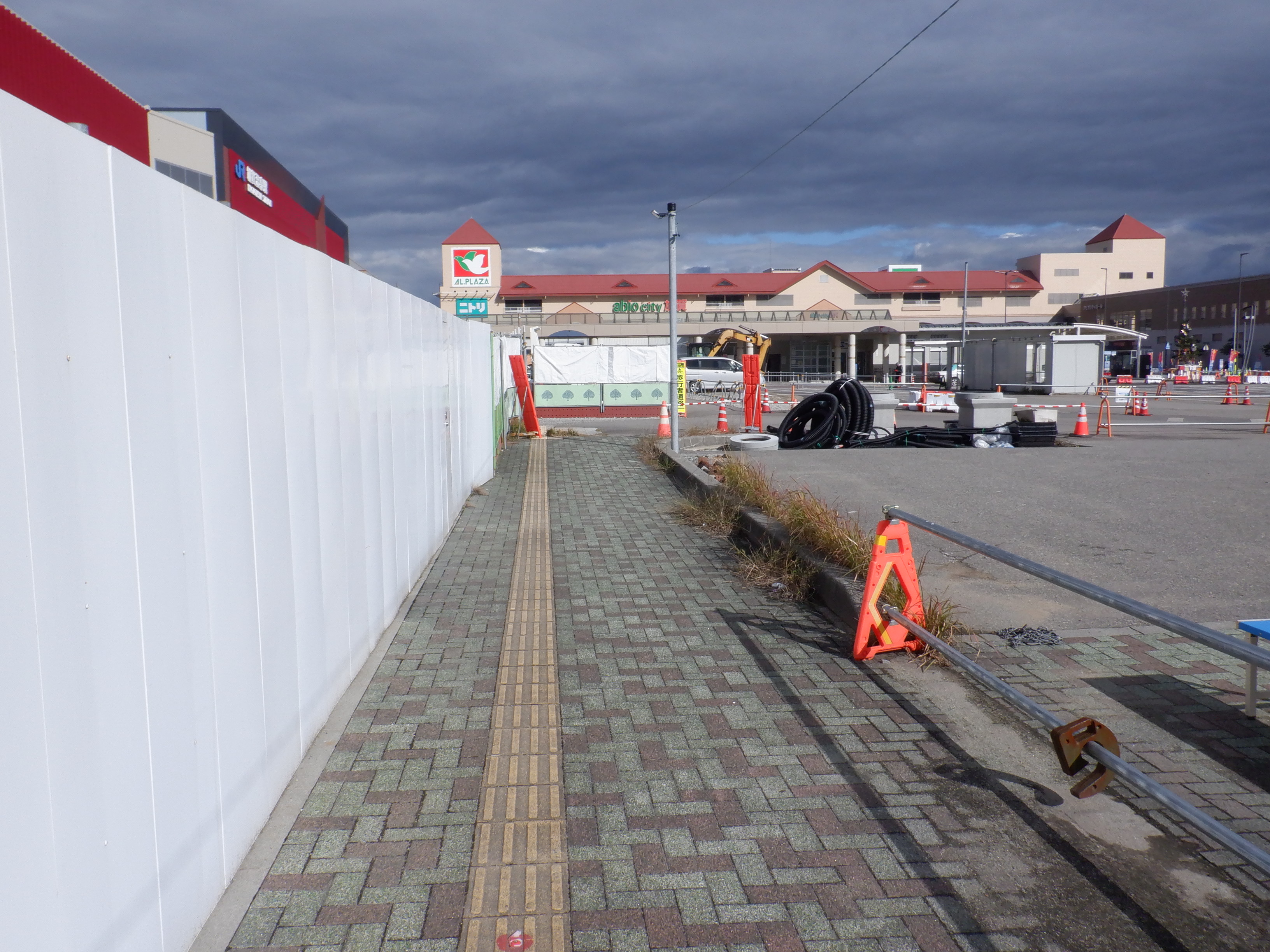

北口への地下自由通路への通路だったところにコンビニ・待合室等の建設工事の標示がされました。工期は新幹線開業時期を跨ぎます。

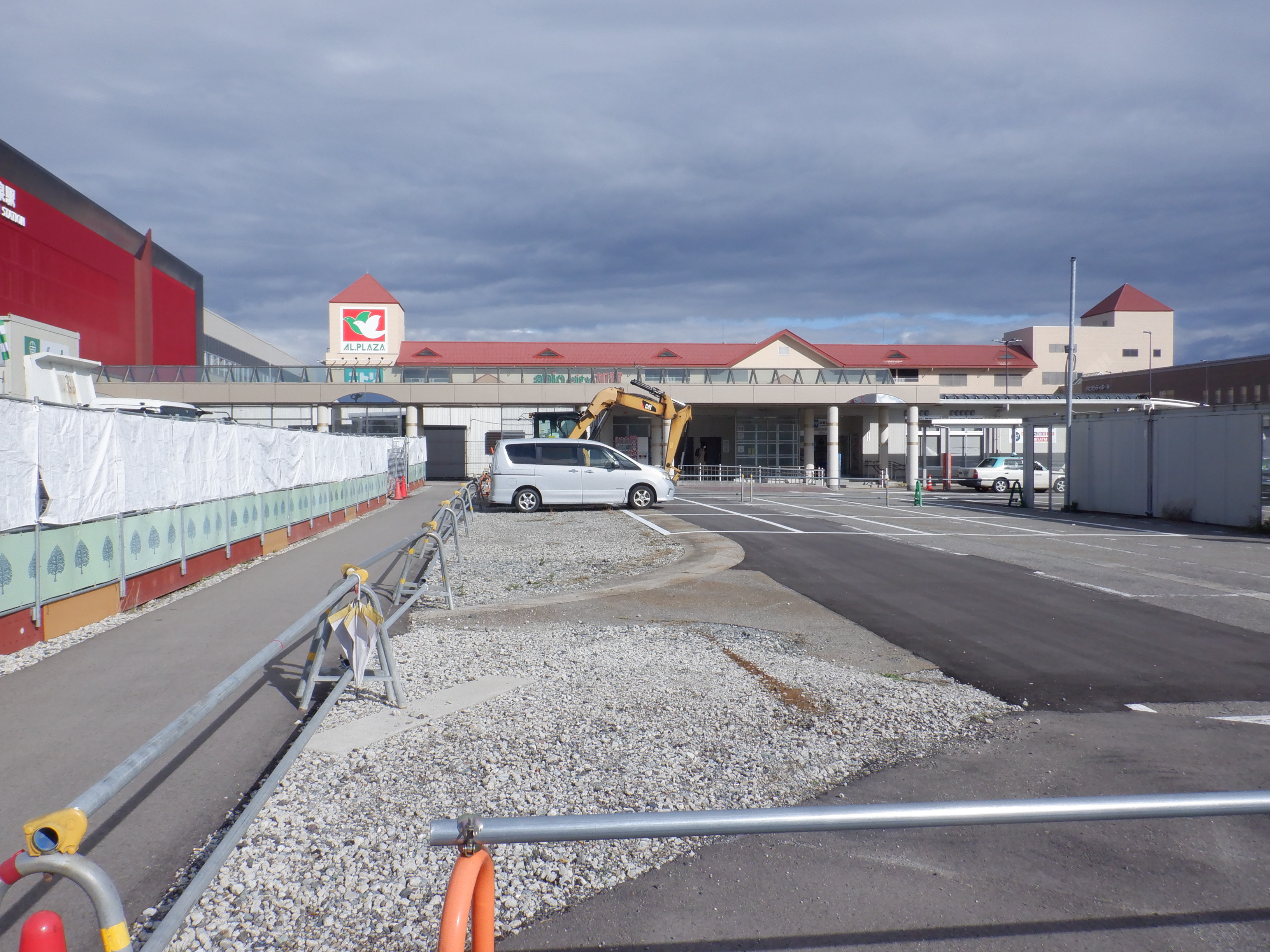

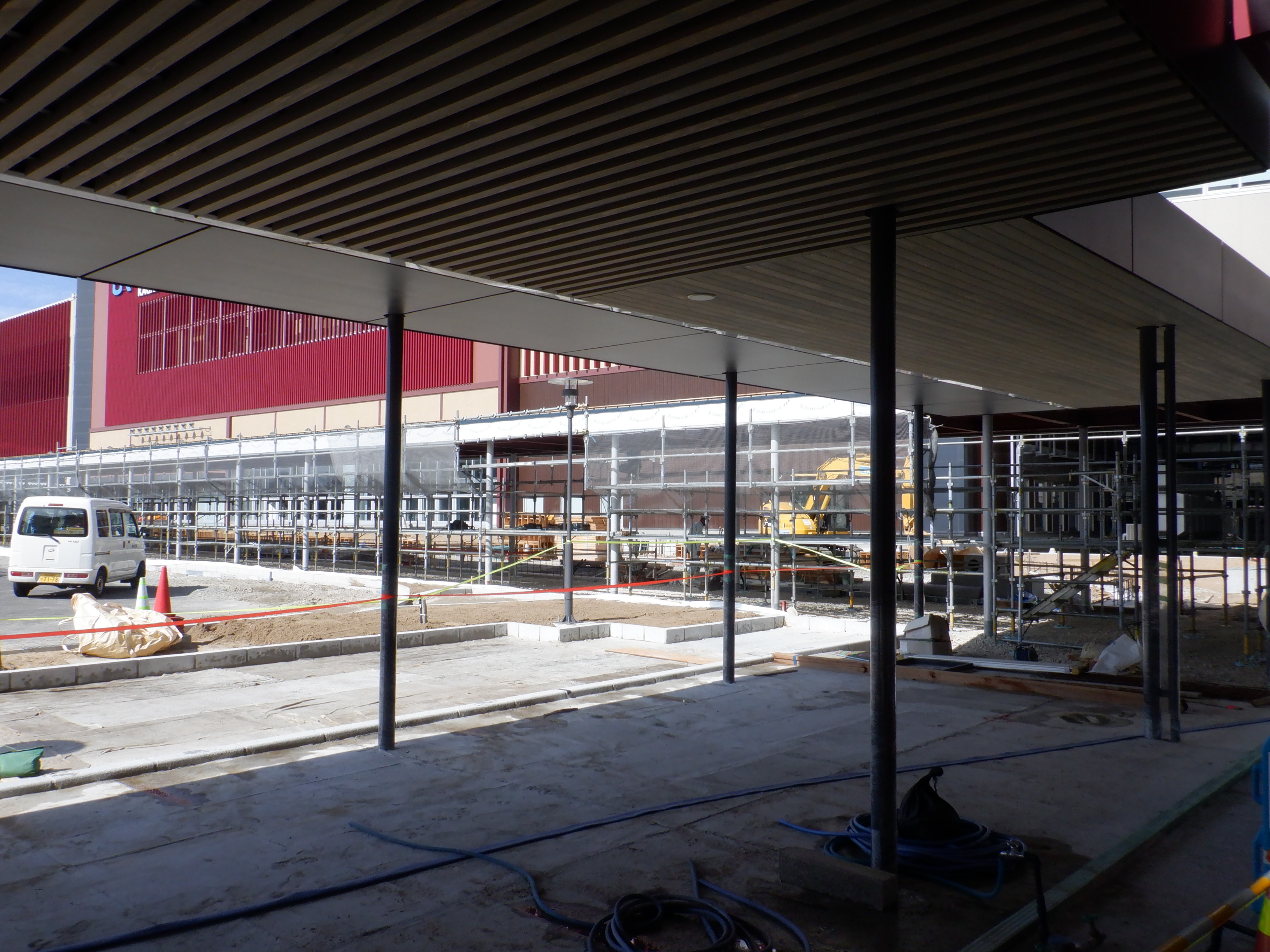

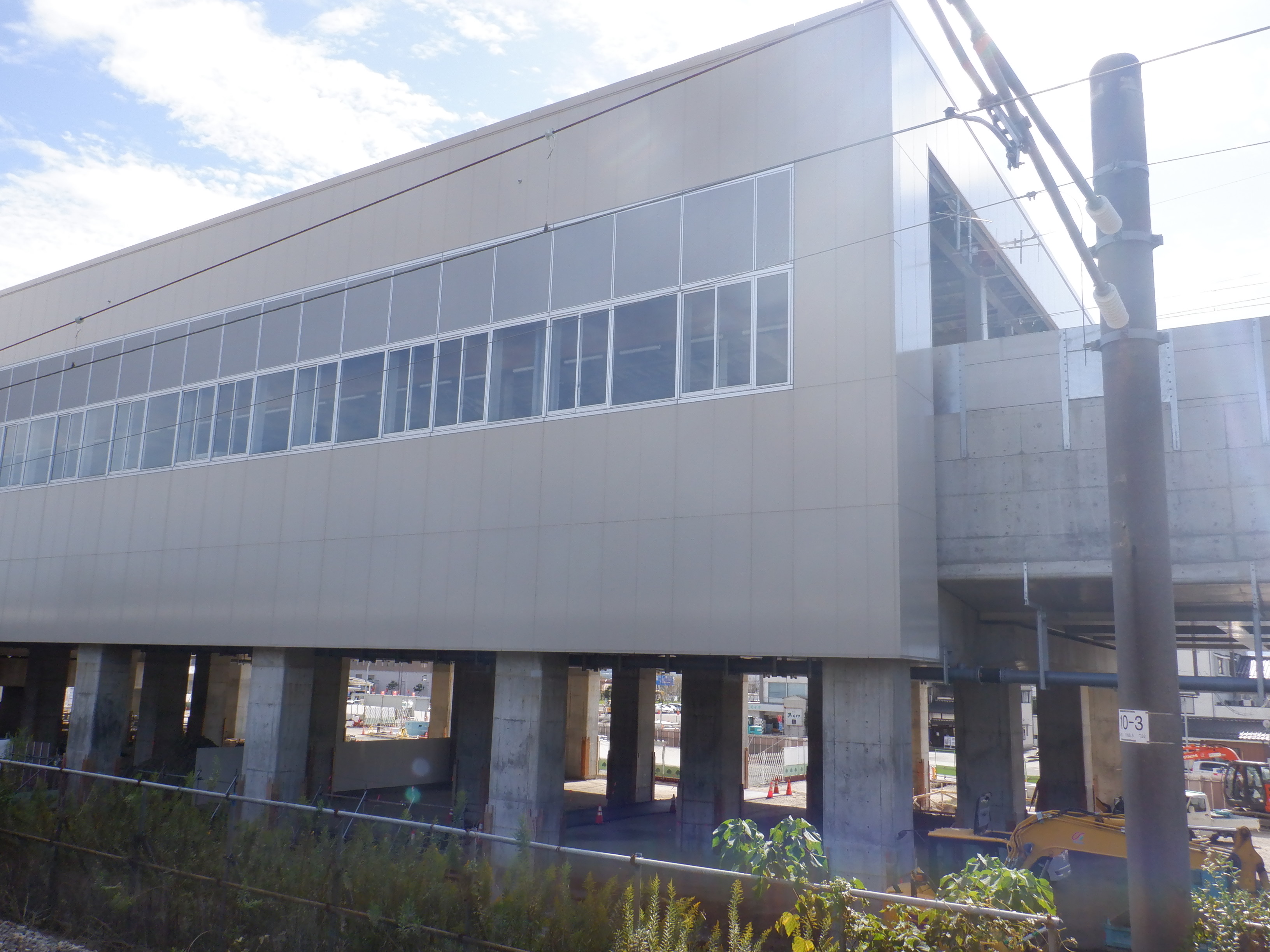

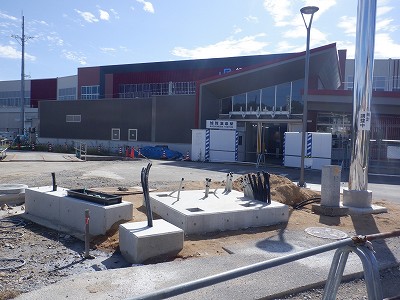

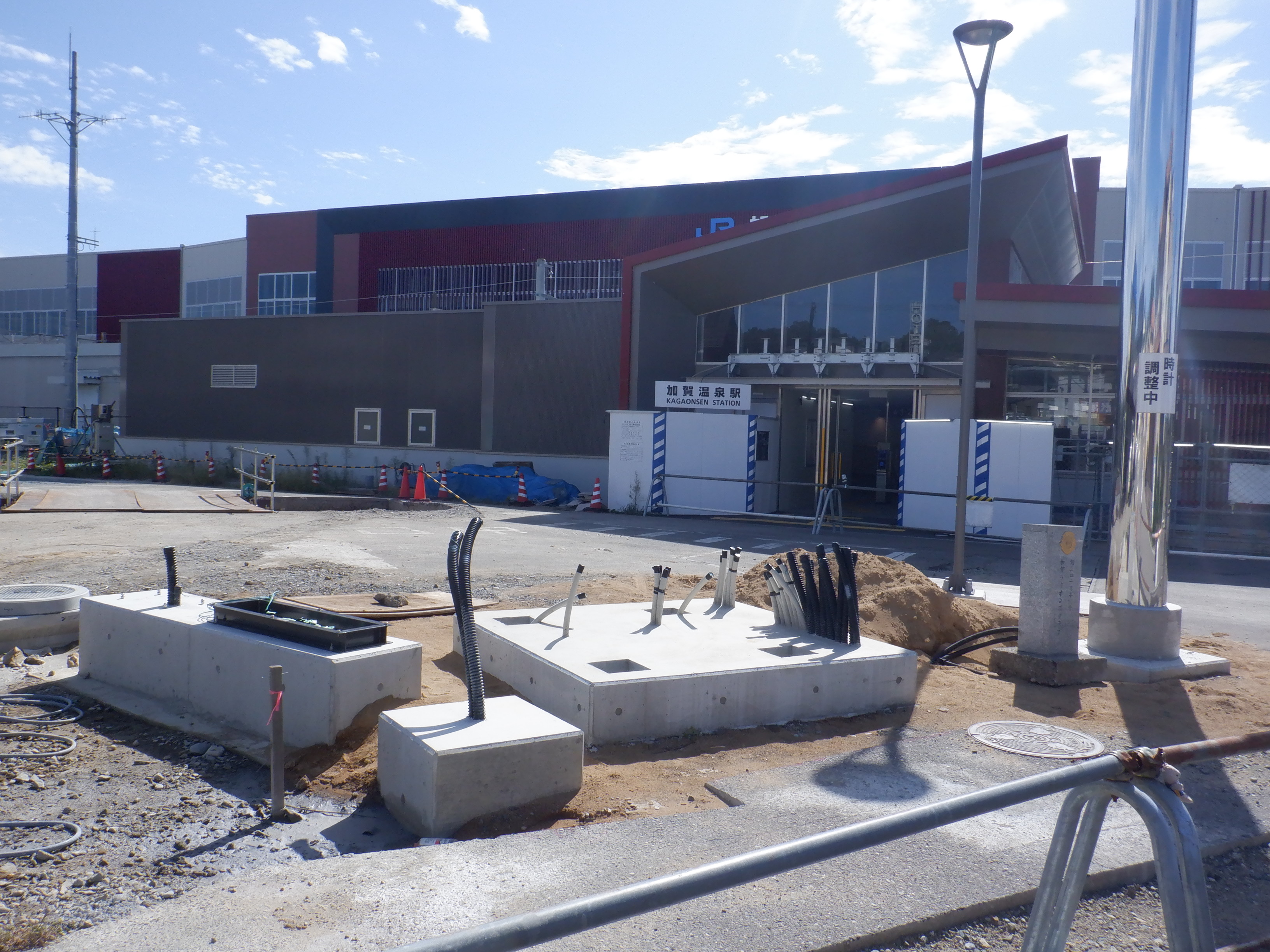

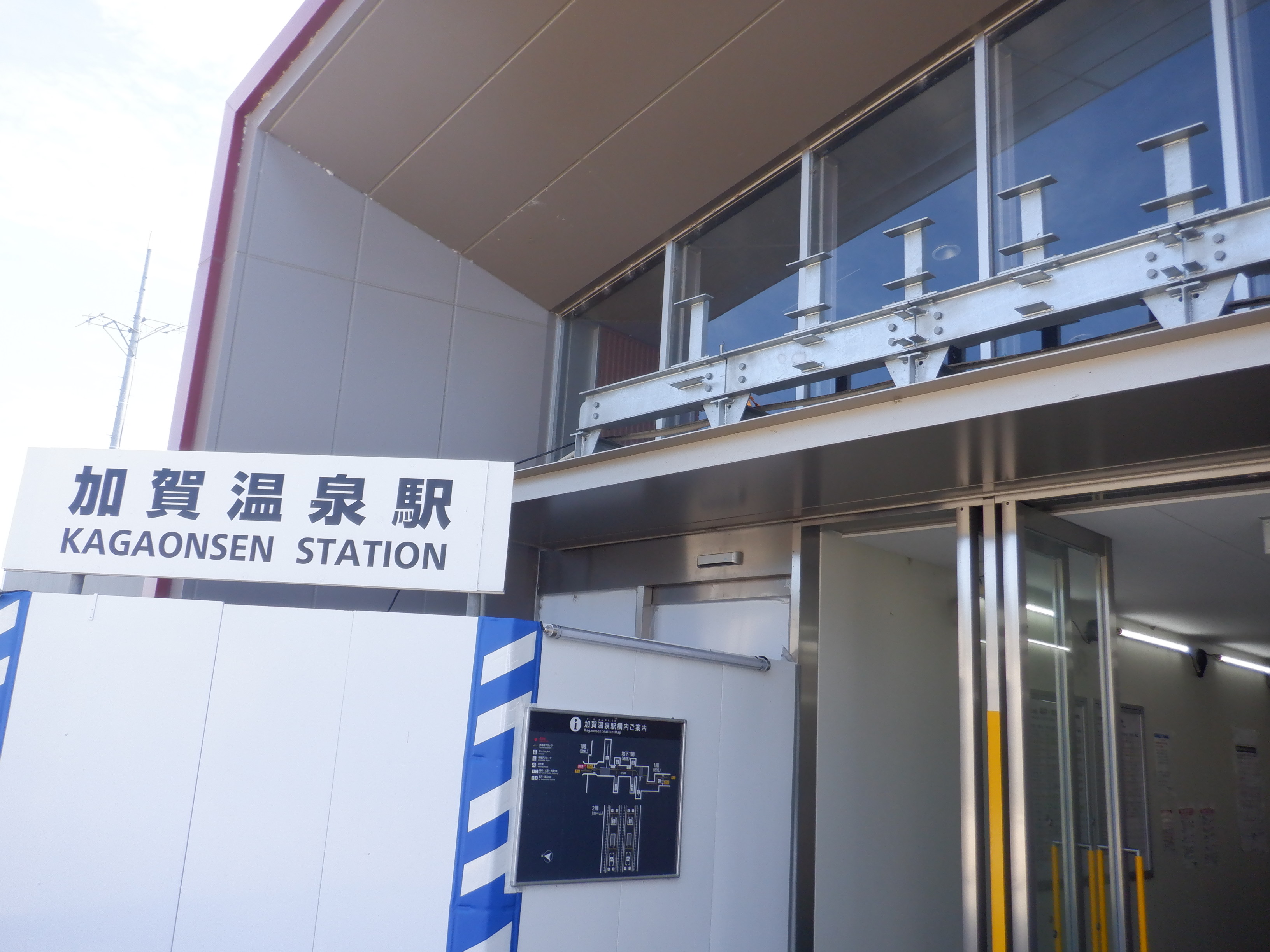

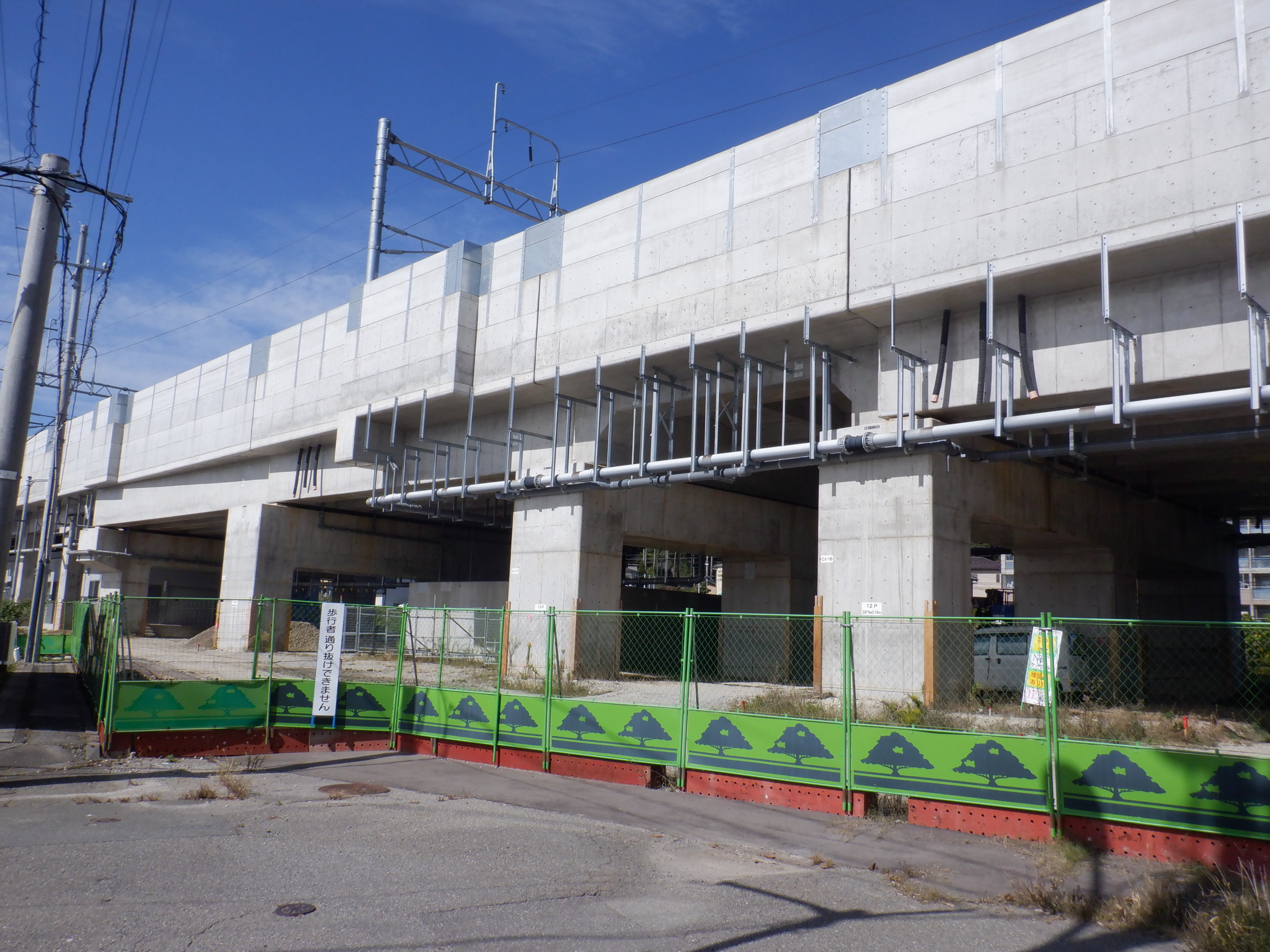

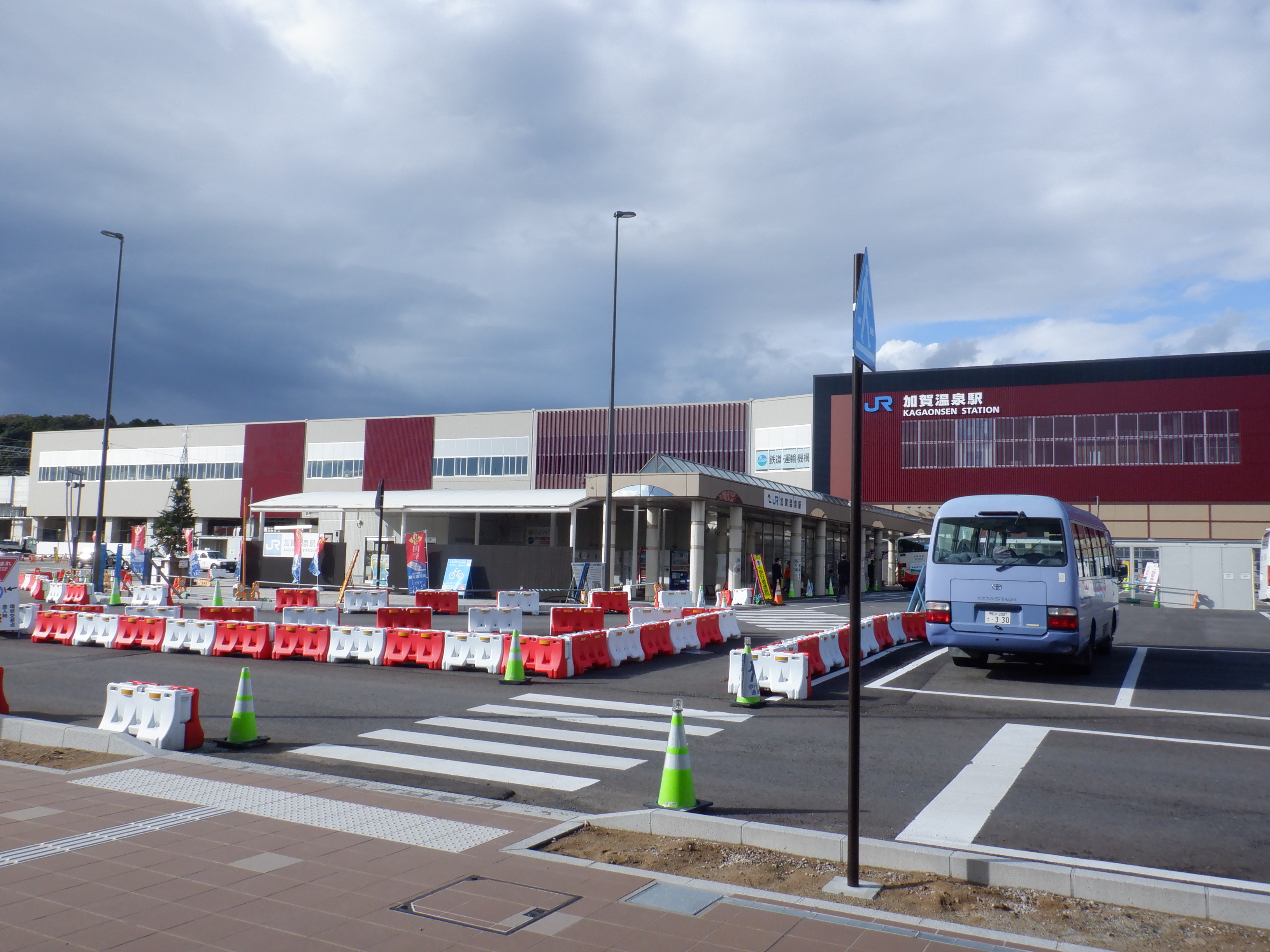

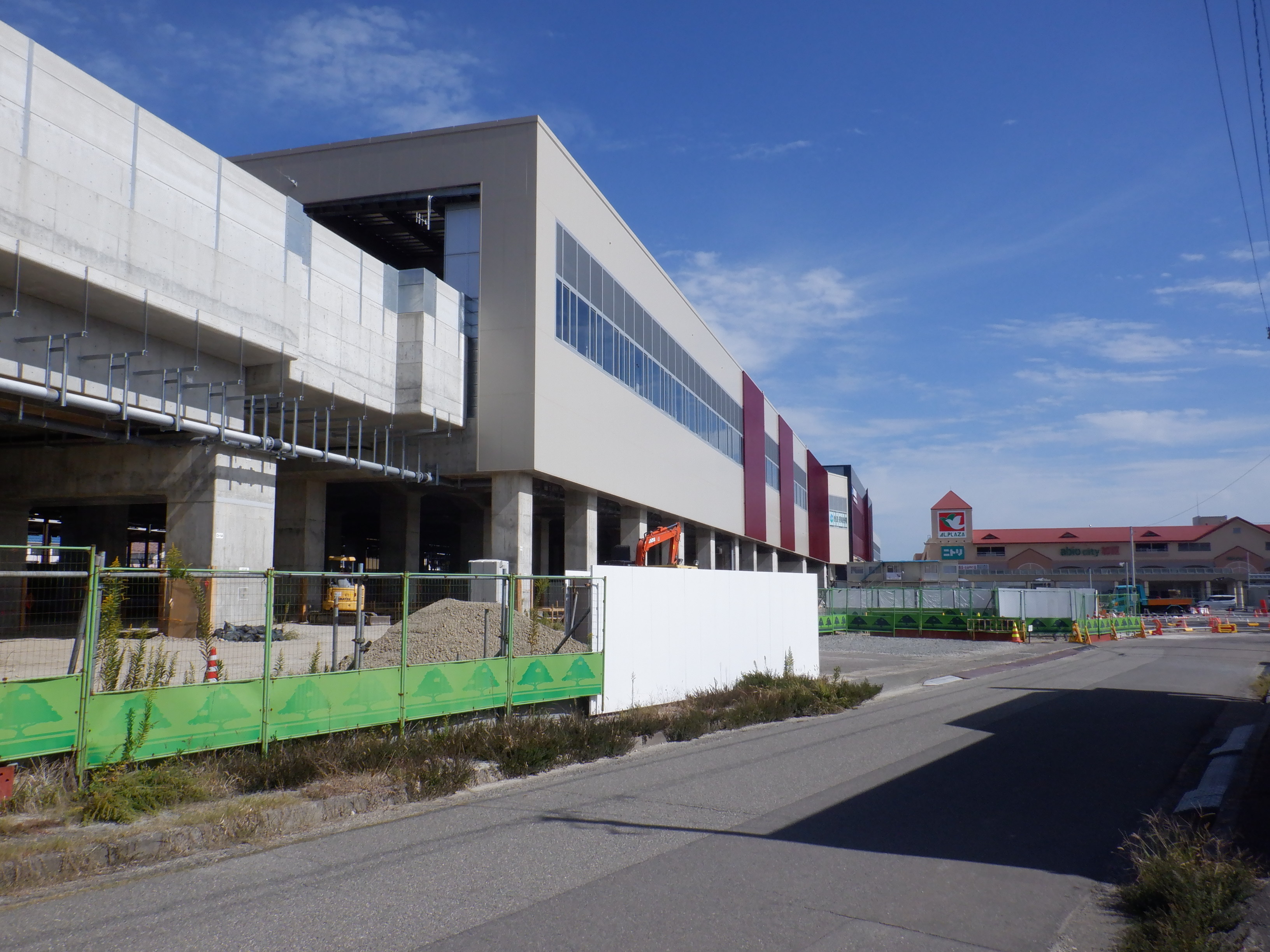

仮設駅舎のアルプラザ側から見た新幹線駅舎。

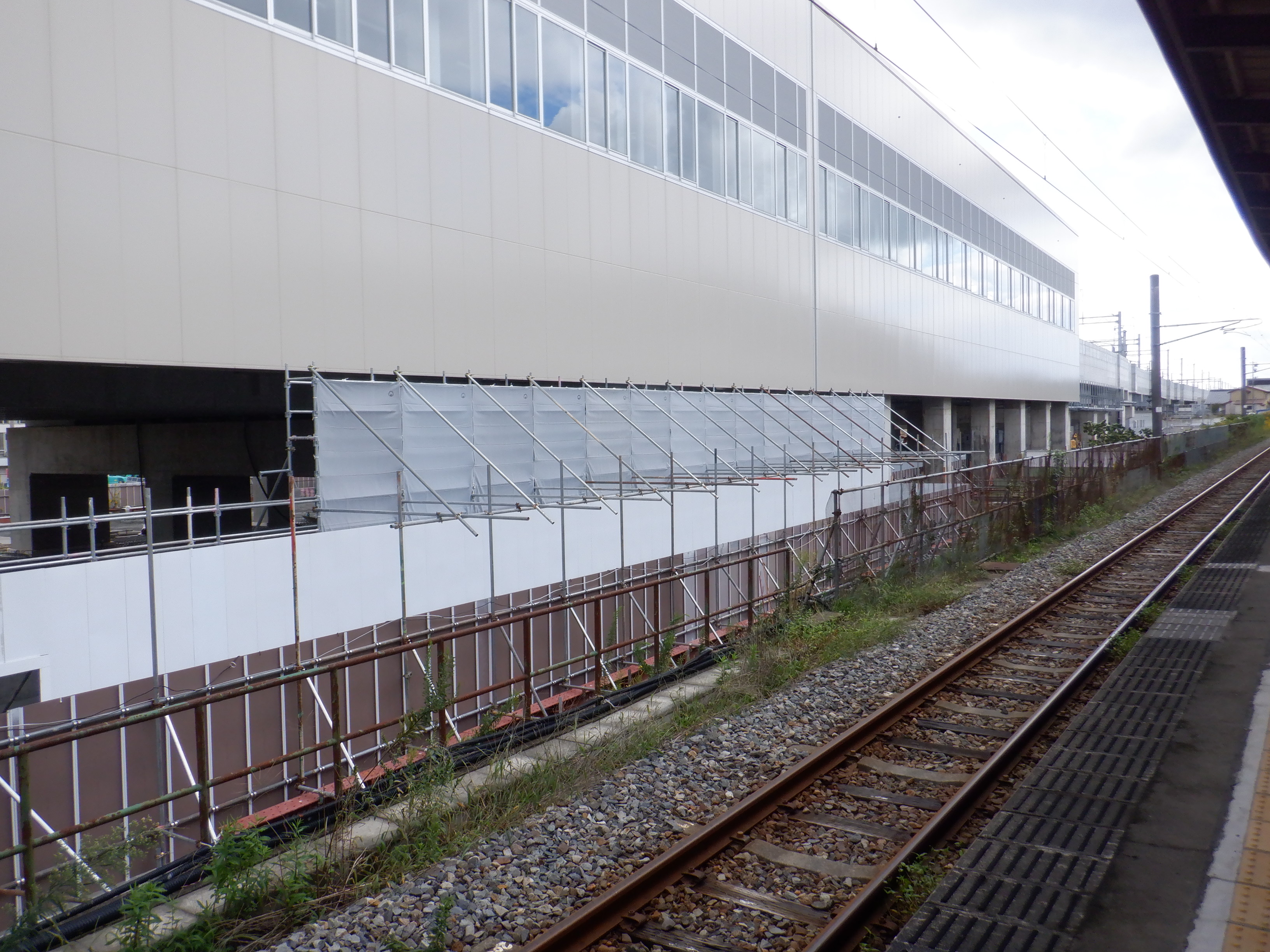

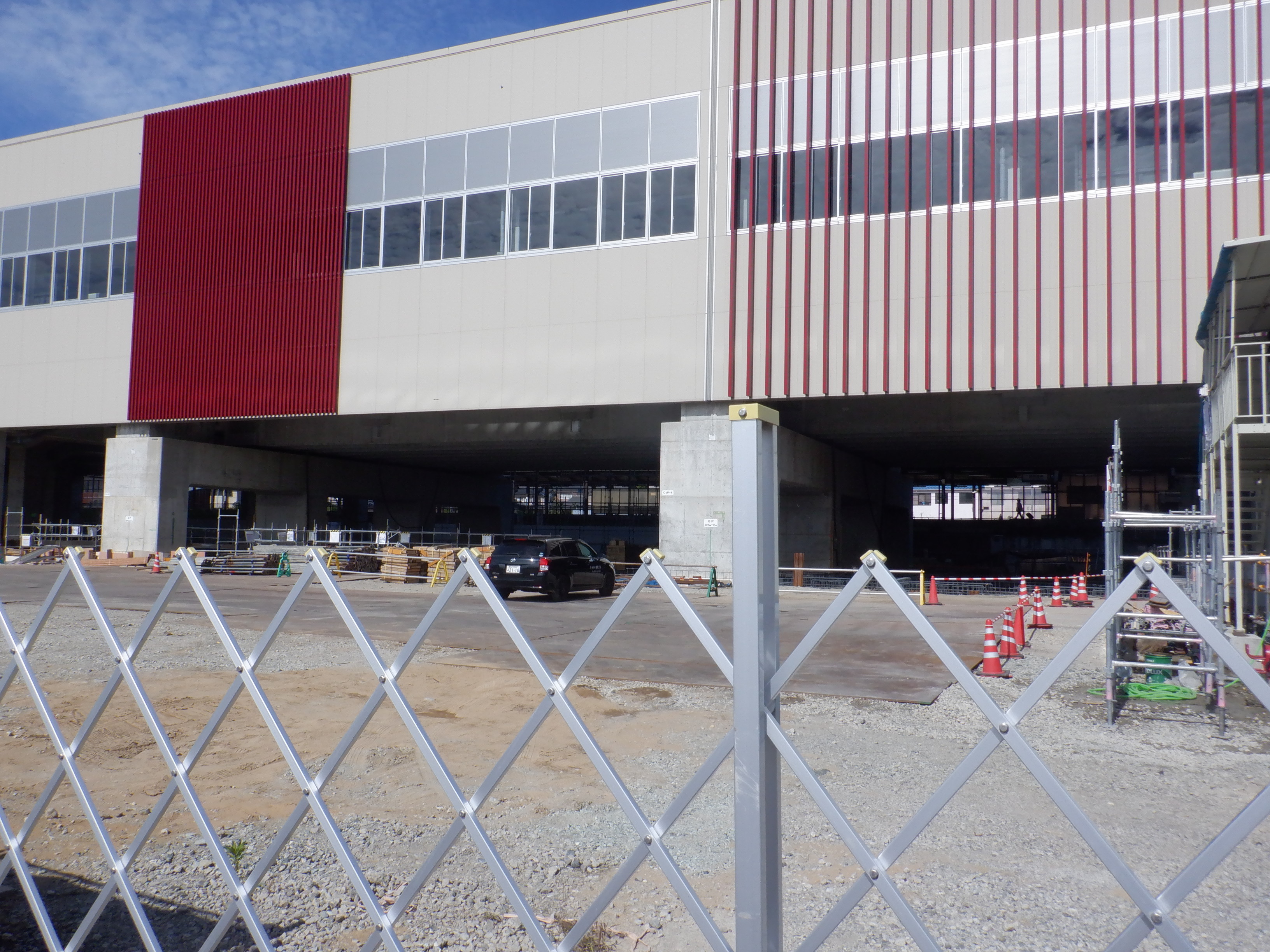

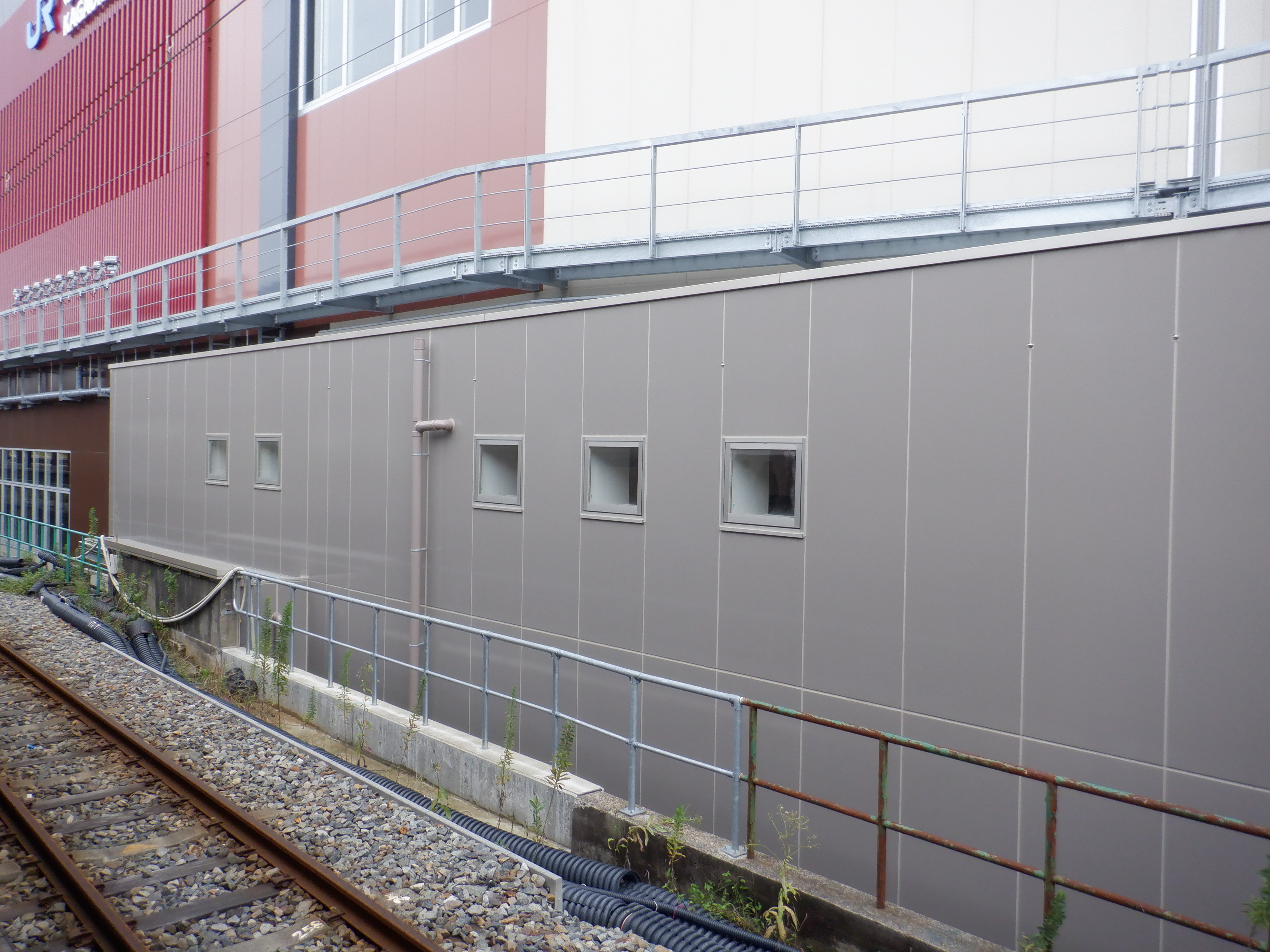

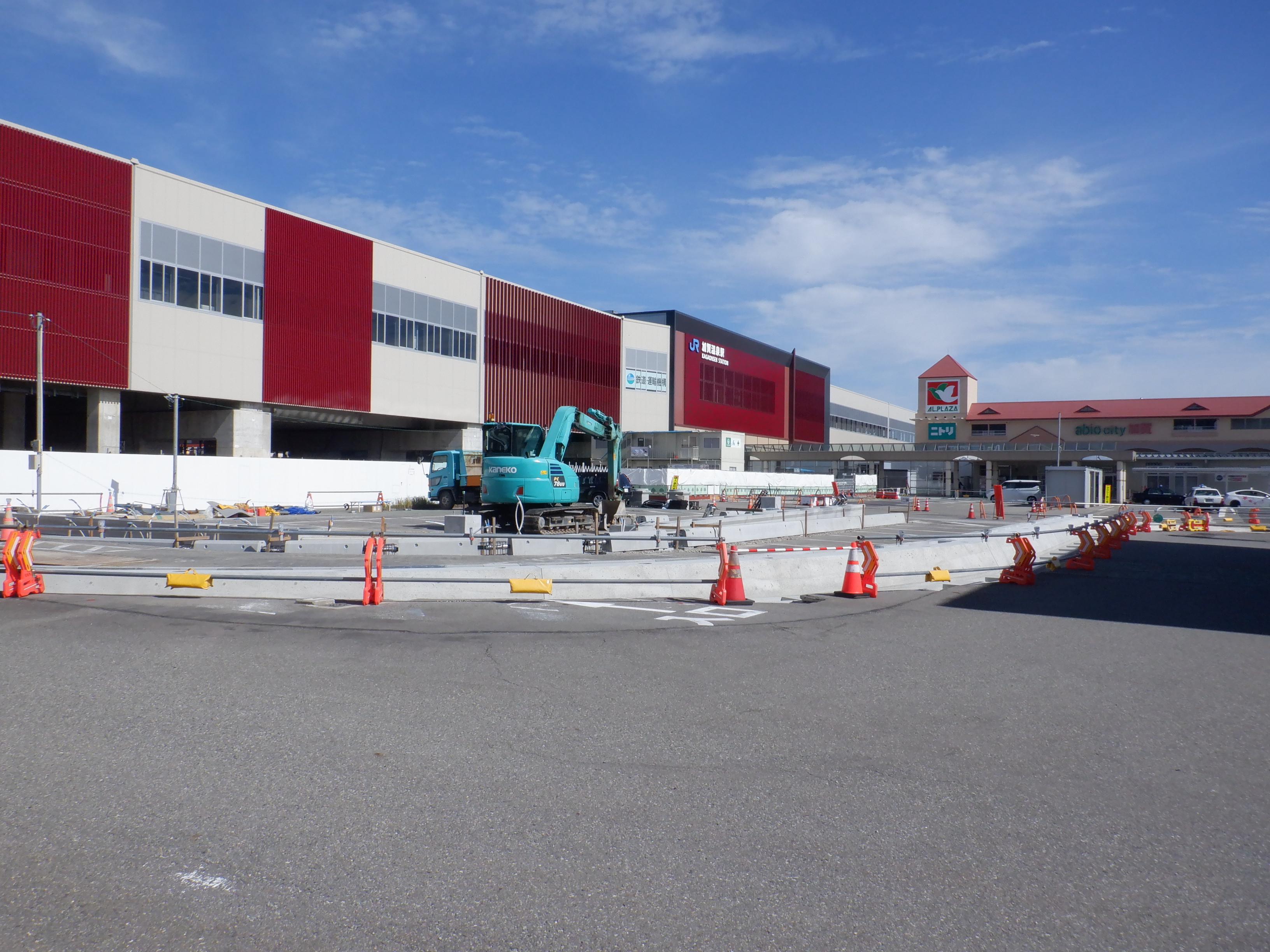

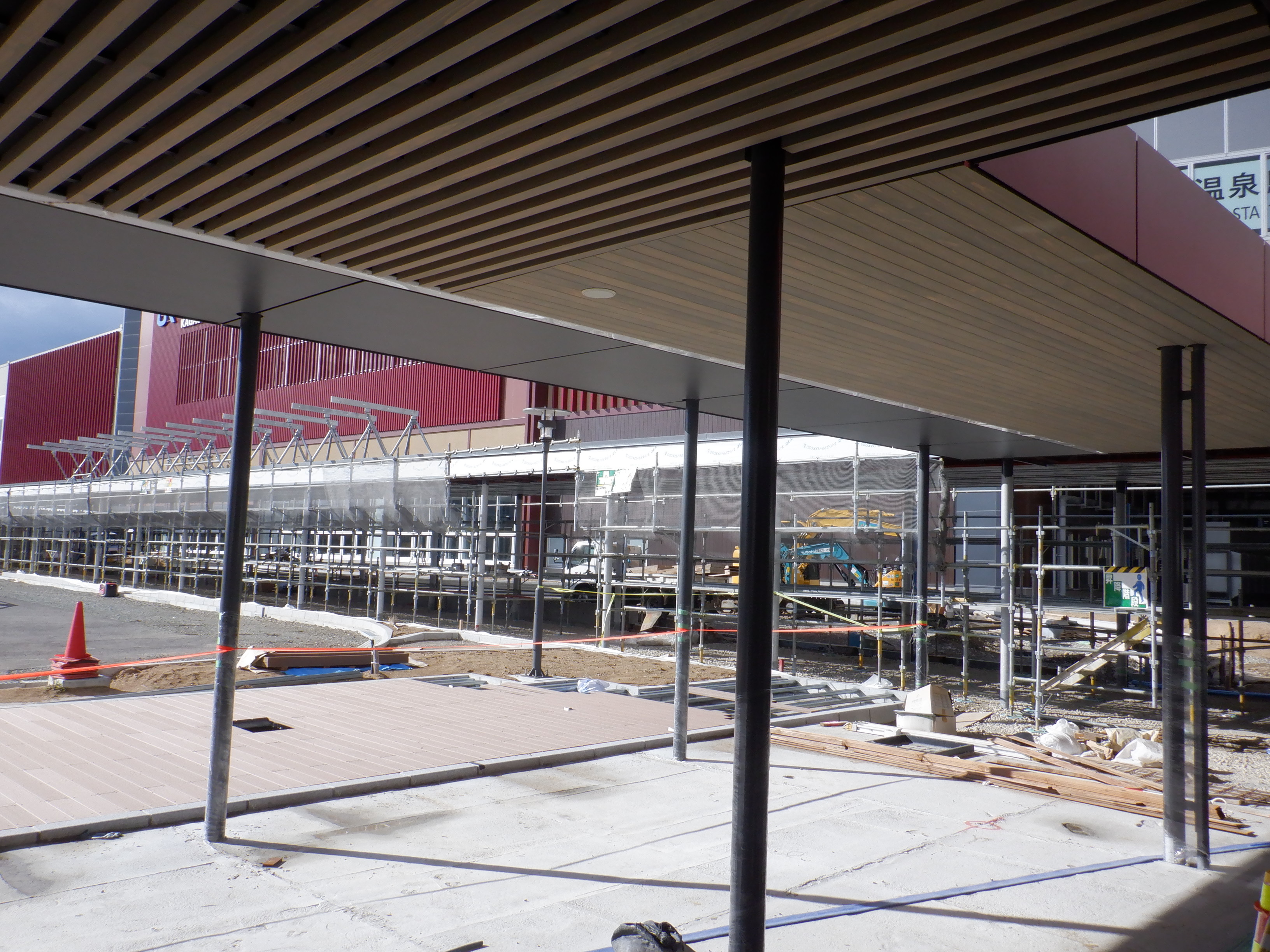

アルプラザ側のシェルター建設中のところと新幹線駅舎。

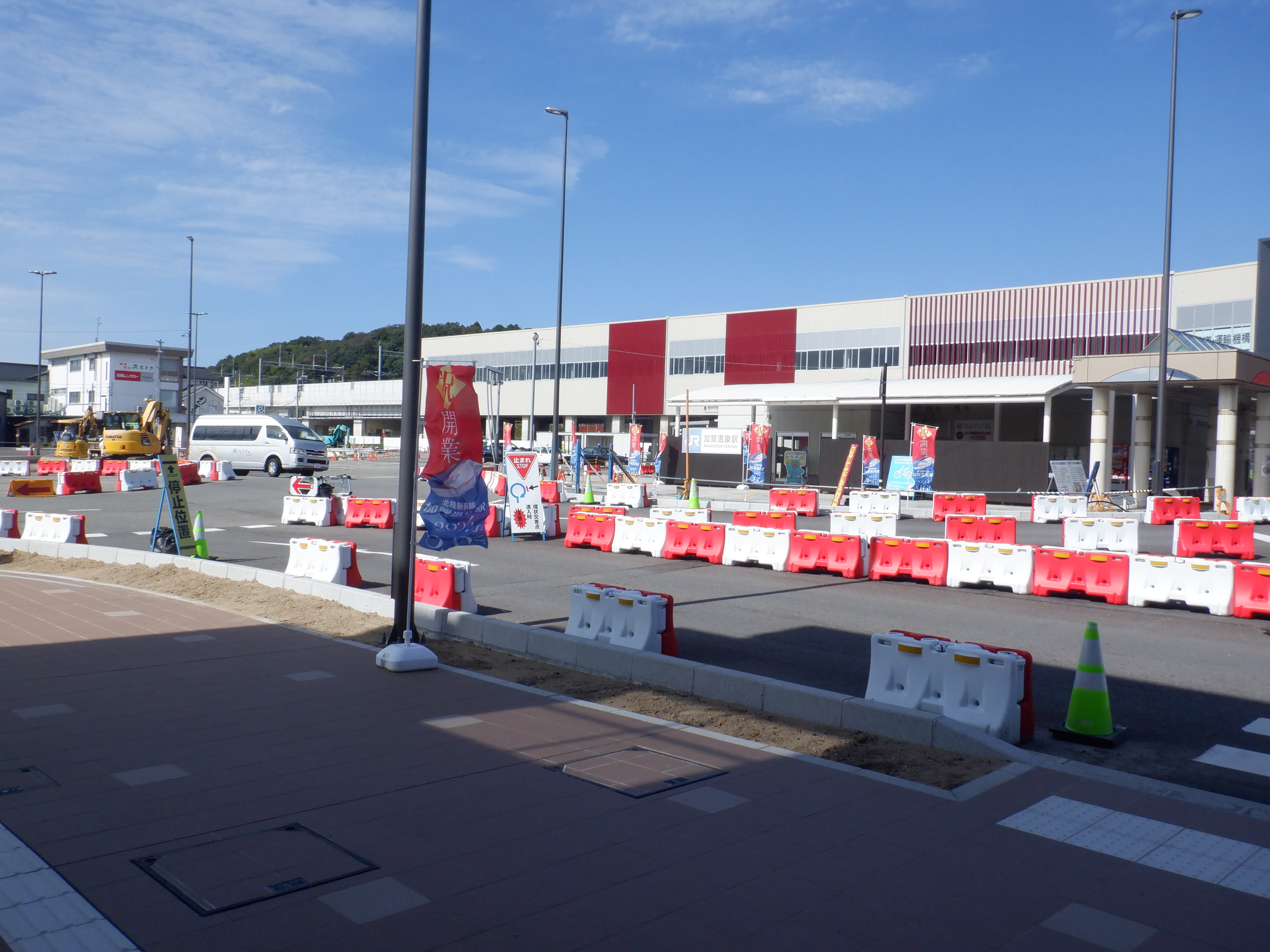

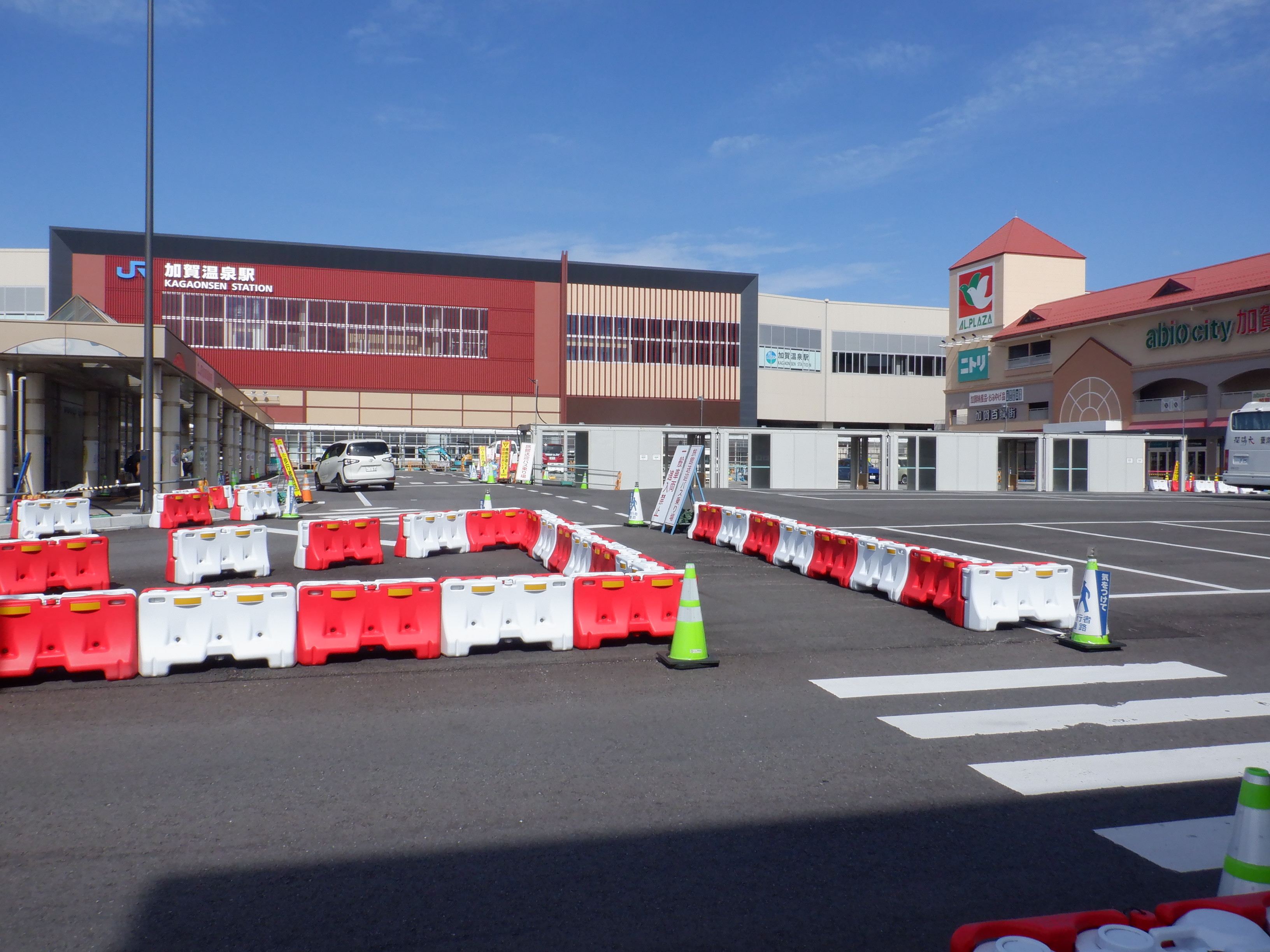

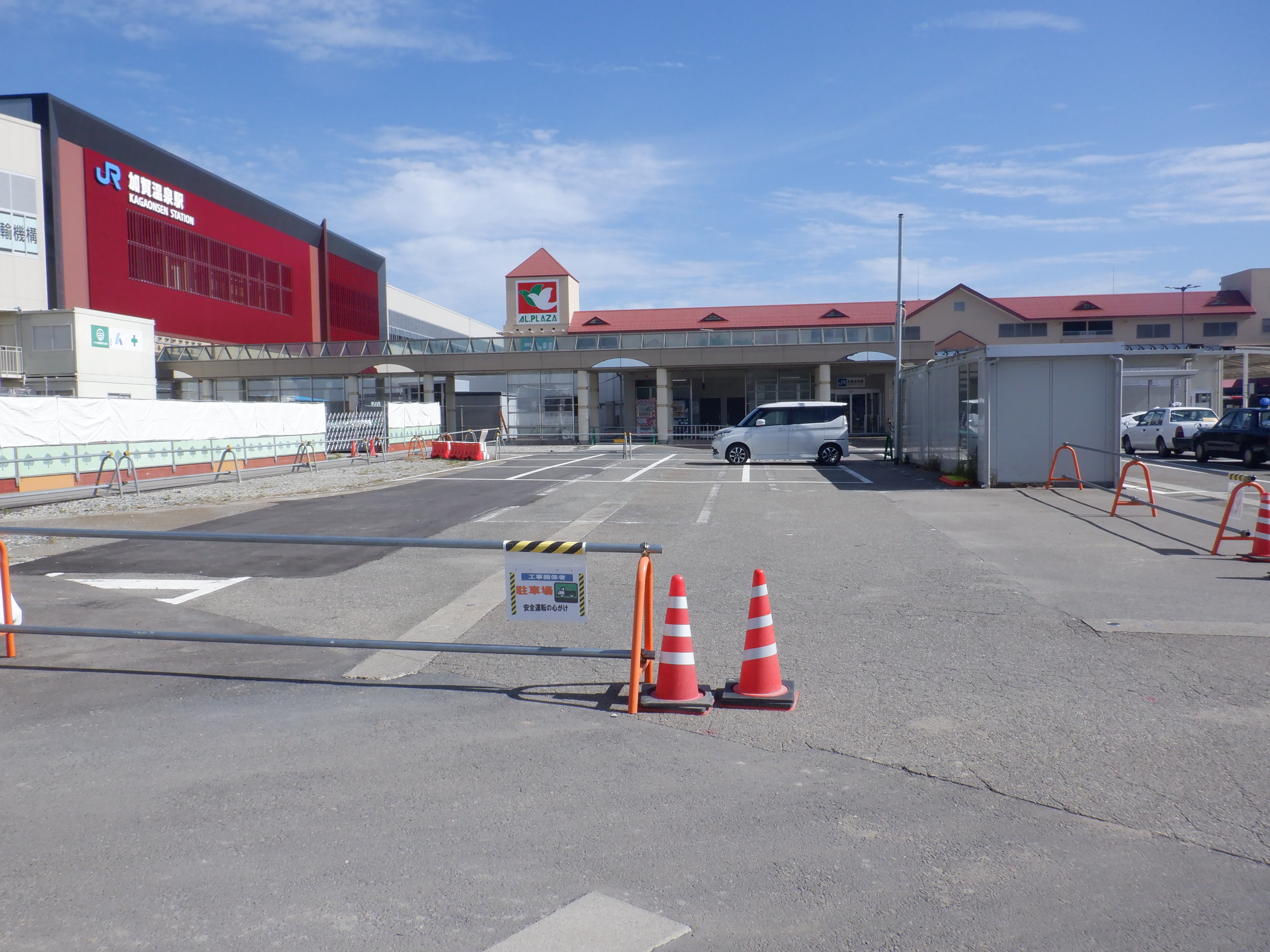

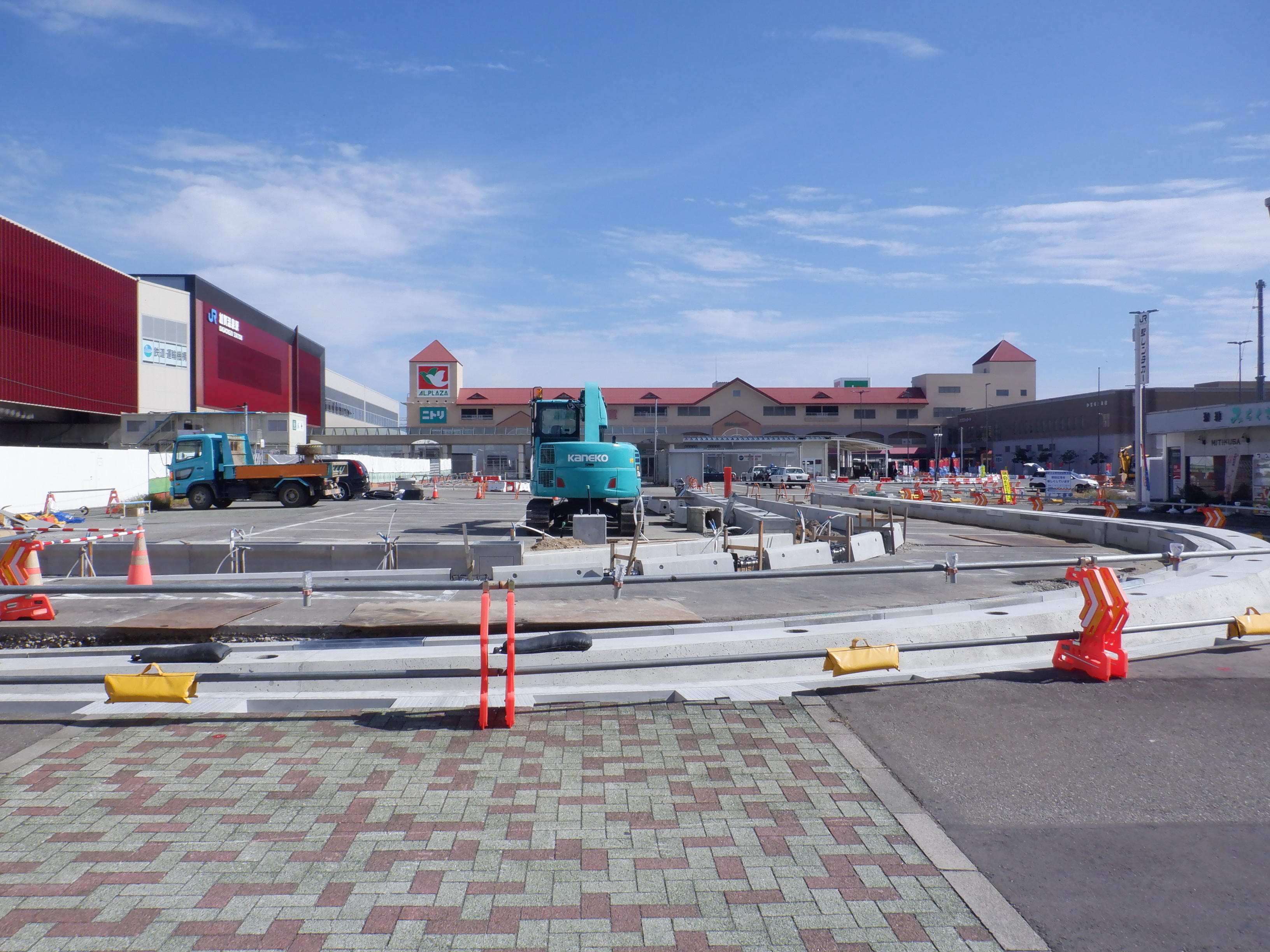

アビオシティホールの前から。

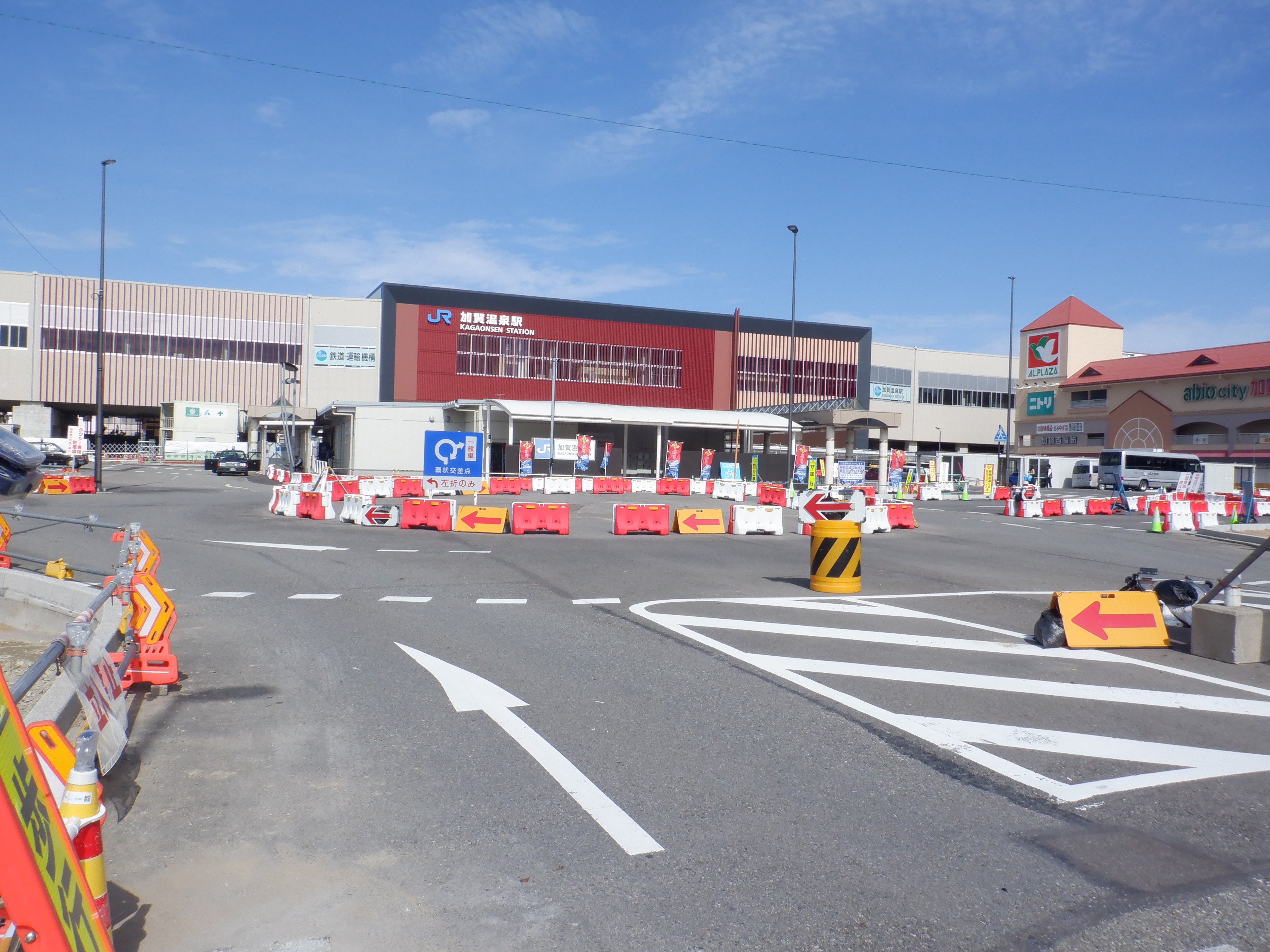

正面付近から。

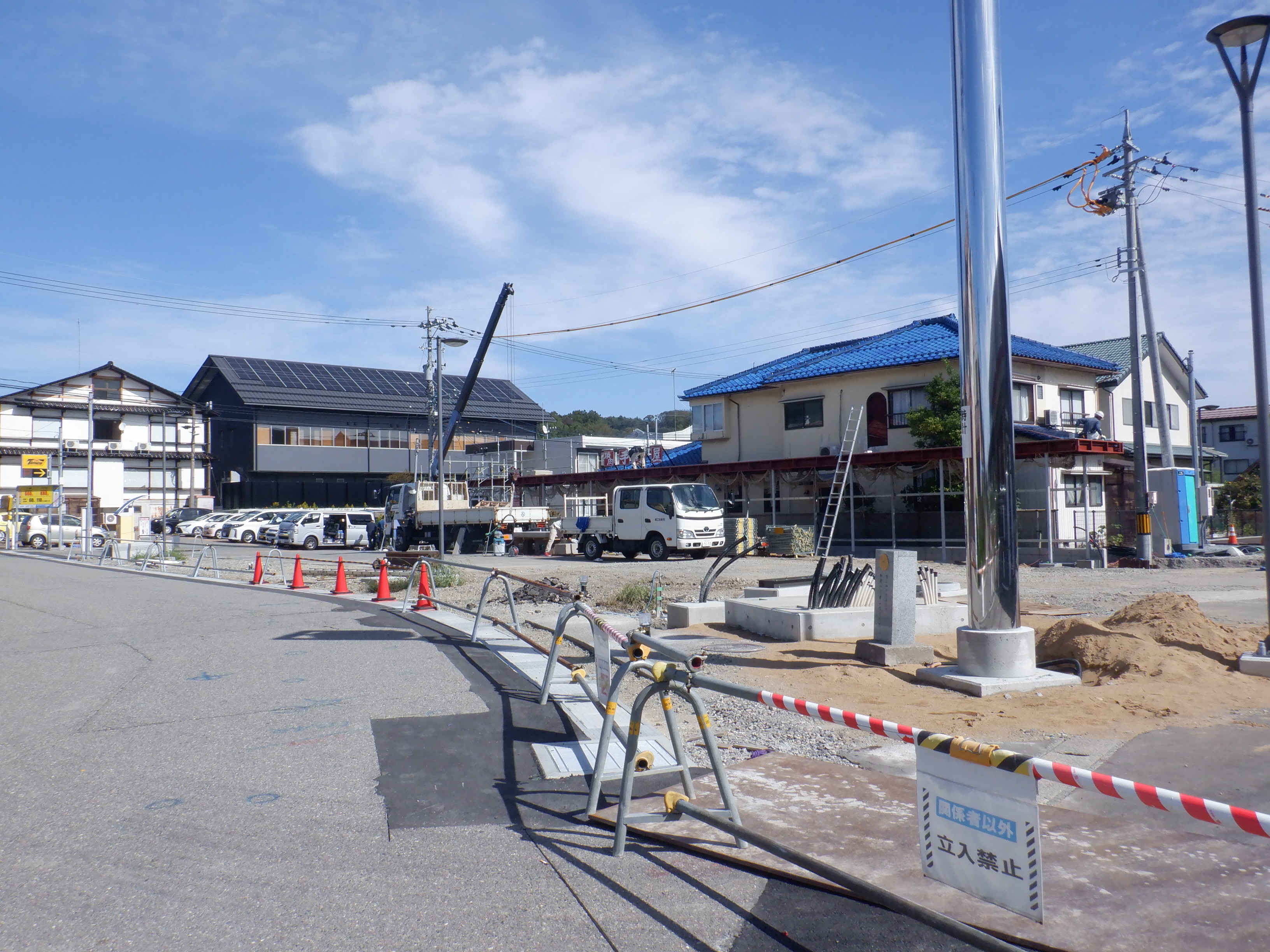

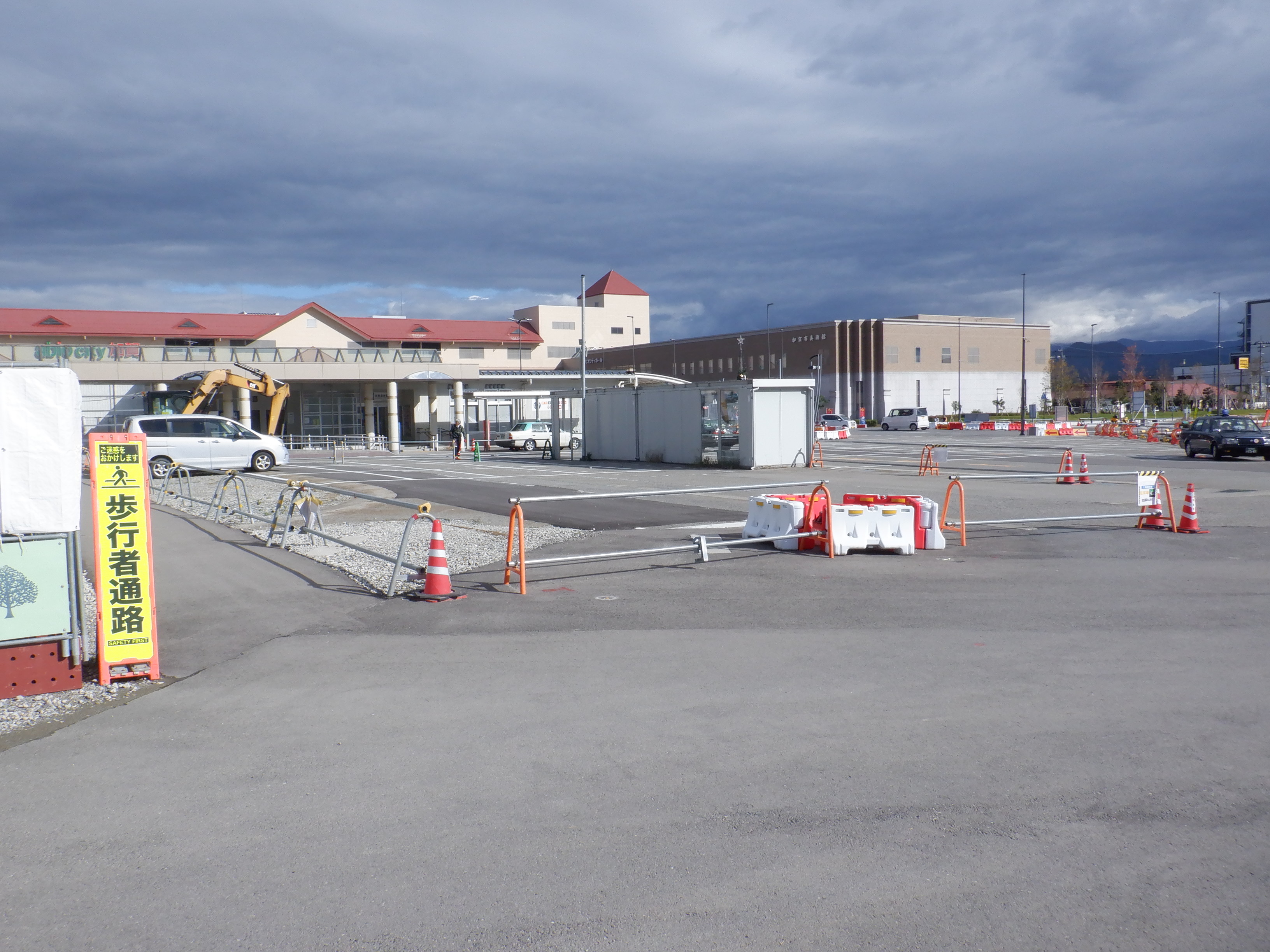

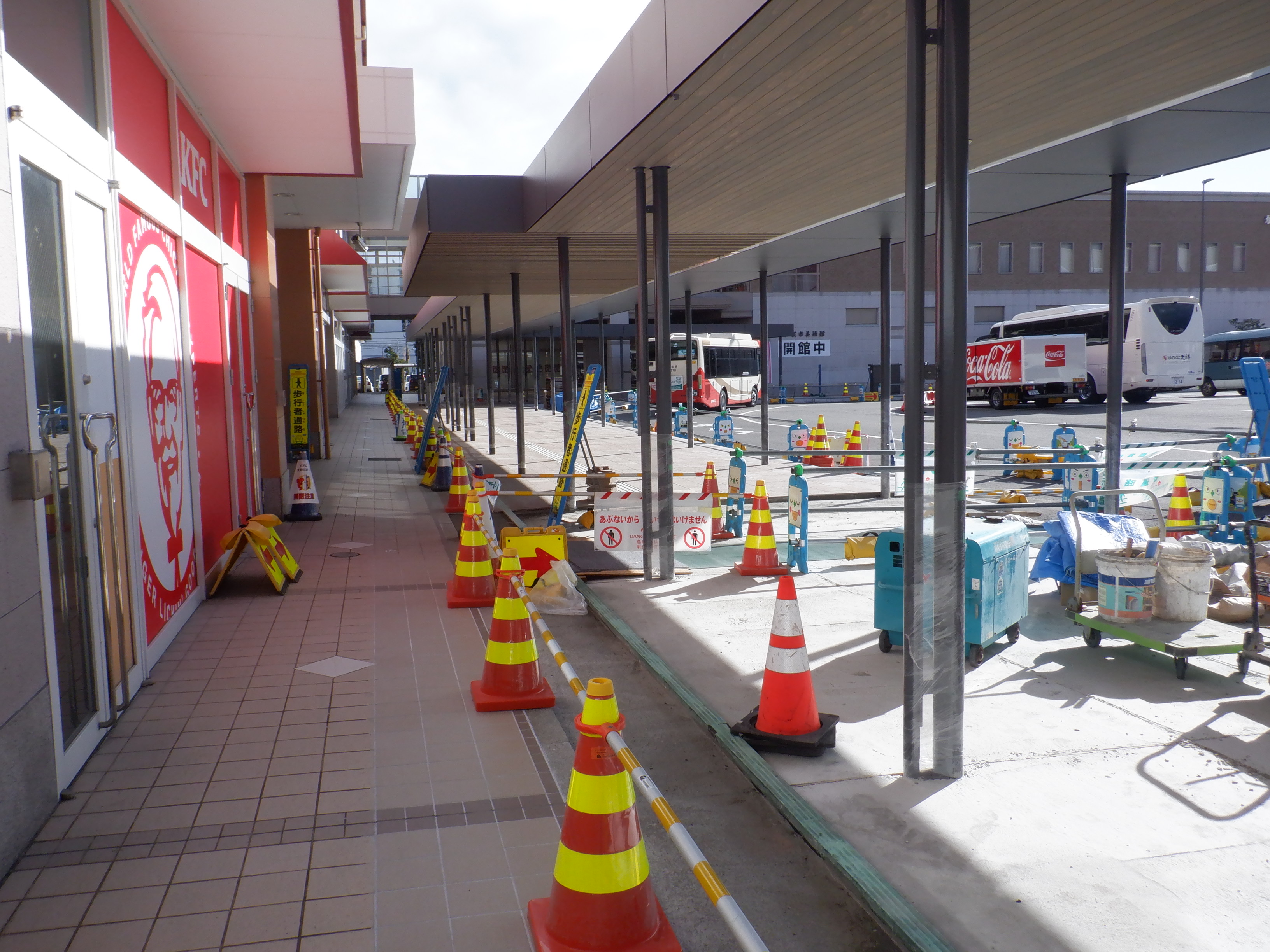

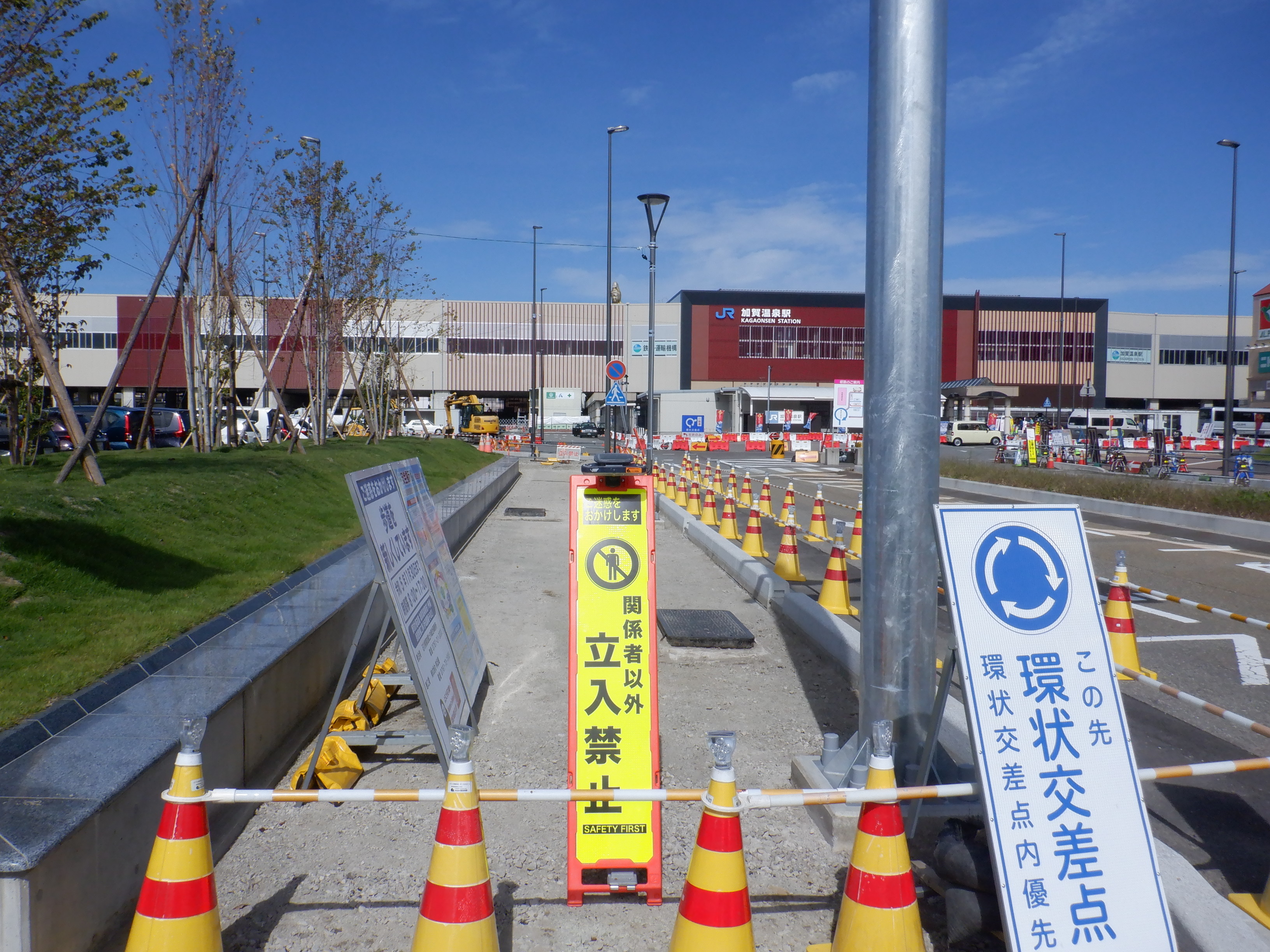

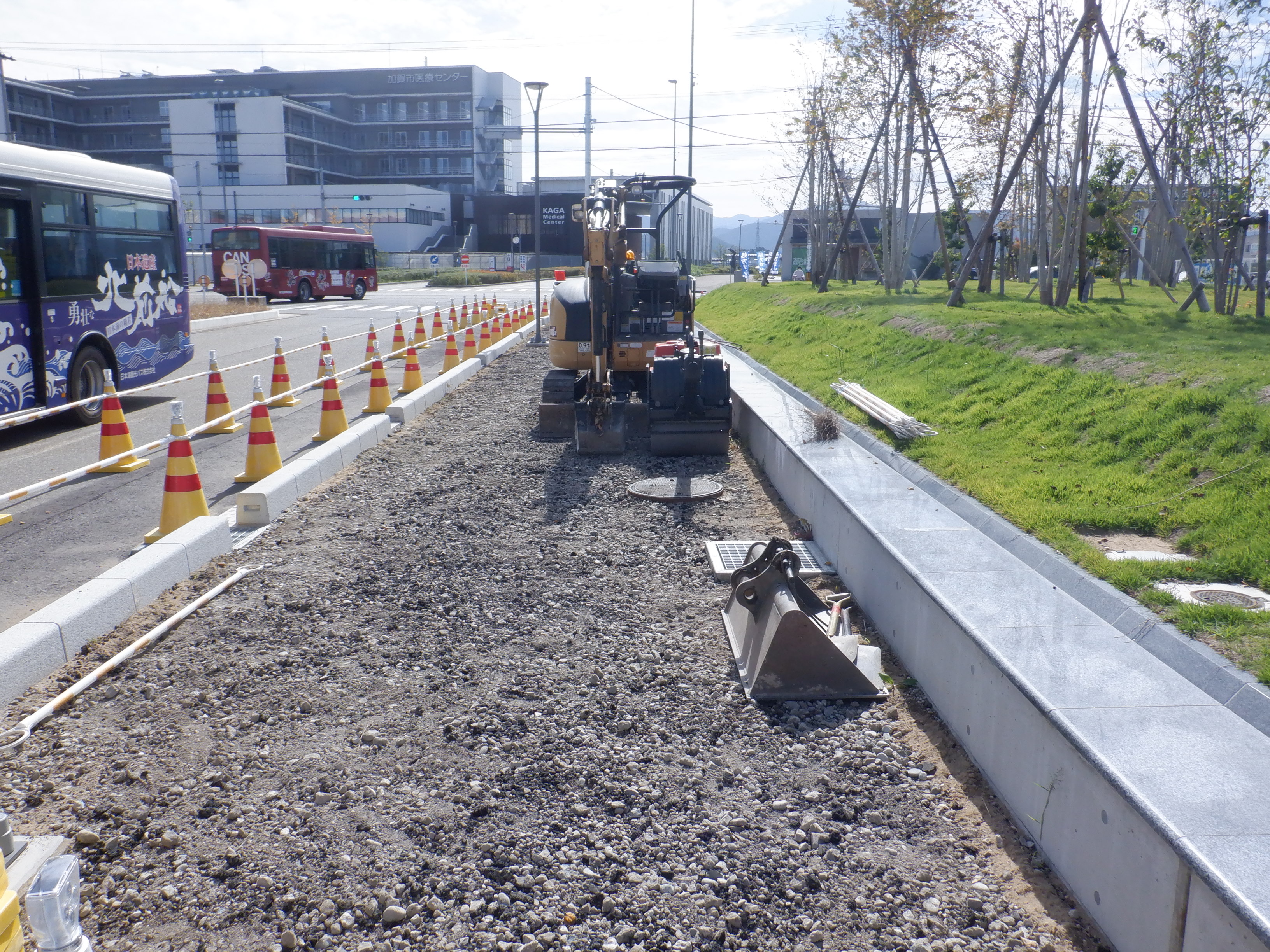

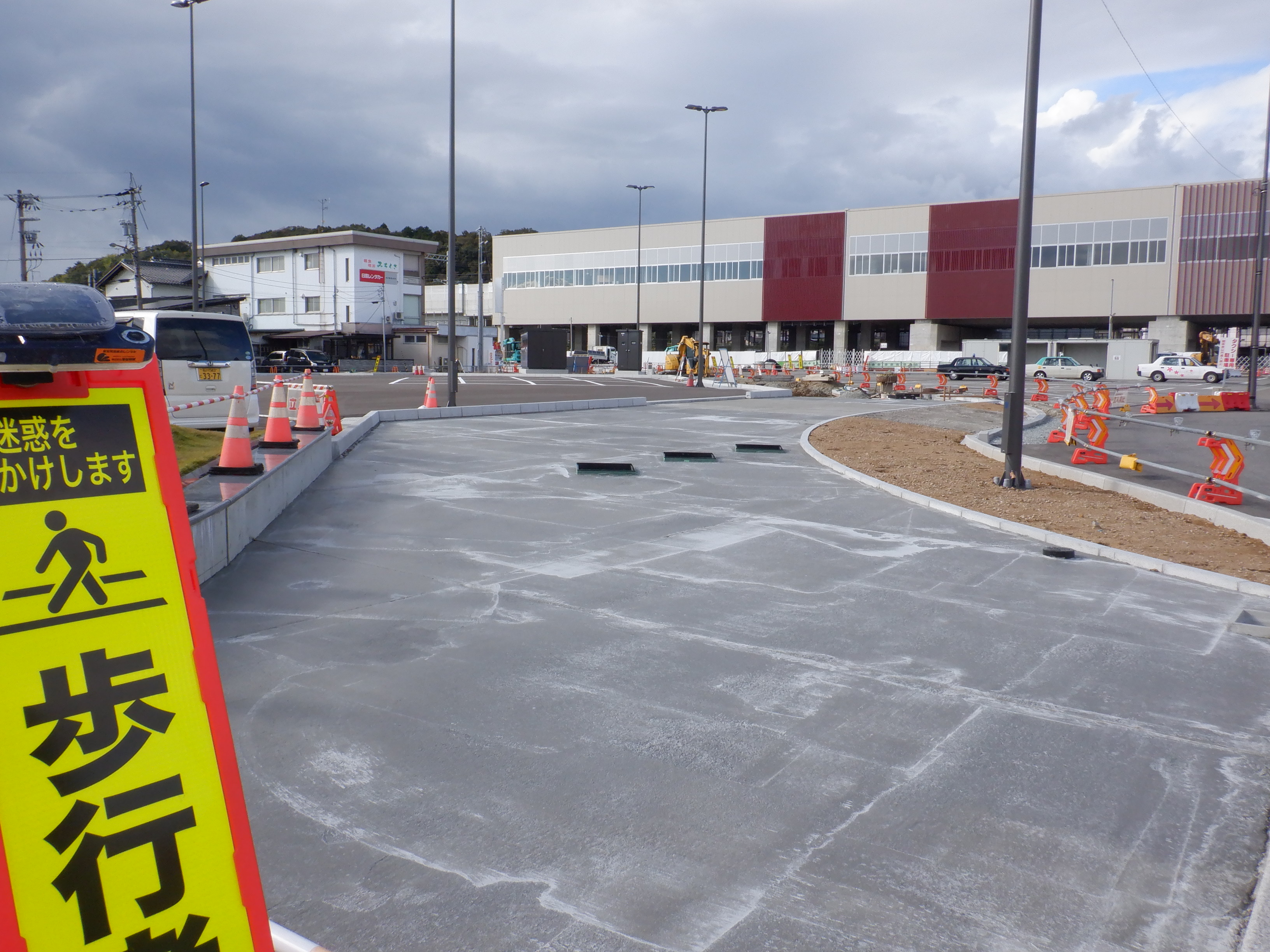

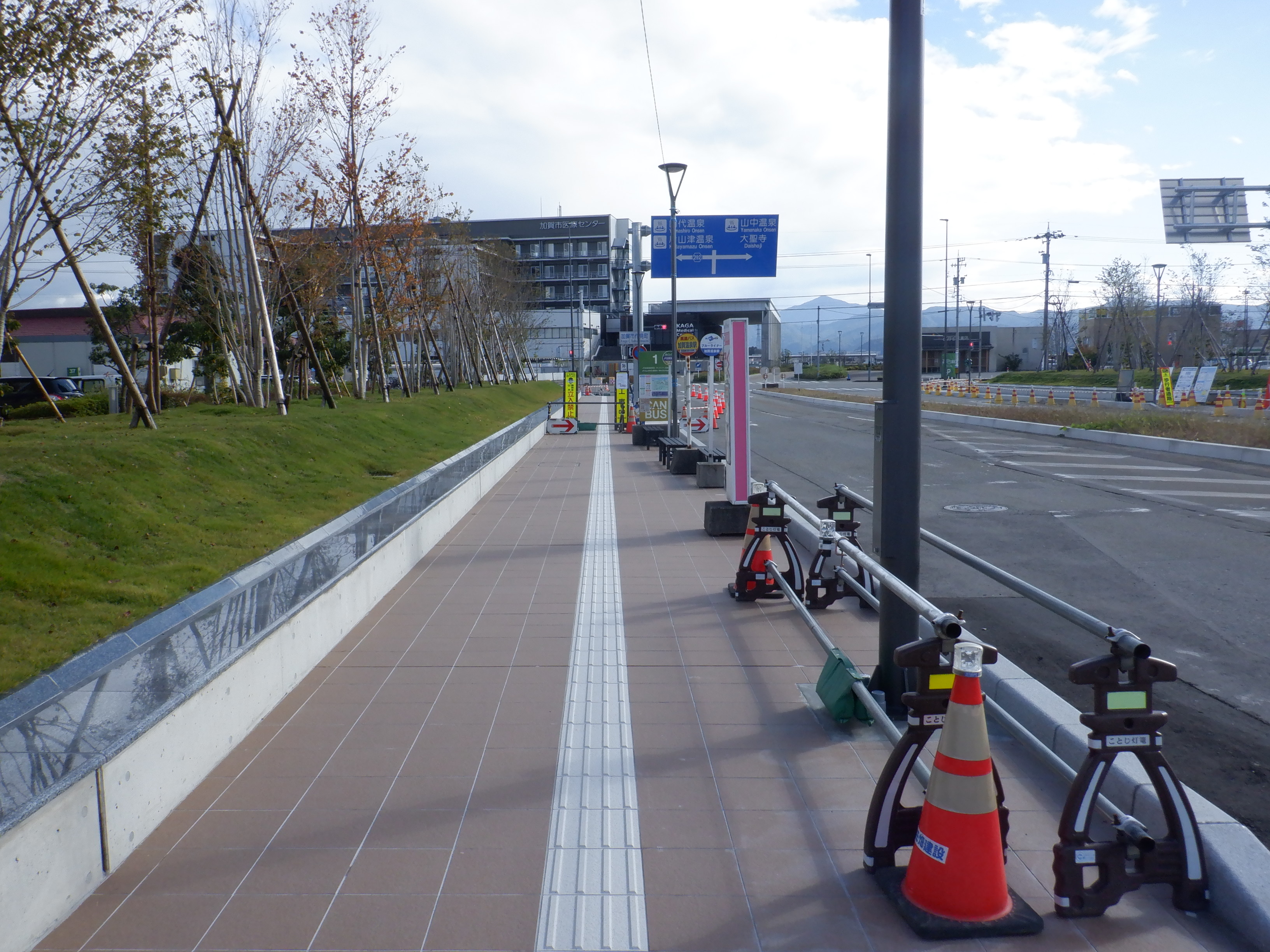

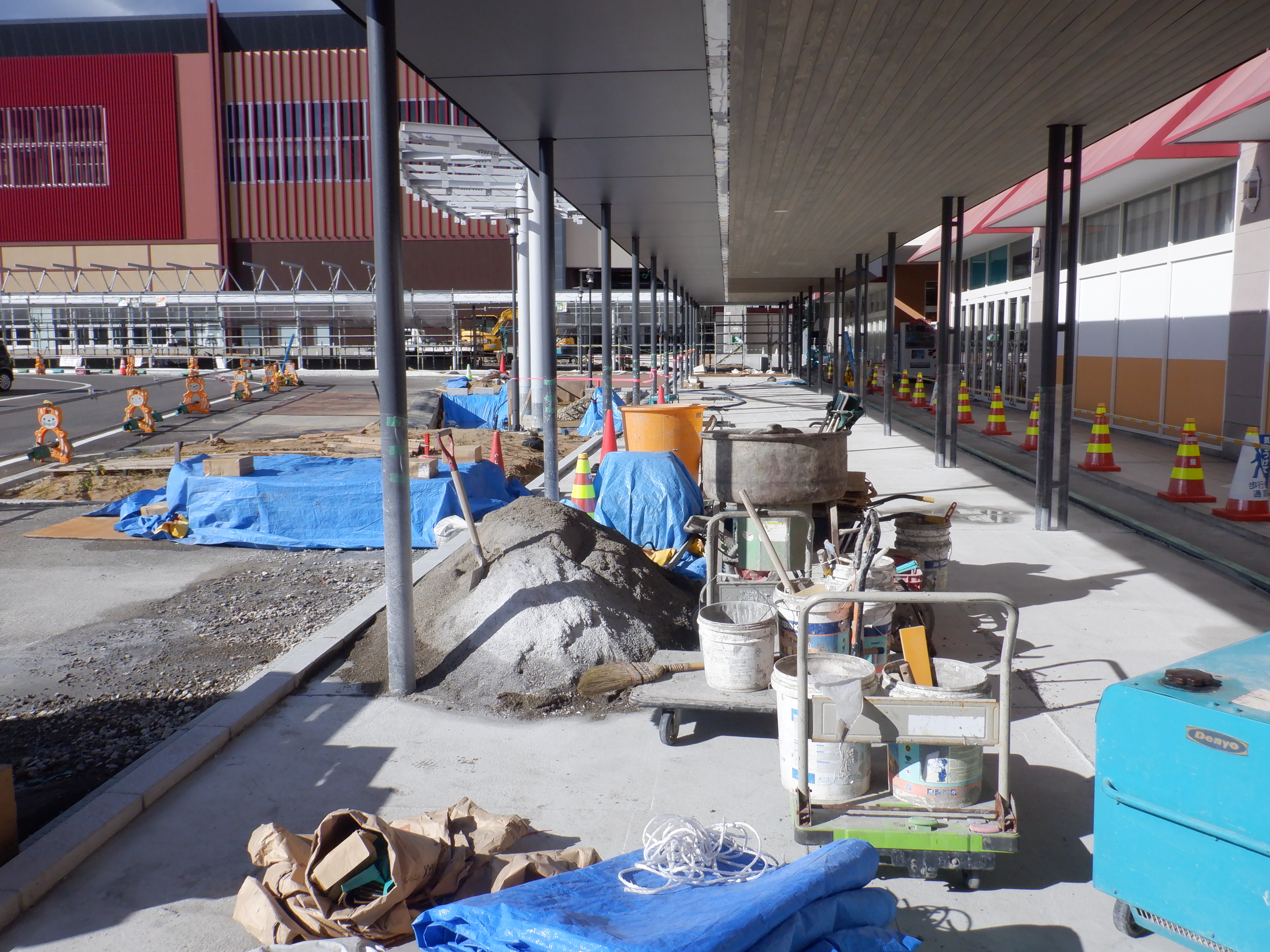

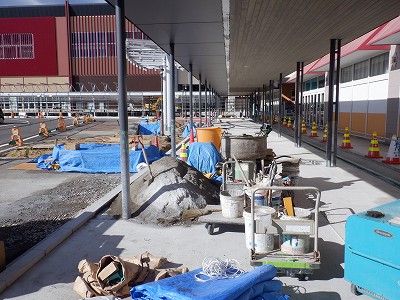

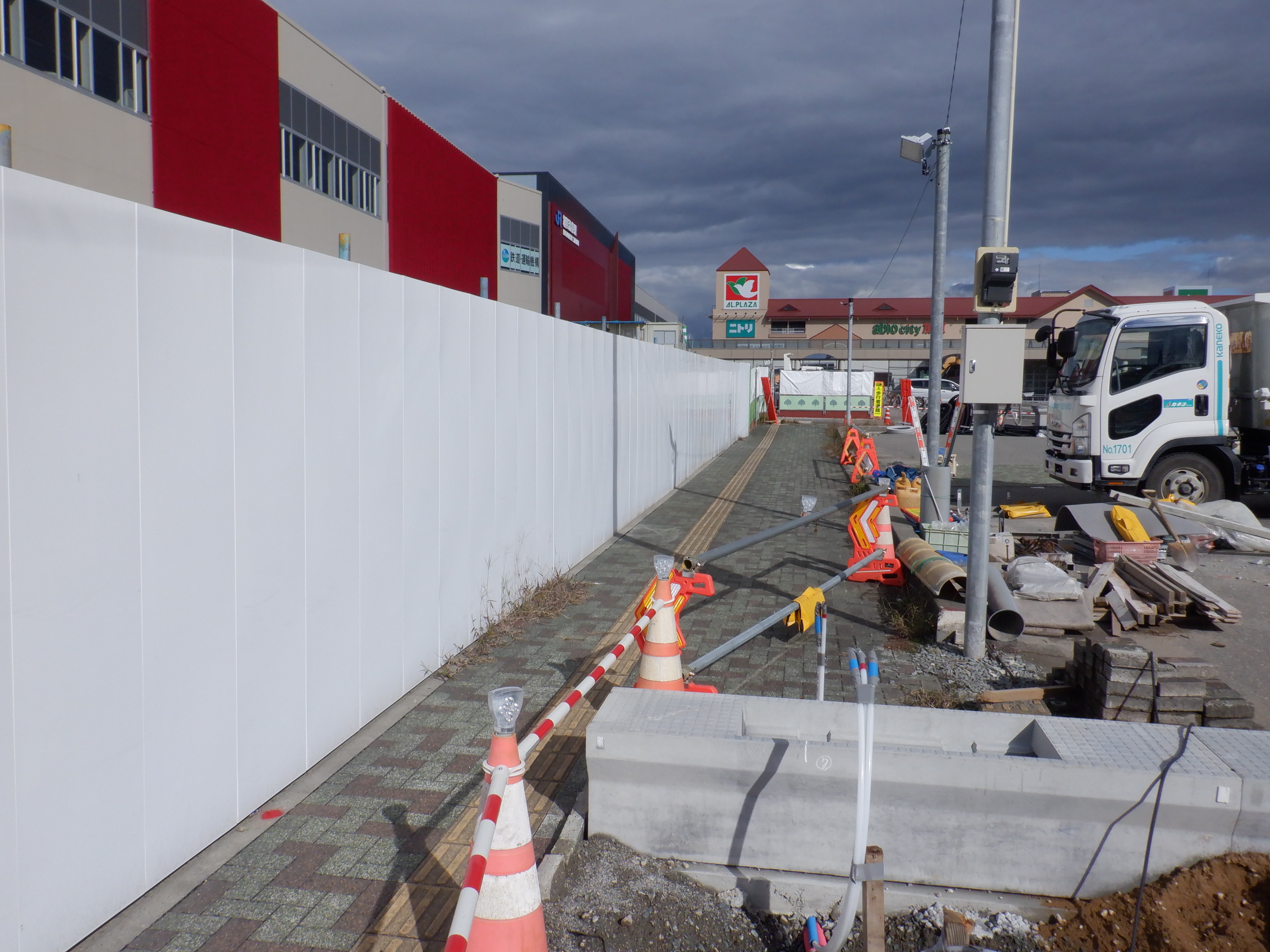

駅正面の歩道の工事が進んでいます。

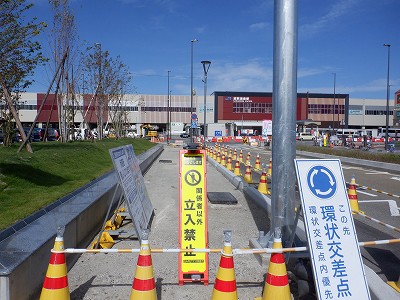

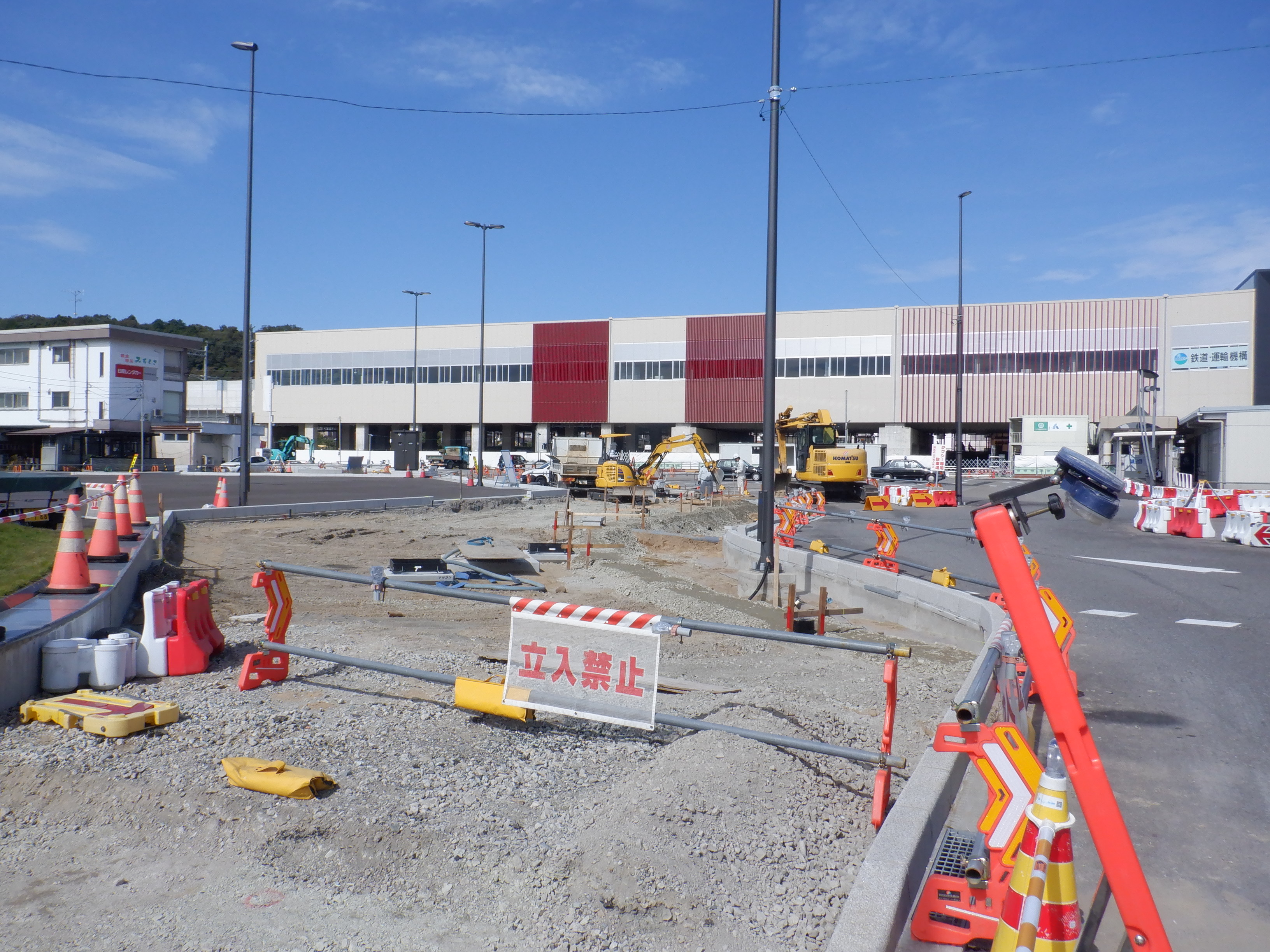

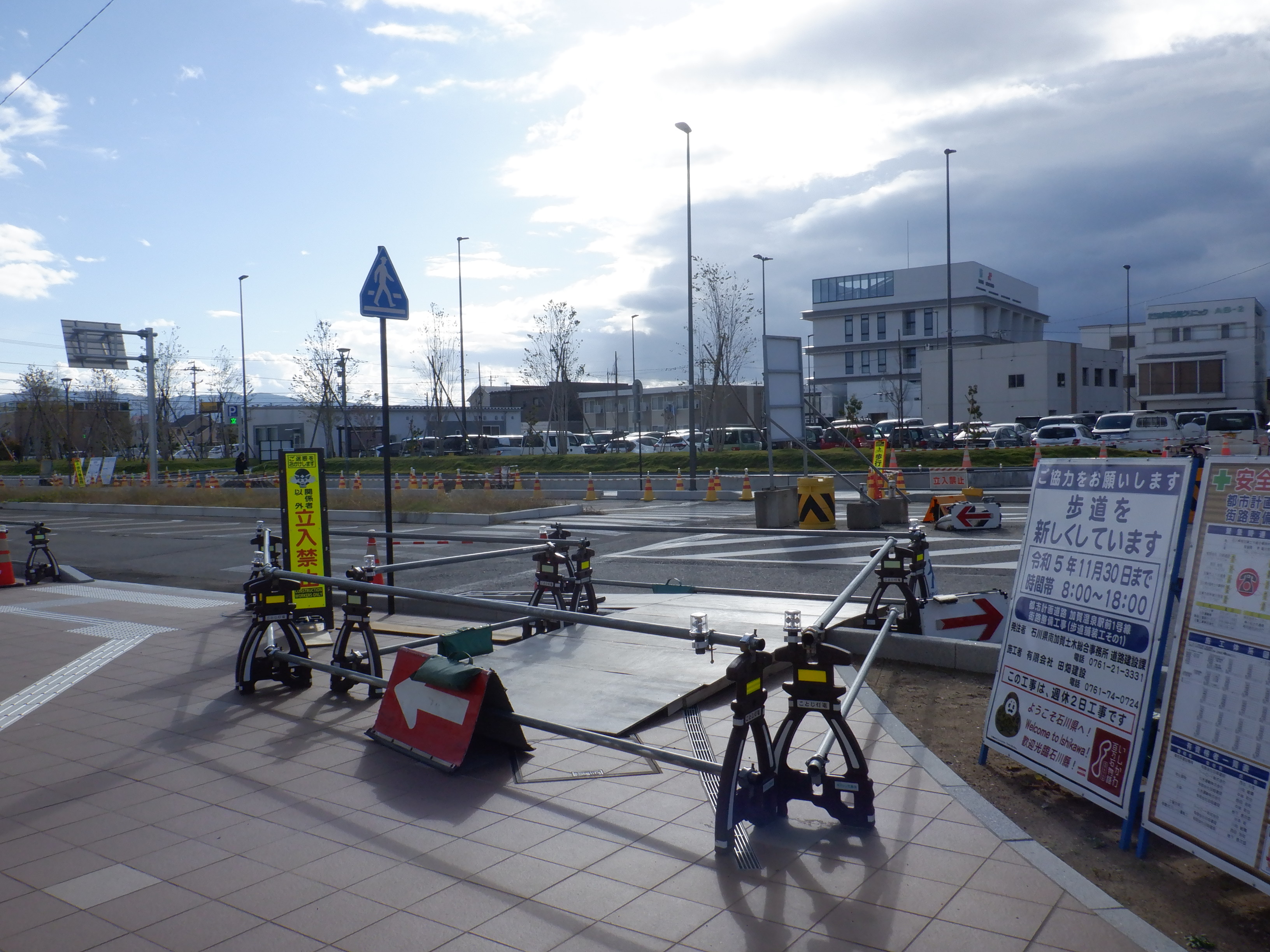

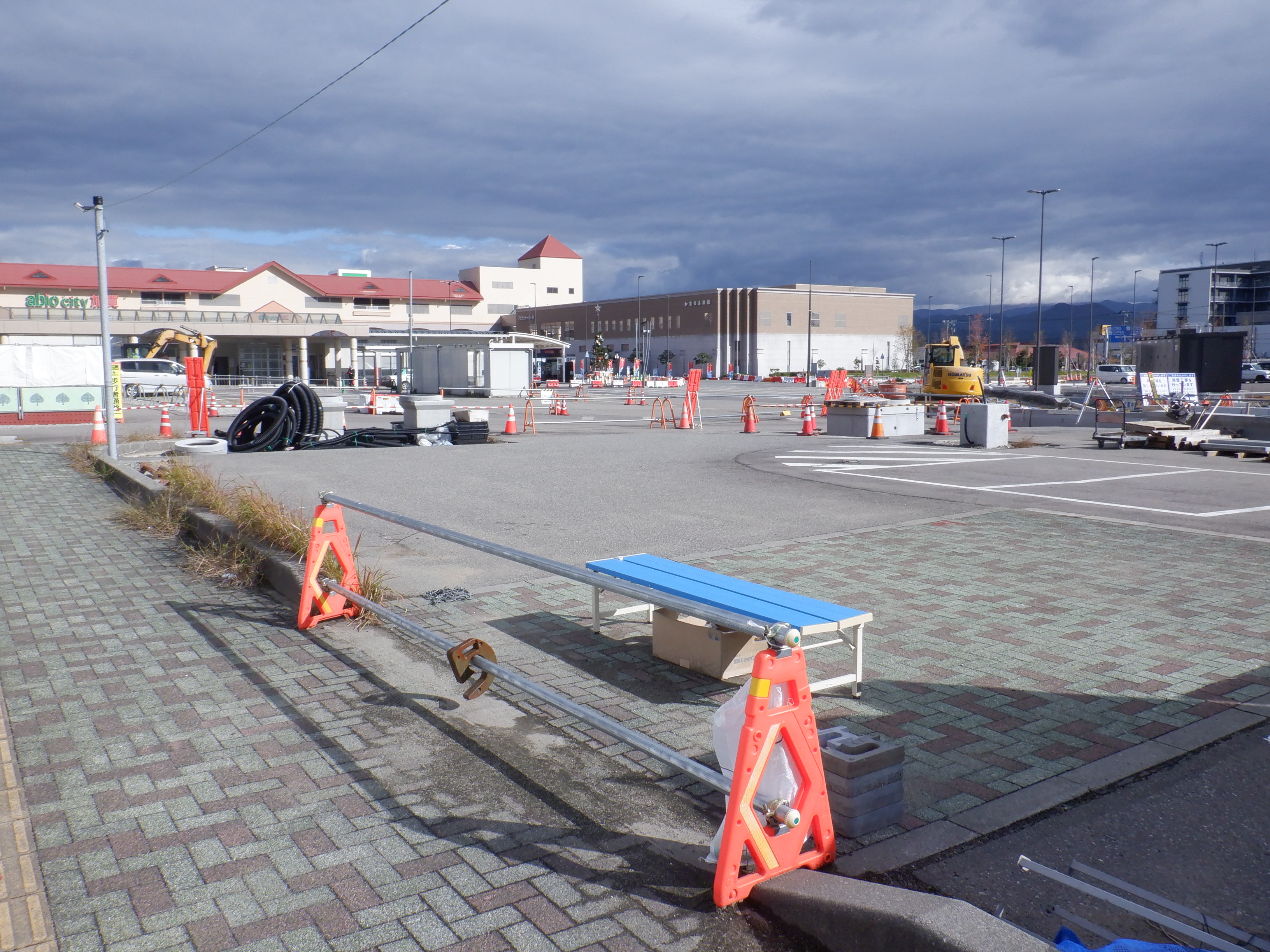

駅正面の道路、駐車場側の歩道工事が始まっています。環状交差点の青看板など。
再び道路を渡り、駅舎の方へ。

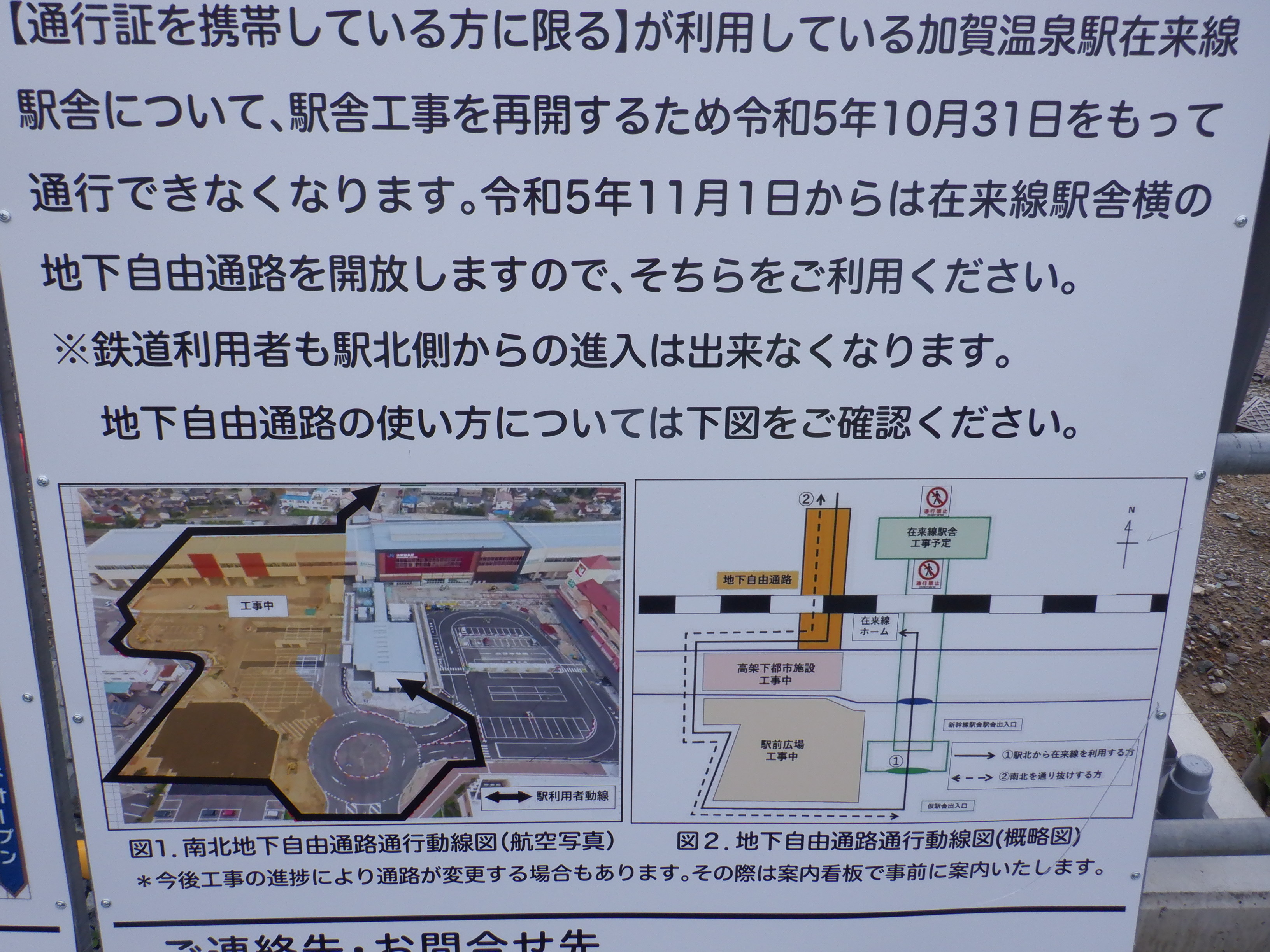

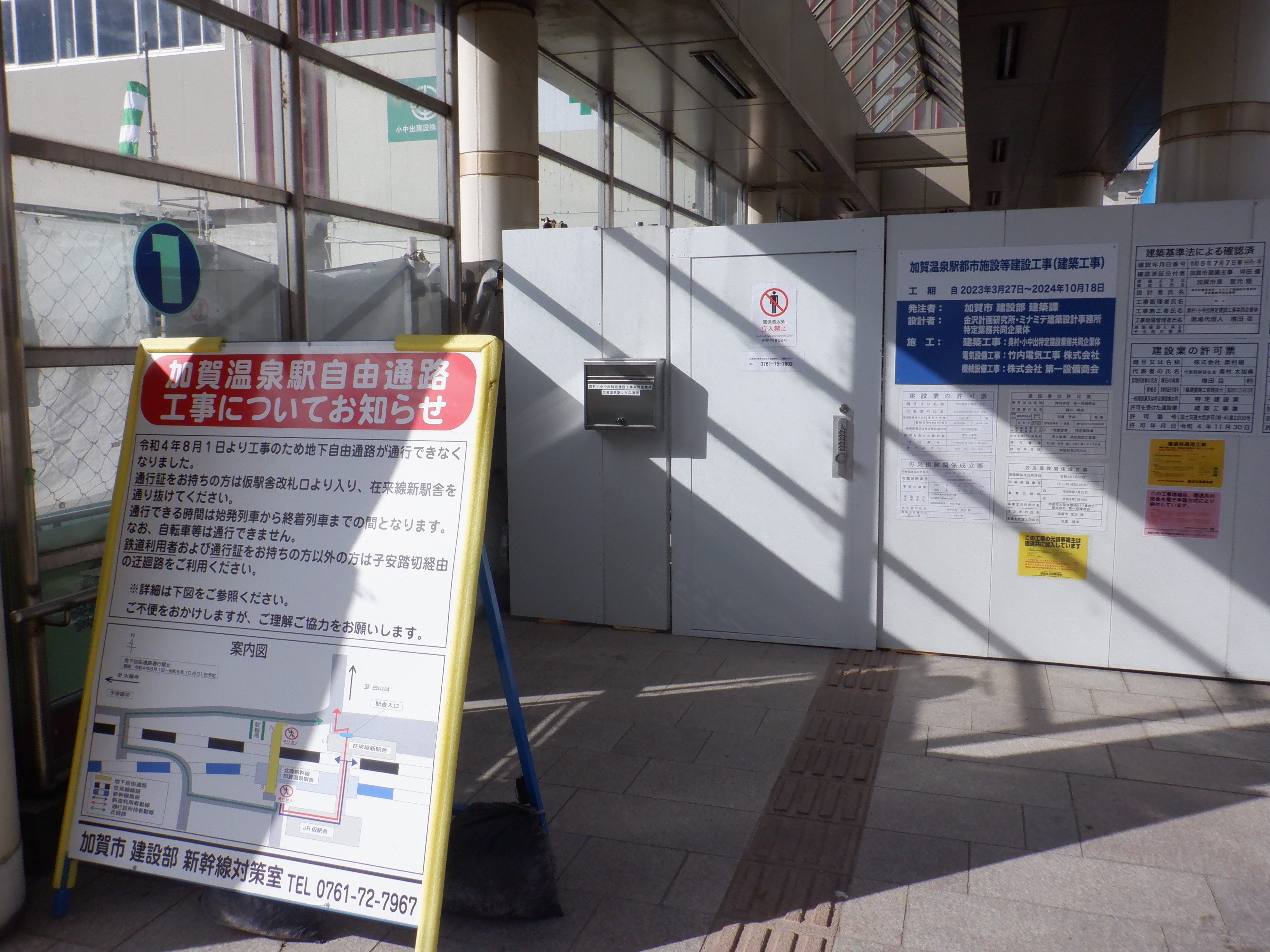

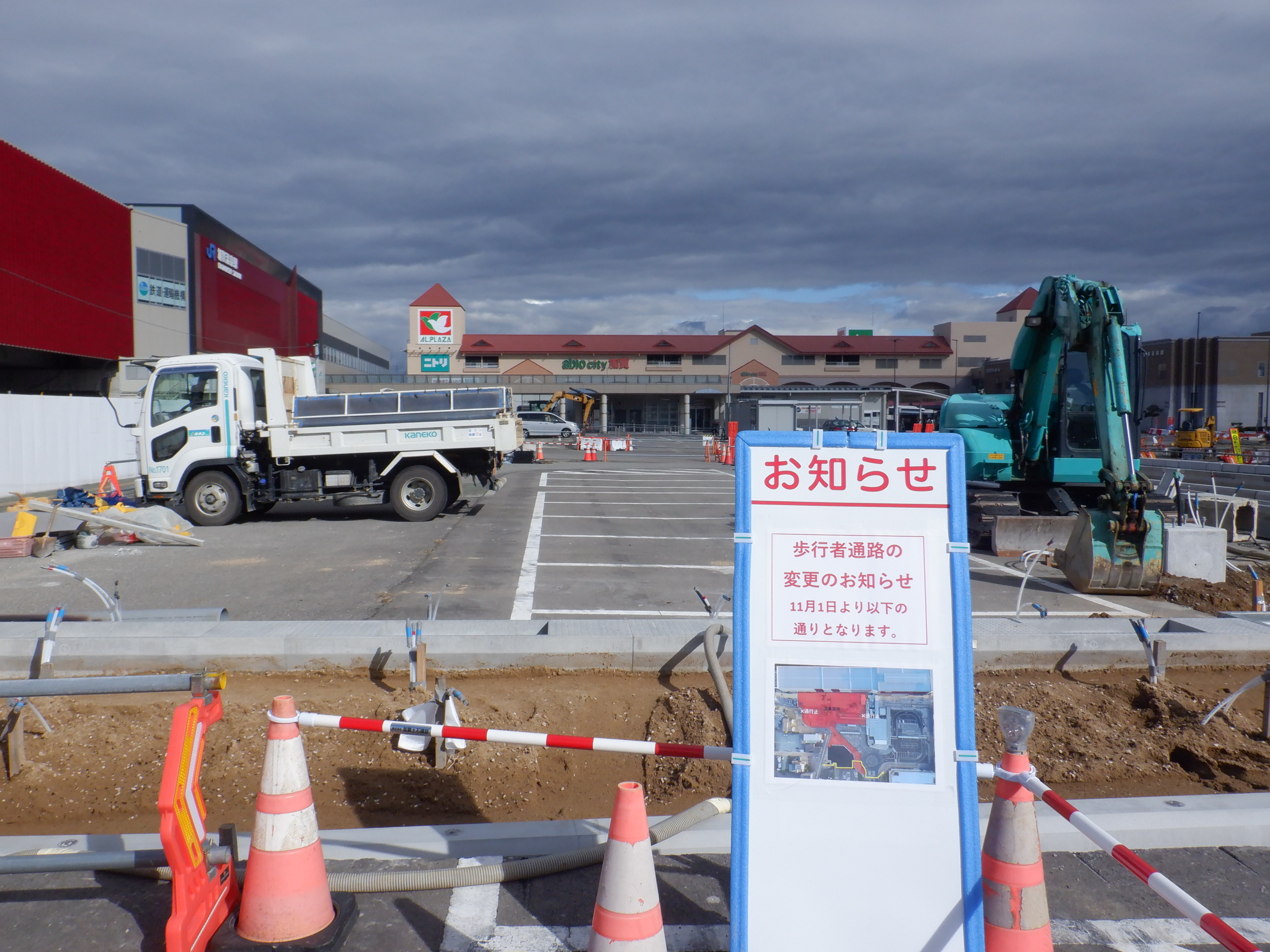

この先11月1日より、暫定北口の供用が終わり、暫定的に地下道の通行ができるようになります。
暫定北口を通るのが今回で最後で、1・2番のりばからは新しい仮設通路が見えていました。次回からは少し変わった様子を見ることになります。

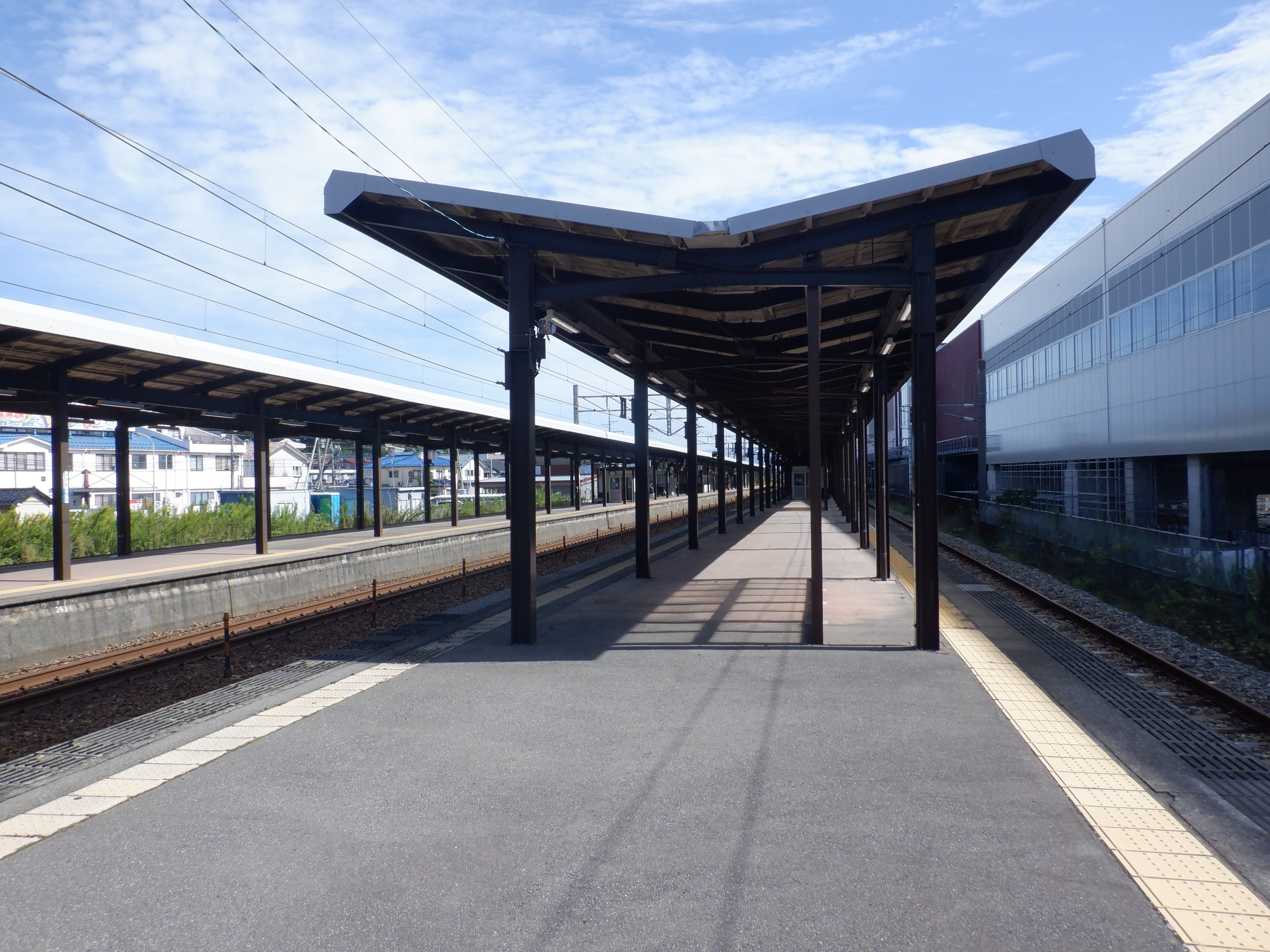

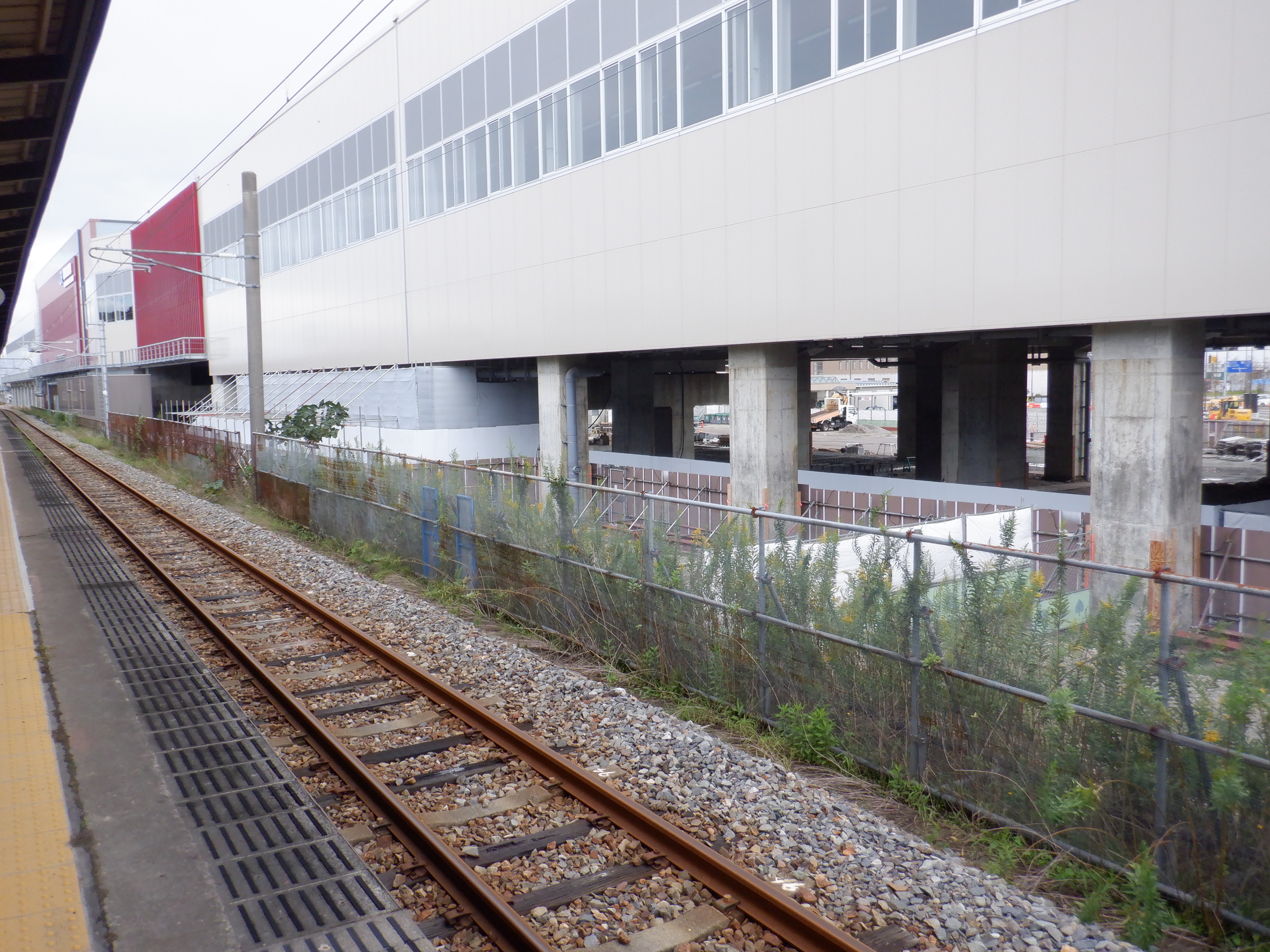

1・2番のりば動橋駅側から。
1・2番のりばから見た新幹線改札内。

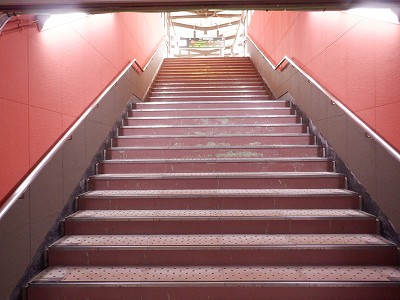

階段室。

1・2番のりばから見たコンビニ・待合室等建設中のところ、ですが、こちらに迂回する形で北口からの通路が作られるようで、既にその形が見えていました。
1・2番のりば大聖寺駅側から。
IRいしかわ鉄道の改札口となるところ。券売機が設置されるところも分かるようになってきました。
仮設通路となっている新幹線のりばコンコースとなるところ。

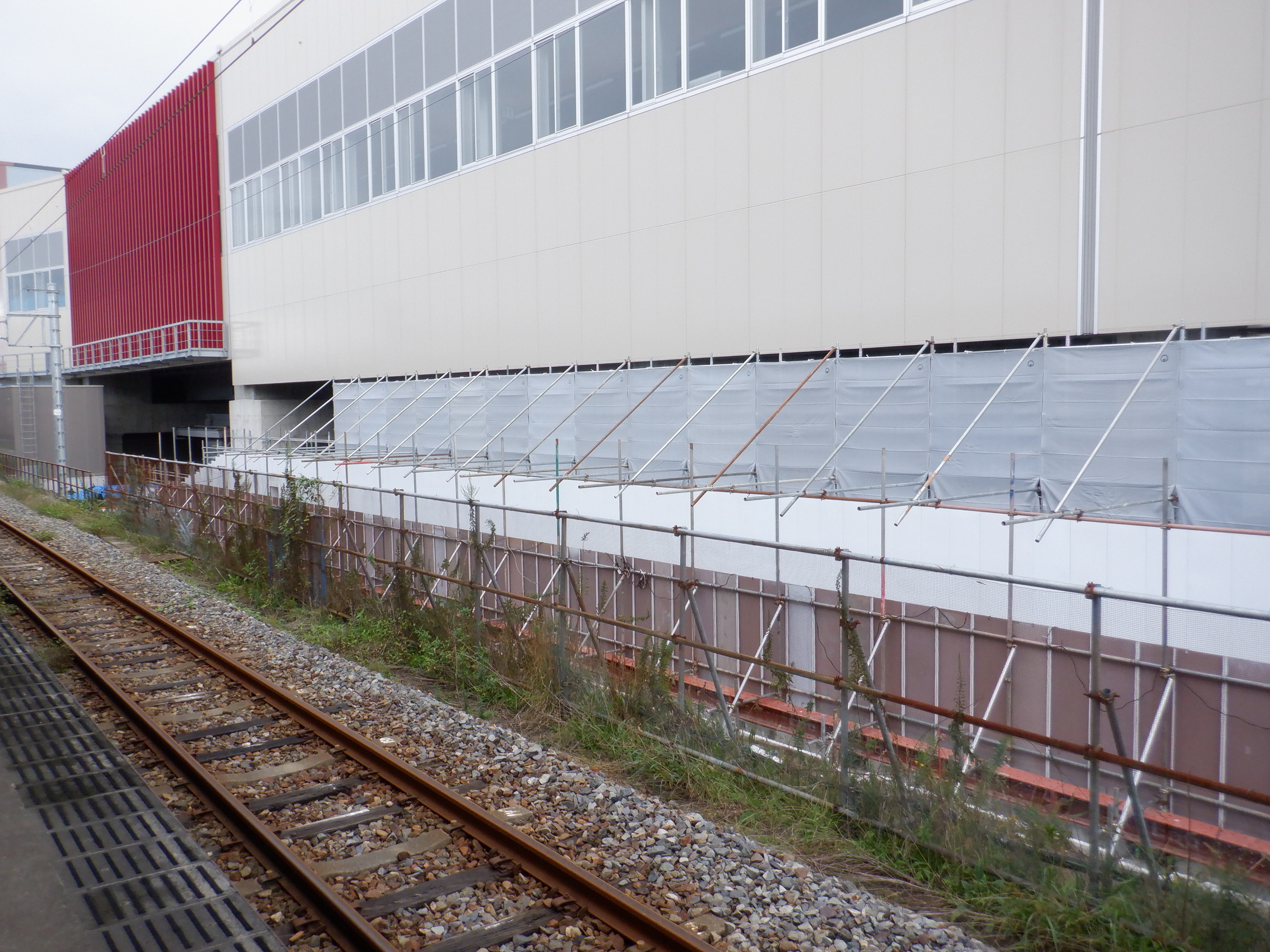

地下道は天井のところが戻されました。
1・2番のりばの階段。壁の部分が塗装されたようです。
3・4番のりばの階段。こちらも塗装されたようです。なお手すりは従来通りです。

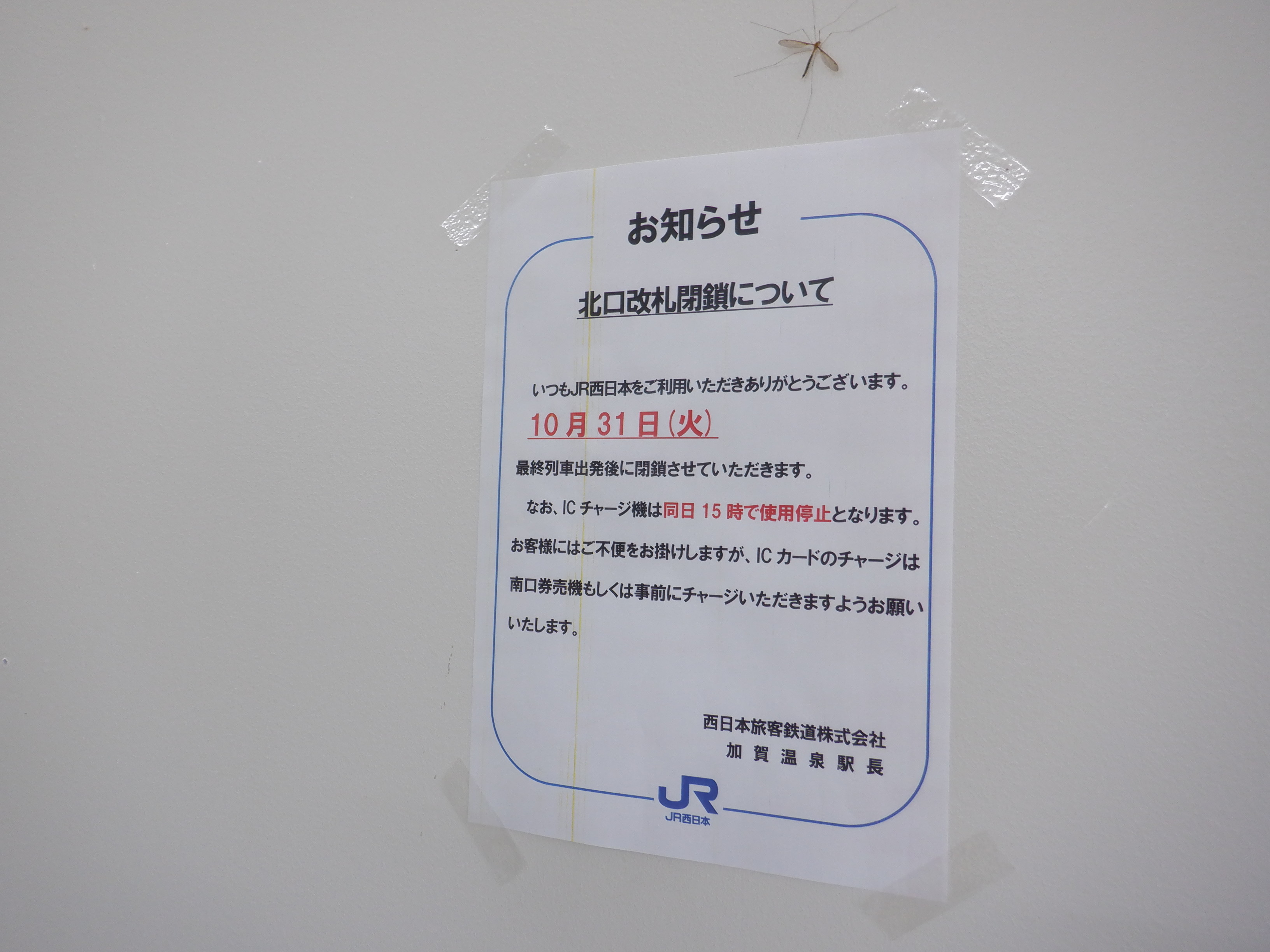

暫定北口の利用は今回で最後になります。案内も貼られていました。

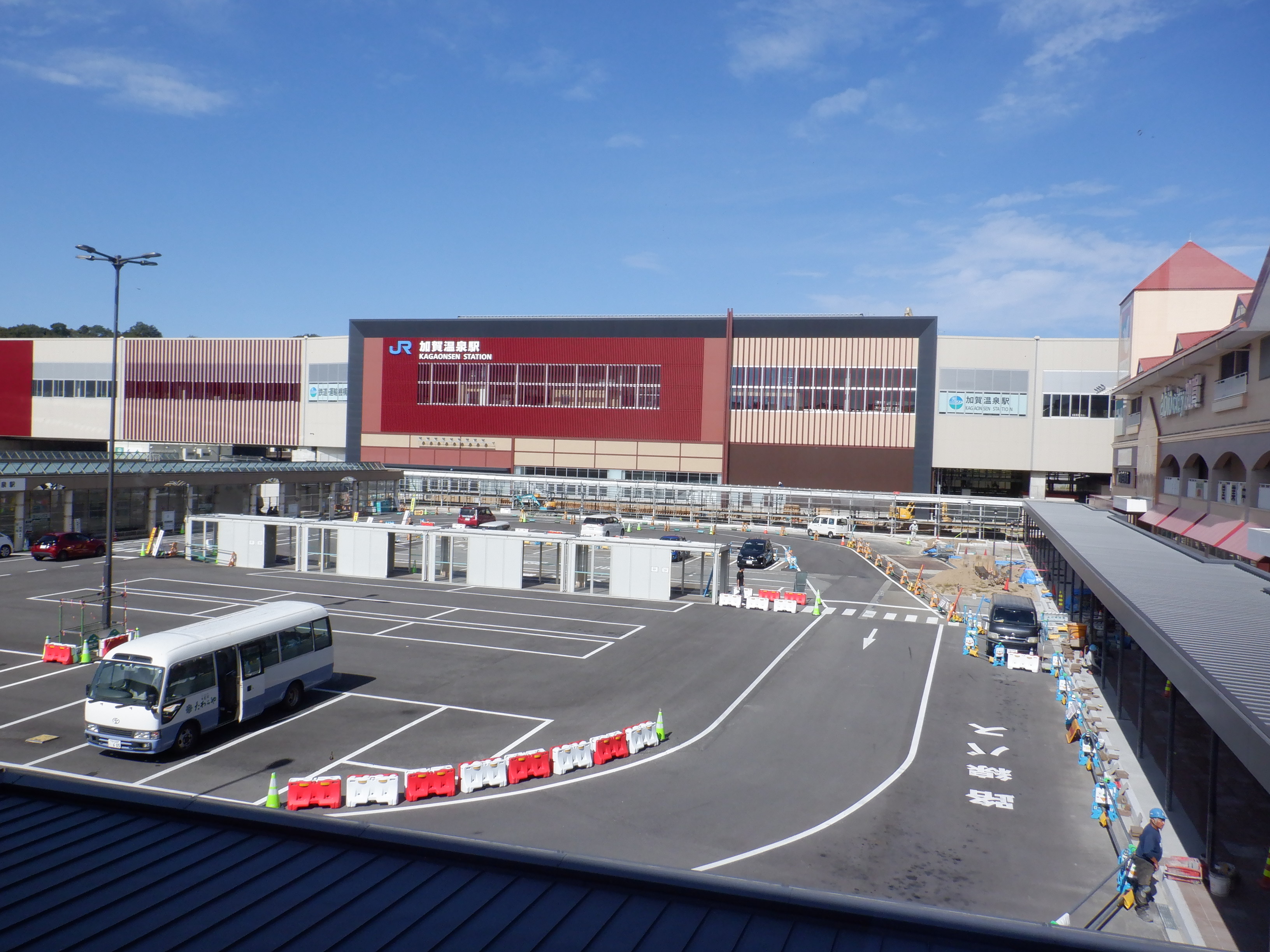

北口の駅前広場整備中の様子。

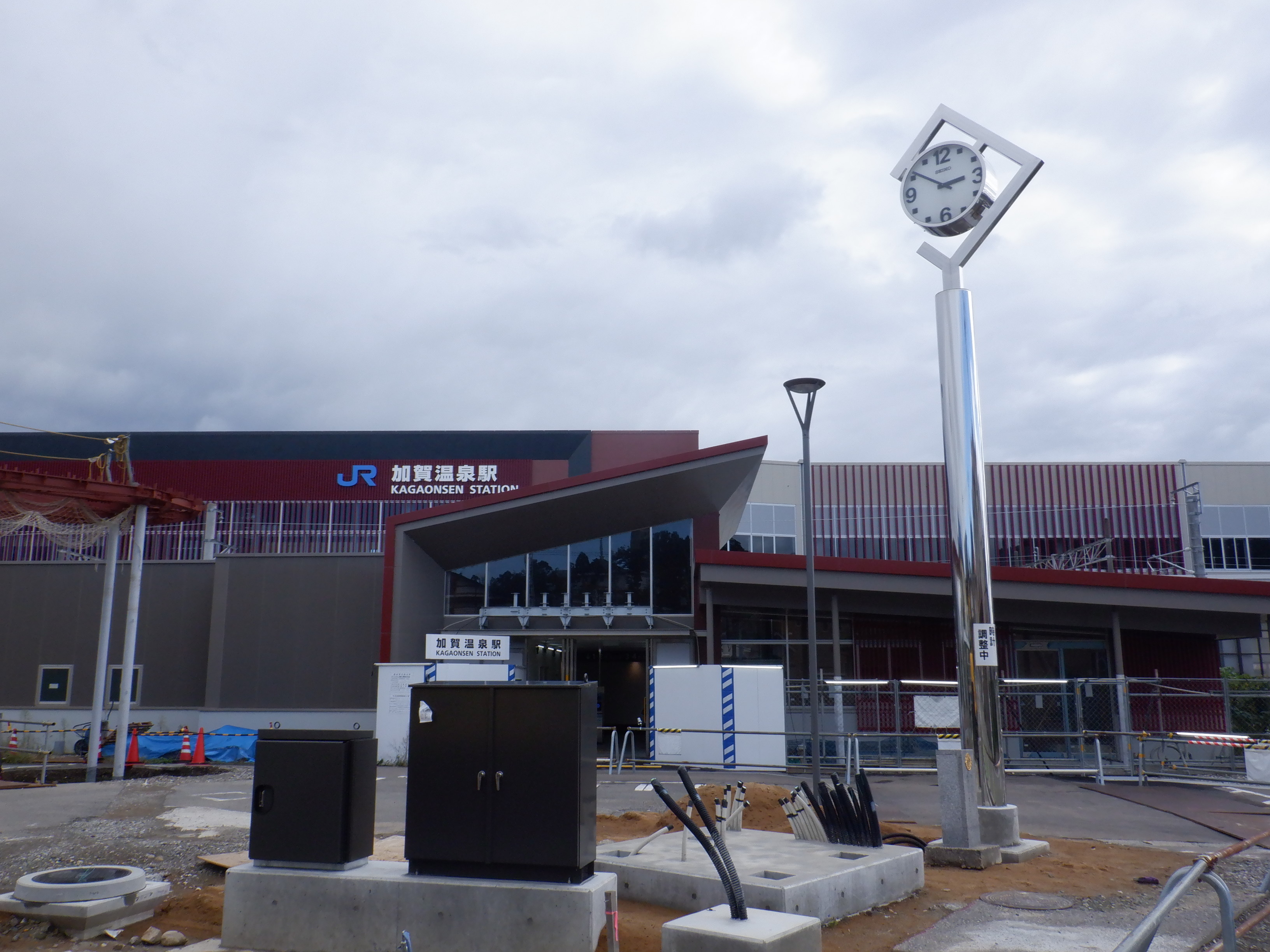

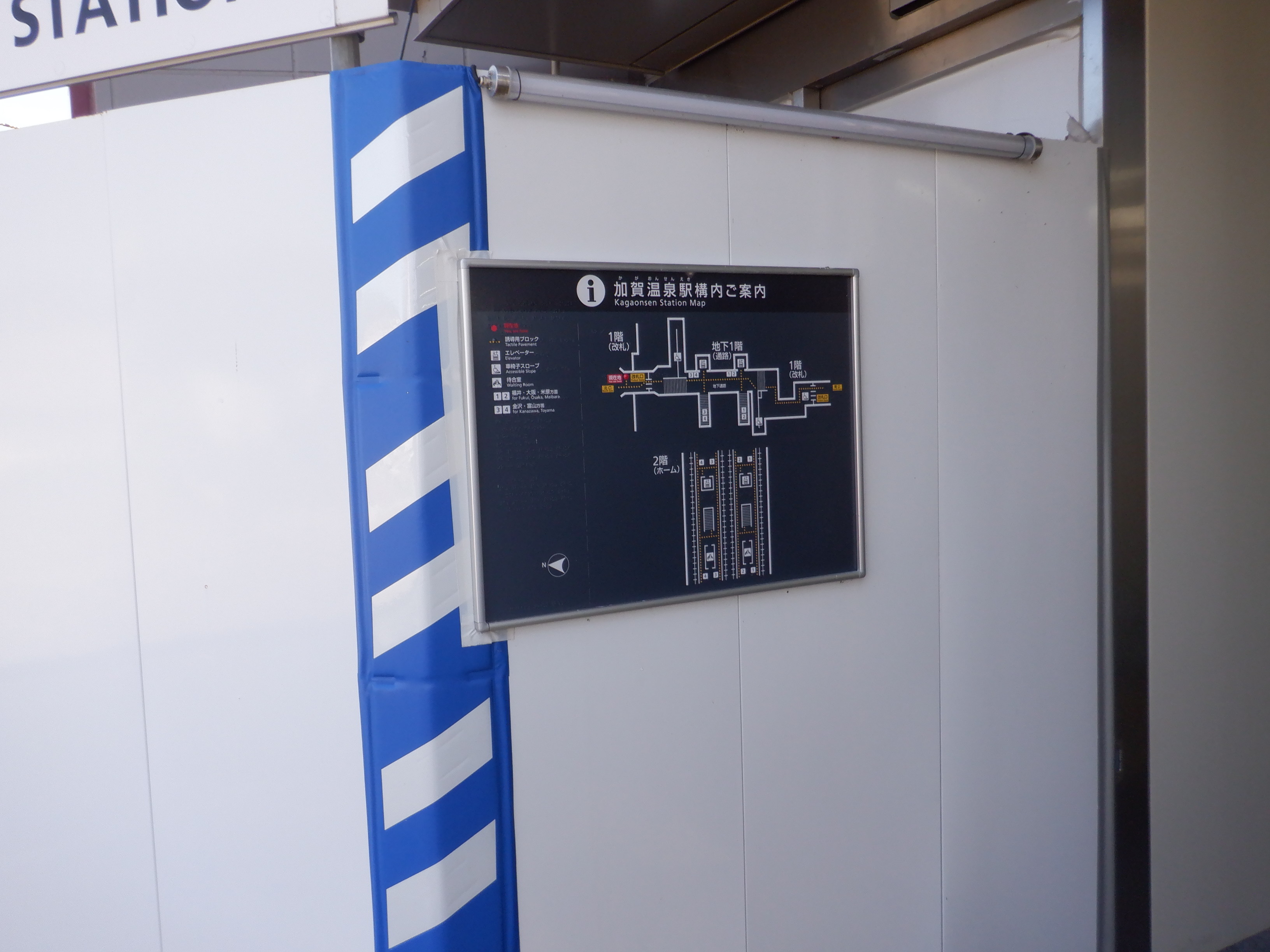

暫定の第一種駅名標と新幹線の第一章駅名標を合わせて。
11月1日以降、及びその先の案内。

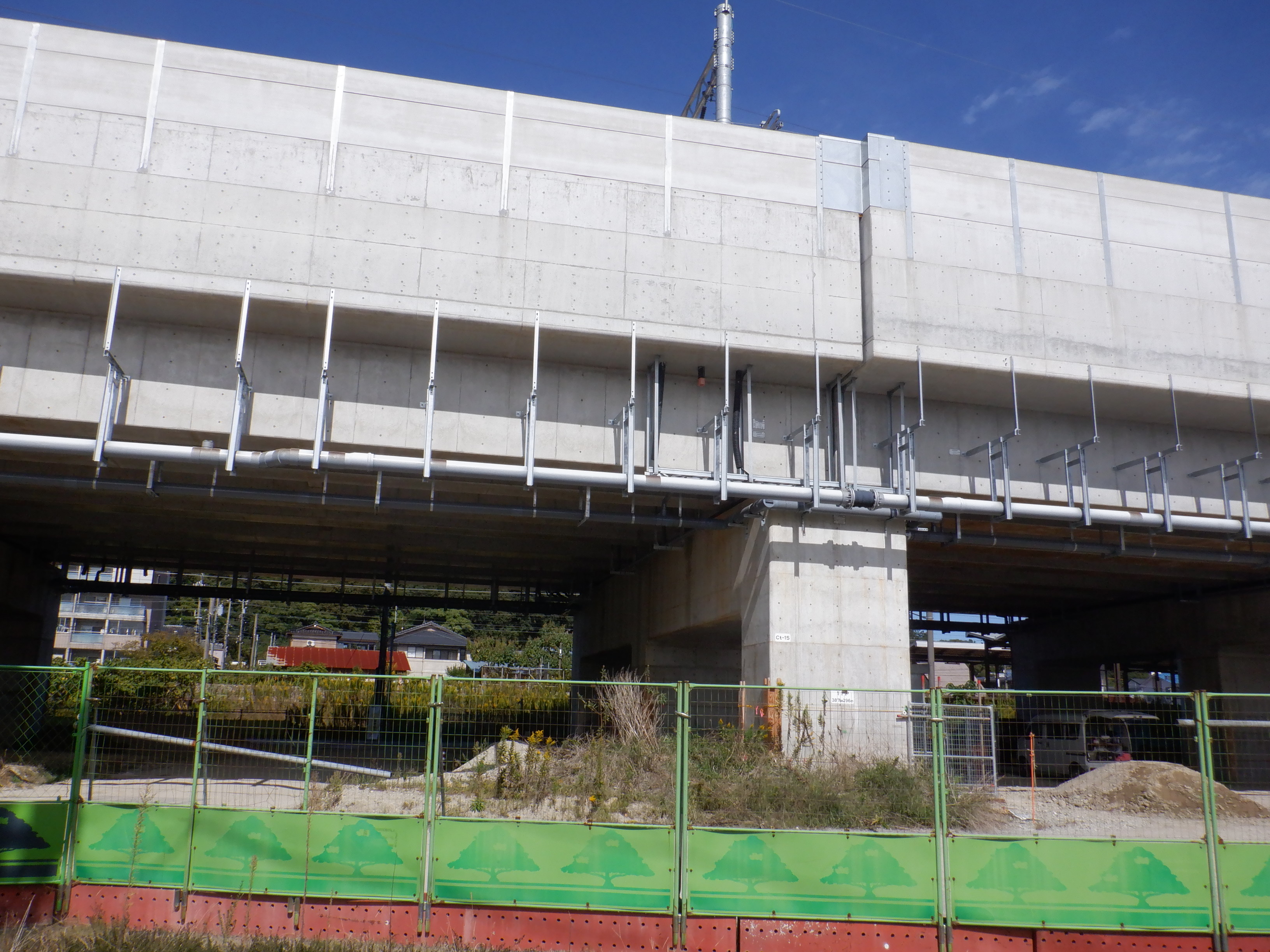

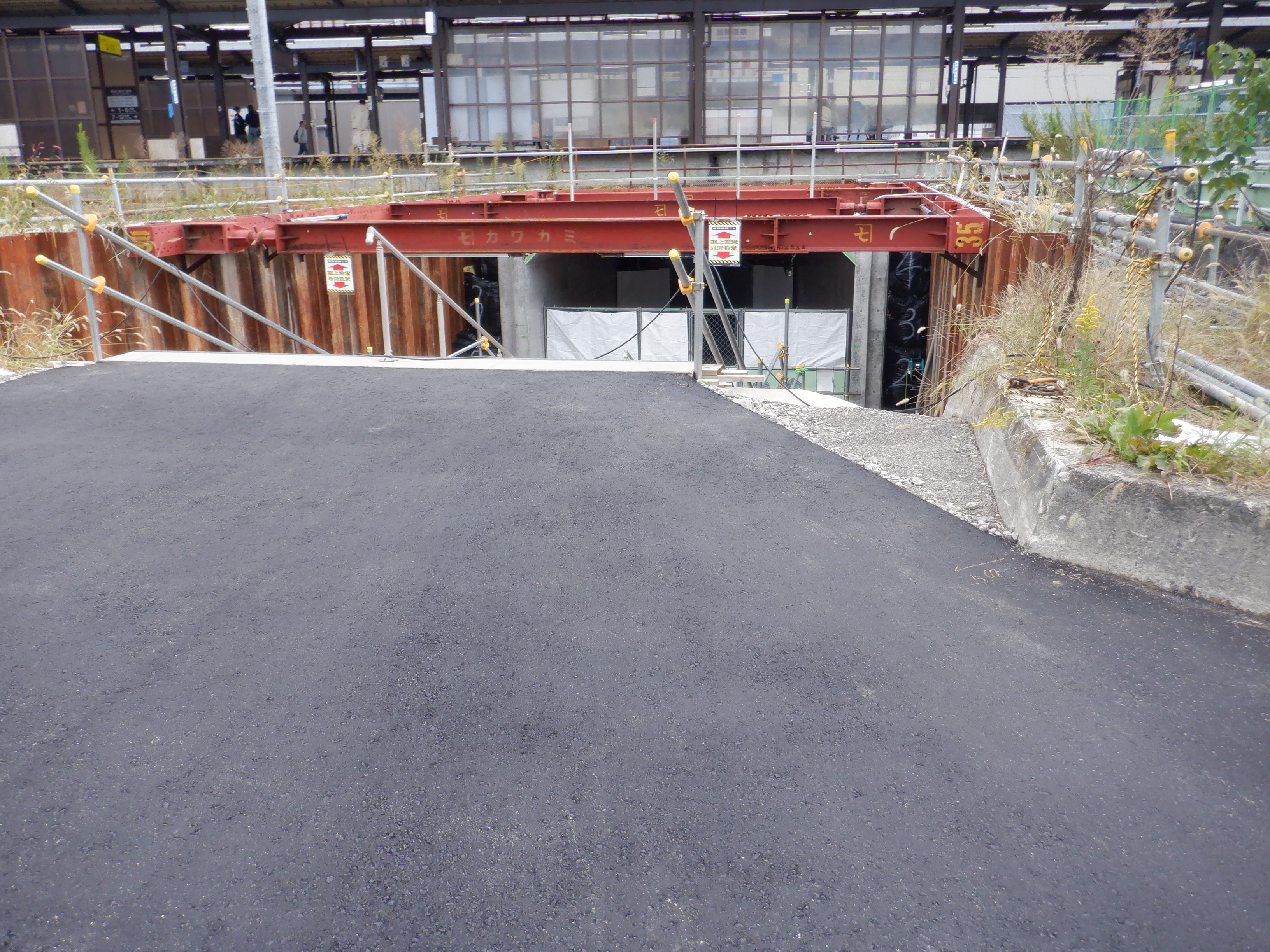

北口から見た自由通路再建設中の様子。一旦この形で地下道の階段が暫定供用されます。
子安踏切へ迂回します。

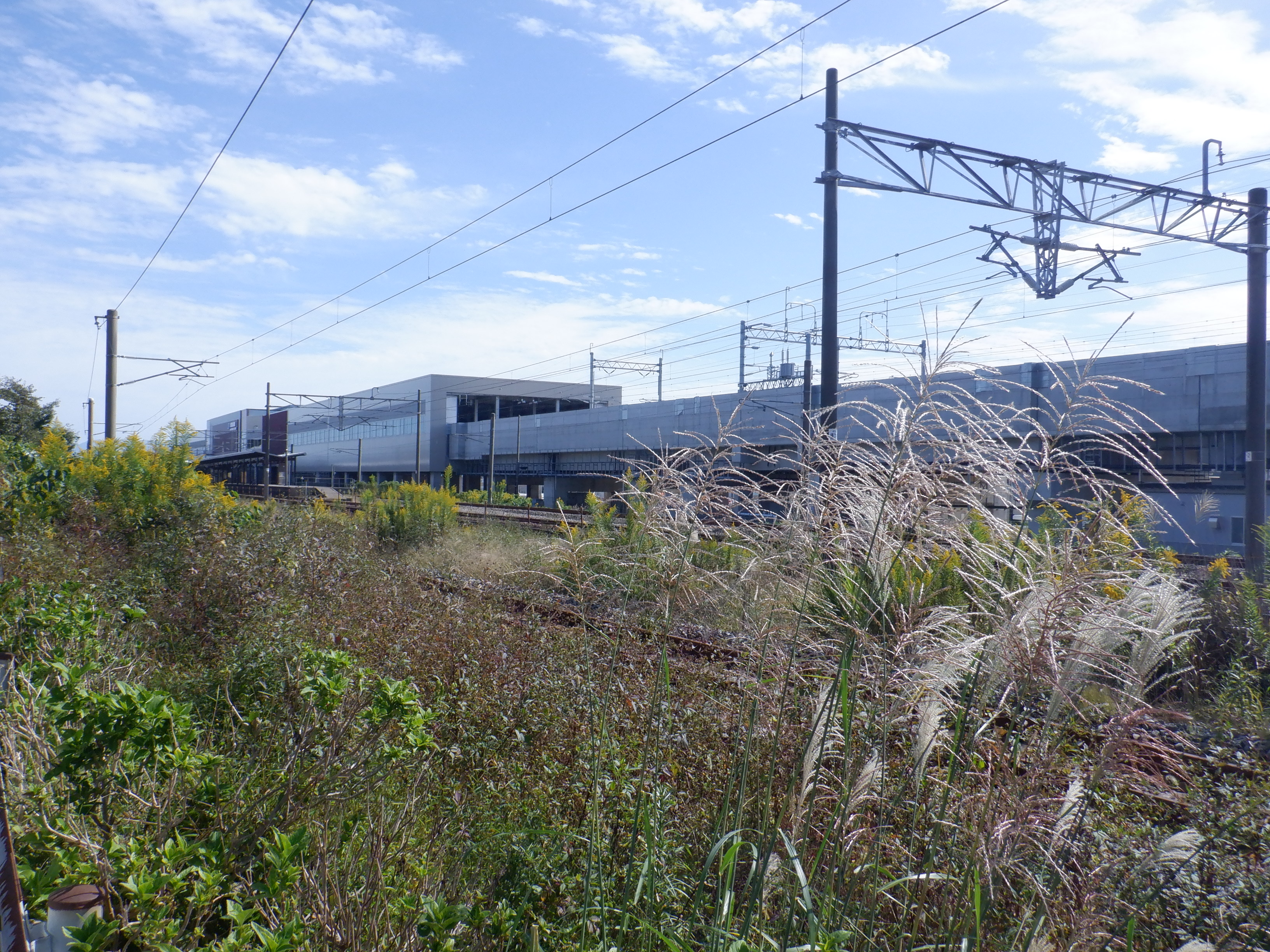

大聖寺駅側から見た新幹線高架。

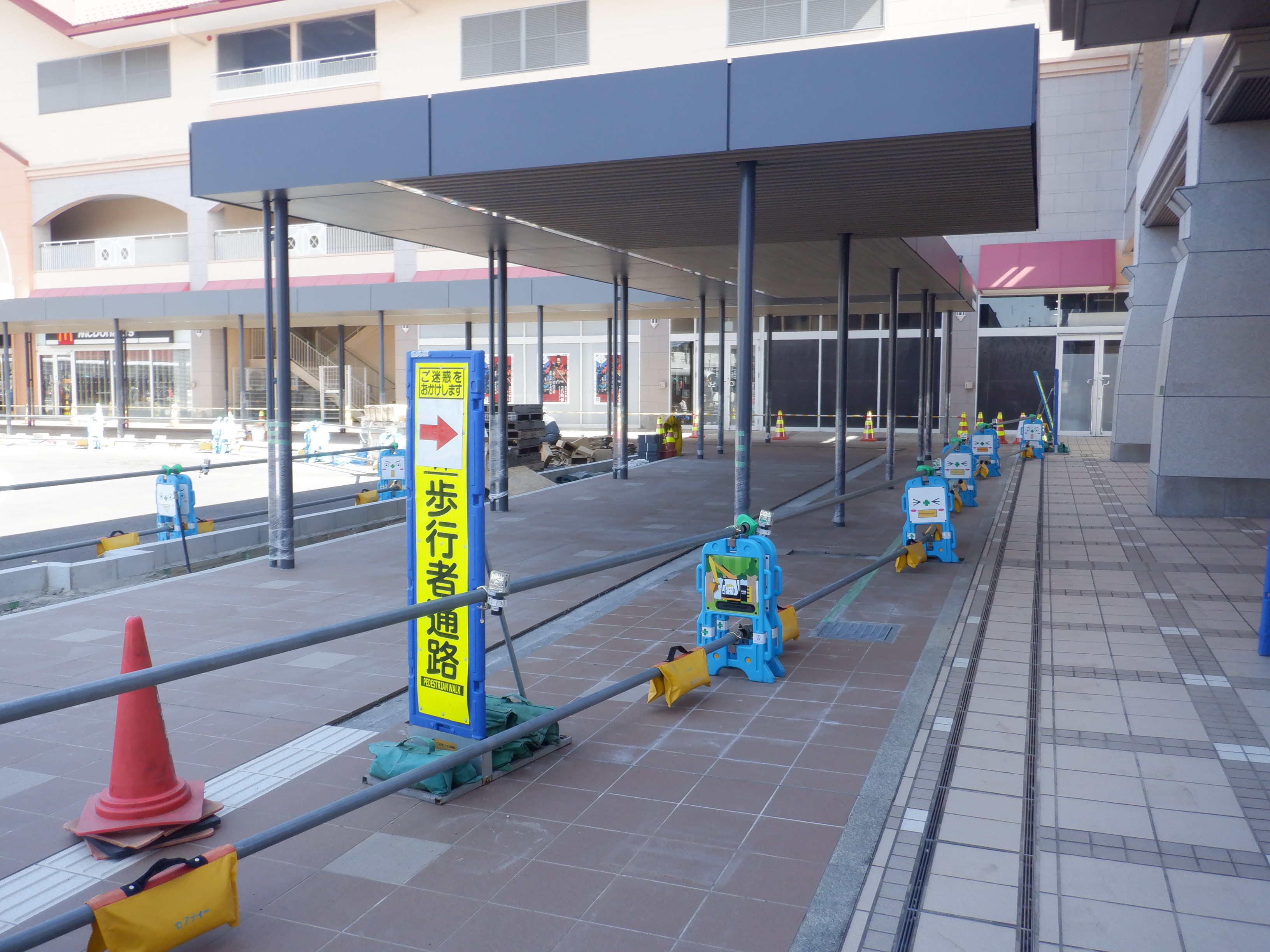

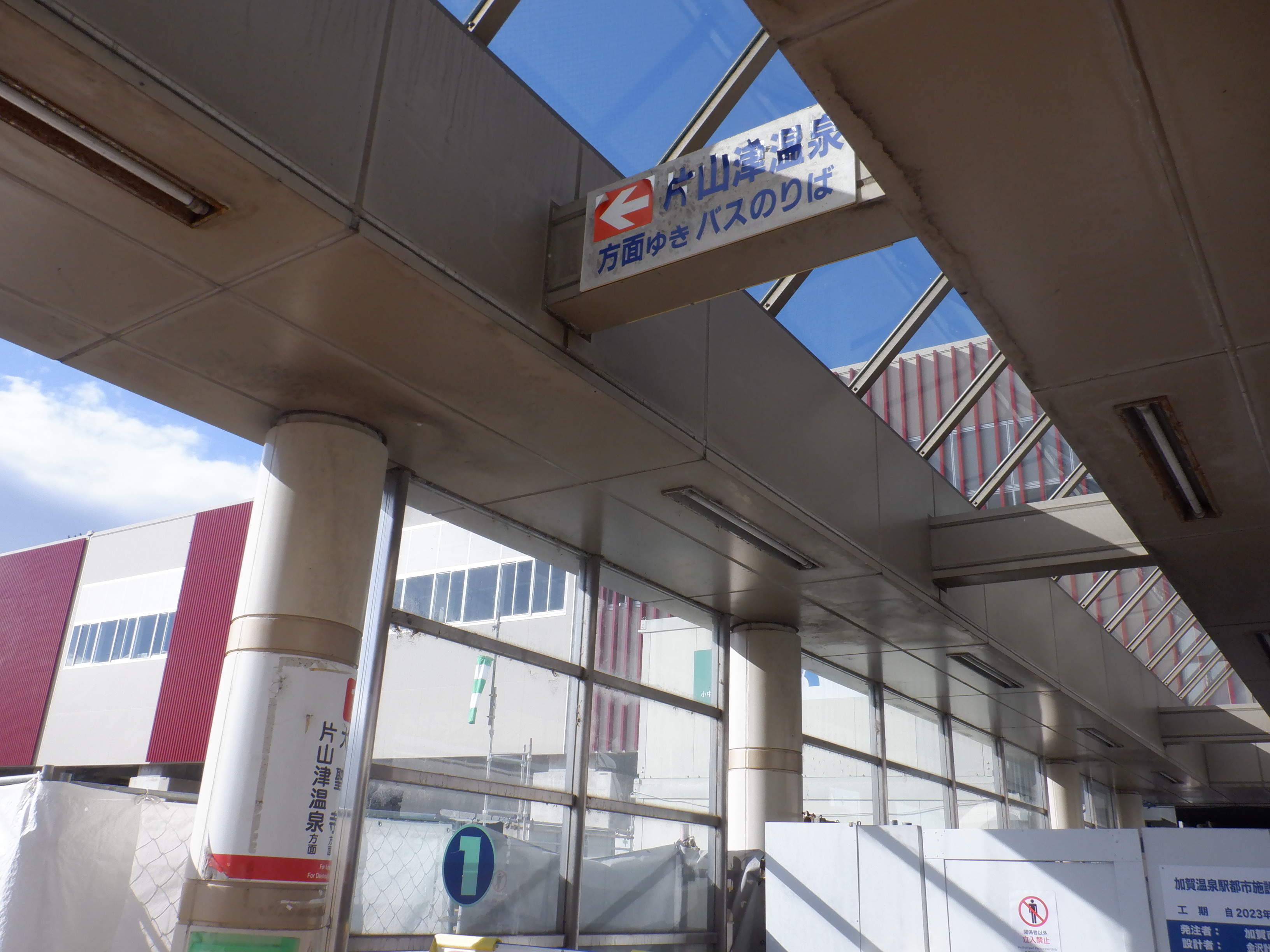

自家用車・タクシー等の乗降場となるところ。ここの通路も今回で最後になるようです。
コンビニ・待合室等の前と仮設バスのりばだったところ。
北口への地下自由通路への通路だったところ。バスのりばの跡もまだ残っています。

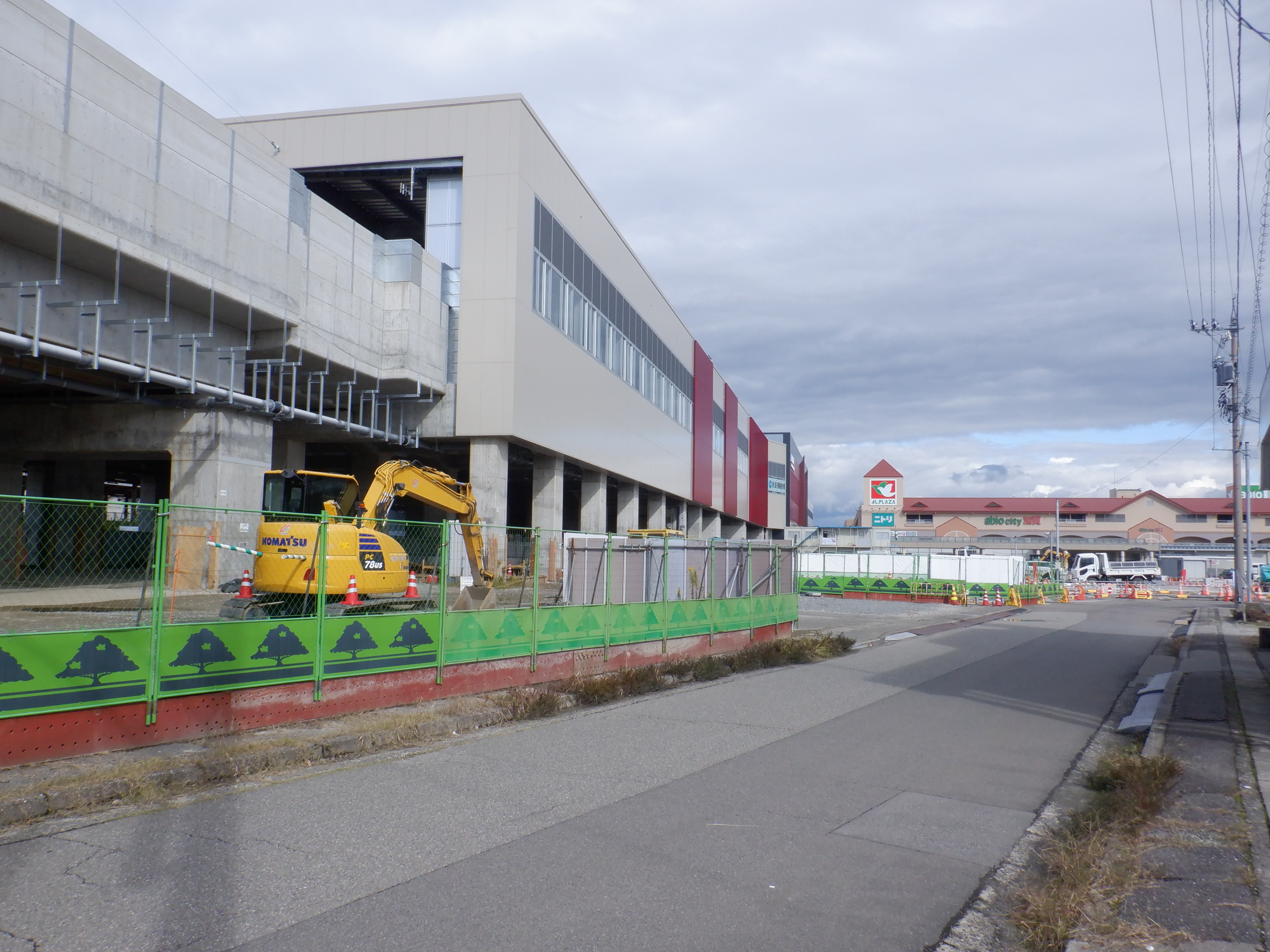

仮設駅舎のアルプラザ側から見た新幹線駅舎。
アルプラザ側のシェルター建設中のところと新幹線駅舎。
アビオシティホールの前から。
正面付近と、正面の道路のアルプラザ側の歩道が整備されたところ。

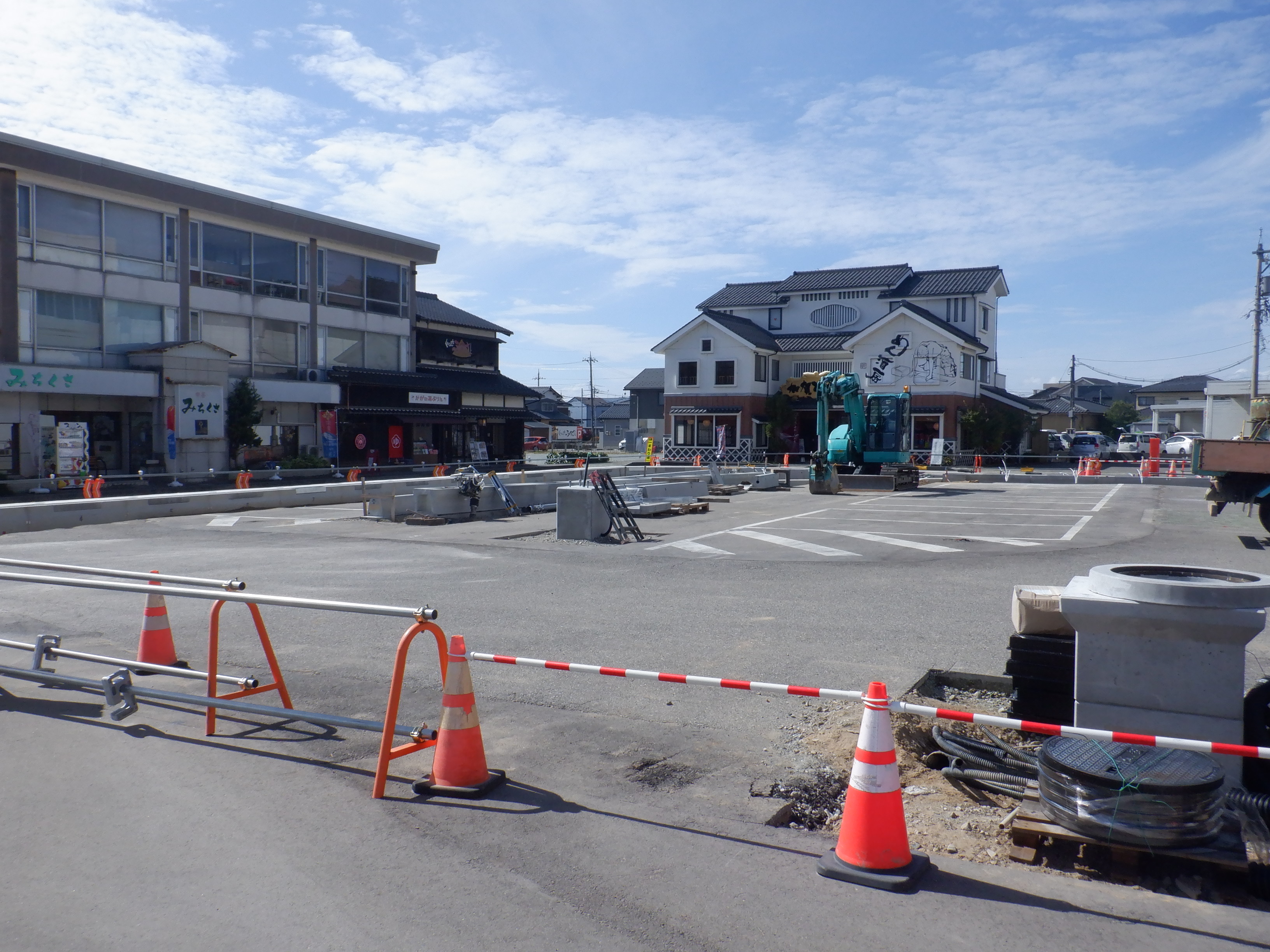

駐車場側。
仮設駅舎の前。
